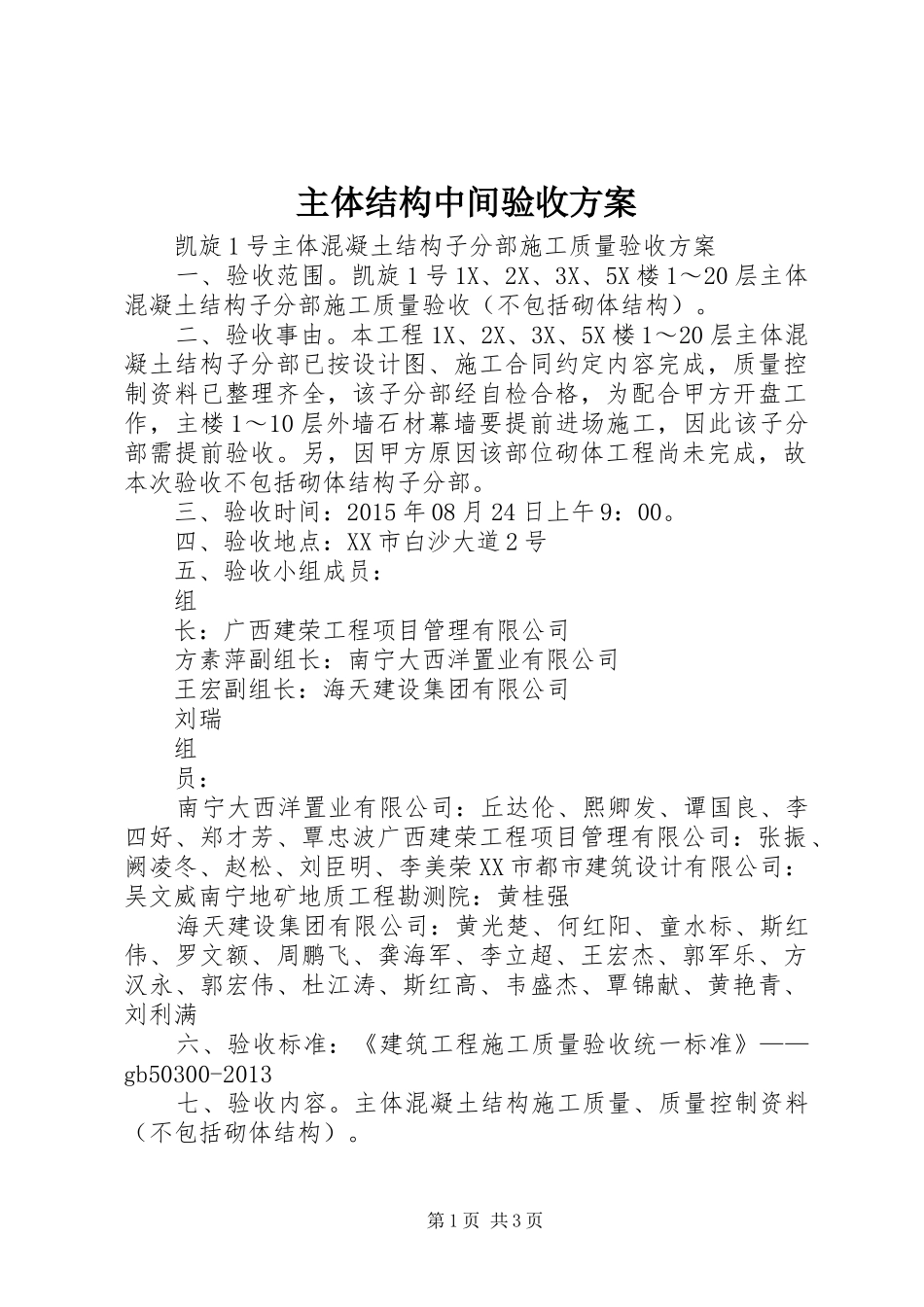

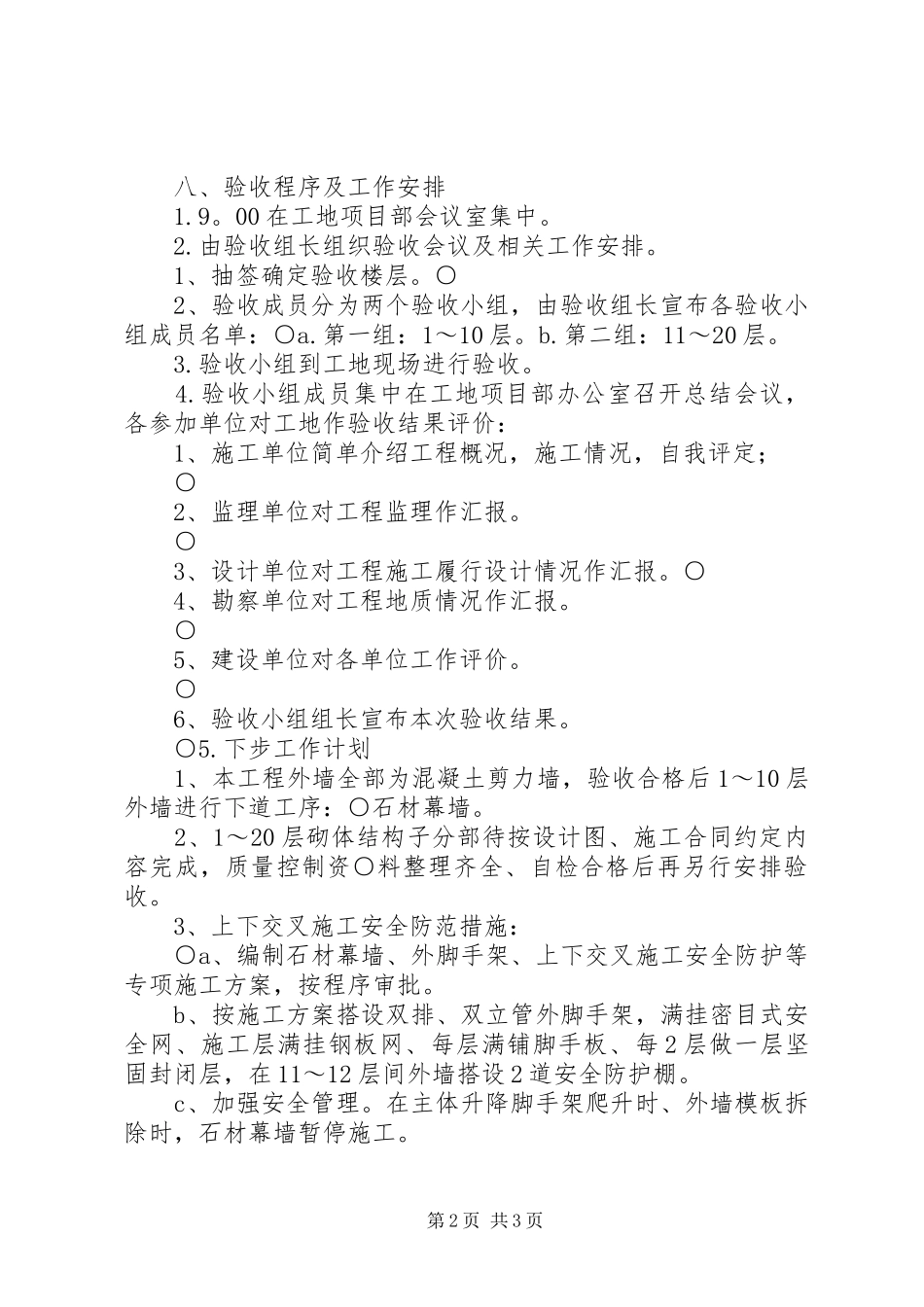

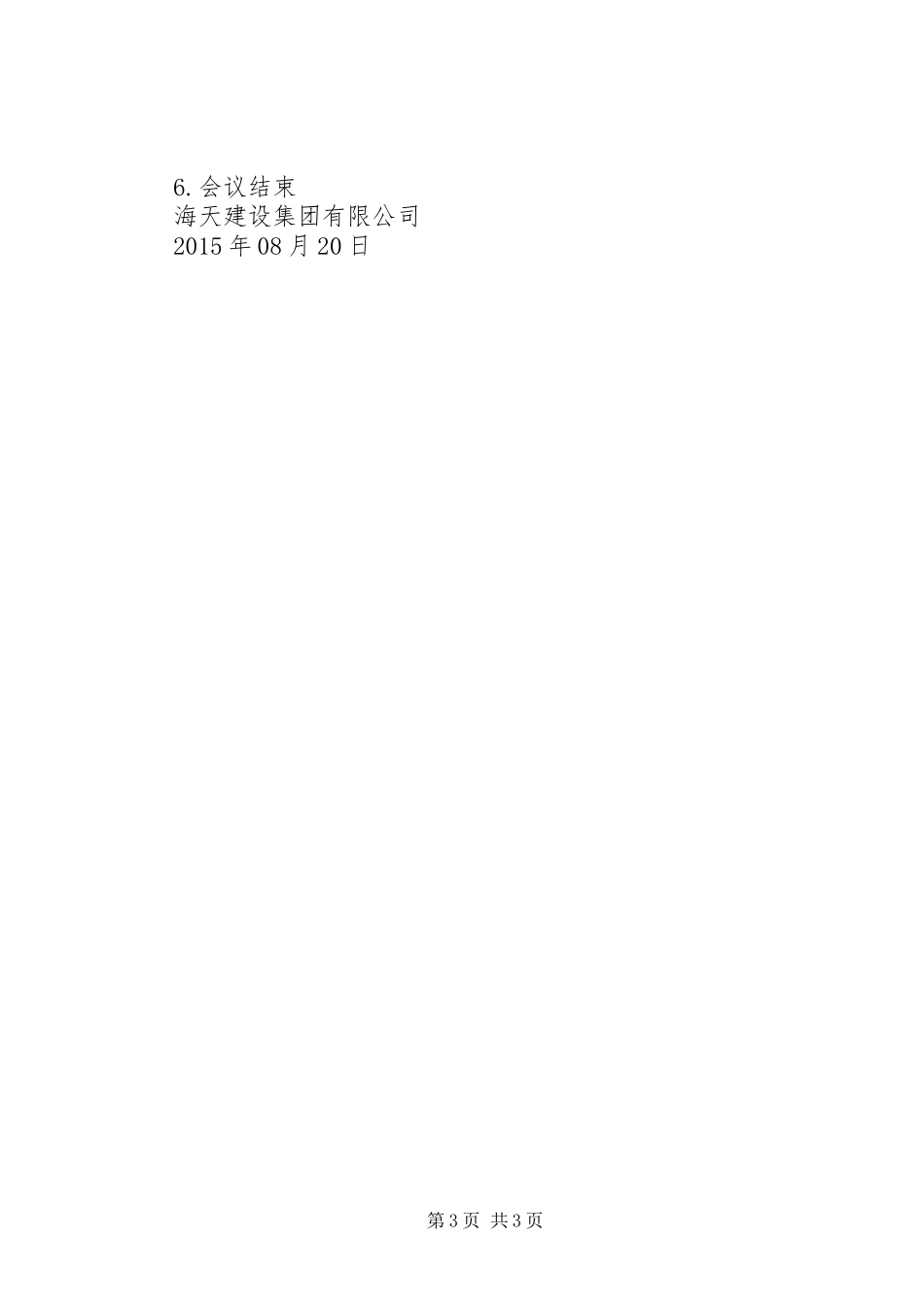

主体结构中间验收方案凯旋1号主体混凝土结构子分部施工质量验收方案一、验收范围。凯旋1号1X、2X、3X、5X楼1~20层主体混凝土结构子分部施工质量验收(不包括砌体结构)。二、验收事由。本工程1X、2X、3X、5X楼1~20层主体混凝土结构子分部已按设计图、施工合同约定内容完成,质量控制资料已整理齐全,该子分部经自检合格,为配合甲方开盘工作,主楼1~10层外墙石材幕墙要提前进场施工,因此该子分部需提前验收。另,因甲方原因该部位砌体工程尚未完成,故本次验收不包括砌体结构子分部。三、验收时间:2015年08月24日上午9:00。四、验收地点:XX市白沙大道2号五、验收小组成员:组长:广西建荣工程项目管理有限公司方素萍副组长:南宁大西洋置业有限公司王宏副组长:海天建设集团有限公司刘瑞组员:南宁大西洋置业有限公司:丘达伦、熙卿发、谭国良、李四好、郑才芳、覃忠波广西建荣工程项目管理有限公司:张振、阙凌冬、赵松、刘臣明、李美荣XX市都市建筑设计有限公司:吴文威南宁地矿地质工程勘测院:黄桂强海天建设集团有限公司:黄光楚、何红阳、童水标、斯红伟、罗文额、周鹏飞、龚海军、李立超、王宏杰、郭军乐、方汉永、郭宏伟、杜江涛、斯红高、韦盛杰、覃锦献、黄艳青、刘利满六、验收标准:《建筑工程施工质量验收统一标准》——gb50300-2013七、验收内容。主体混凝土结构施工质量、质量控制资料(不包括砌体结构)。第1页共3页八、验收程序及工作安排1.9。00在工地项目部会议室集中。2.由验收组长组织验收会议及相关工作安排。1、抽签确定验收楼层。○2、验收成员分为两个验收小组,由验收组长宣布各验收小组成员名单:○a.第一组:1~10层。b.第二组:11~20层。3.验收小组到工地现场进行验收。4.验收小组成员集中在工地项目部办公室召开总结会议,各参加单位对工地作验收结果评价:1、施工单位简单介绍工程概况,施工情况,自我评定;○2、监理单位对工程监理作汇报。○3、设计单位对工程施工履行设计情况作汇报。○4、勘察单位对工程地质情况作汇报。○5、建设单位对各单位工作评价。○6、验收小组组长宣布本次验收结果。○5.下步工作计划1、本工程外墙全部为混凝土剪力墙,验收合格后1~10层外墙进行下道工序:○石材幕墙。2、1~20层砌体结构子分部待按设计图、施工合同约定内容完成,质量控制资○料整理齐全、自检合格后再另行安排验收。3、上下交叉施工安全防范措施:○a、编制石材幕墙、外脚手架、上下交叉施工安全防护等专项施工方案,按程序审批。b、按施工方案搭设双排、双立管外脚手架,满挂密目式安全网、施工层满挂钢板网、每层满铺脚手板、每2层做一层坚固封闭层,在11~12层间外墙搭设2道安全防护棚。c、加强安全管理。在主体升降脚手架爬升时、外墙模板拆除时,石材幕墙暂停施工。第2页共3页6.会议结束海天建设集团有限公司2015年08月20日第3页共3页
