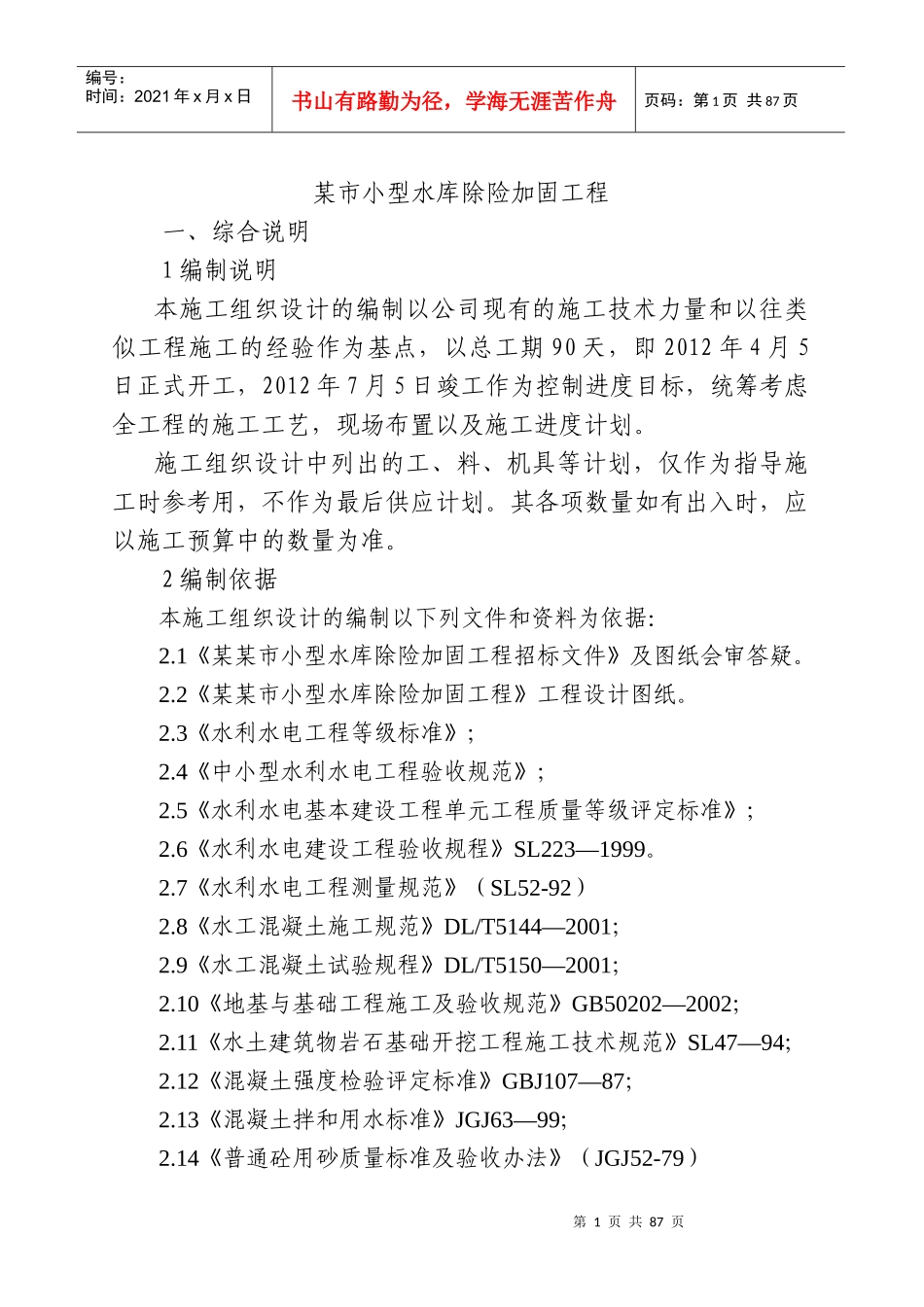

第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共87页某市小型水库除险加固工程一、综合说明1编制说明本施工组织设计的编制以公司现有的施工技术力量和以往类似工程施工的经验作为基点,以总工期90天,即2012年4月5日正式开工,2012年7月5日竣工作为控制进度目标,统筹考虑全工程的施工工艺,现场布置以及施工进度计划
施工组织设计中列出的工、料、机具等计划,仅作为指导施工时参考用,不作为最后供应计划
其各项数量如有出入时,应以施工预算中的数量为准
2编制依据本施工组织设计的编制以下列文件和资料为依据:2
1《某某市小型水库除险加固工程招标文件》及图纸会审答疑
2《某某市小型水库除险加固工程》工程设计图纸
3《水利水电工程等级标准》;2
4《中小型水利水电工程验收规范》;2
5《水利水电基本建设工程单元工程质量等级评定标准》;2
6《水利水电建设工程验收规程》SL223—1999
7《水利水电工程测量规范》(SL52-92)2
8《水工混凝土施工规范》DL/T5144—2001;2
9《水工混凝土试验规程》DL/T5150—2001;2
10《地基与基础工程施工及验收规范》GB50202—2002;2
11《水土建筑物岩石基础开挖工程施工技术规范》SL47—94;2
12《混凝土强度检验评定标准》GBJ107—87;2
13《混凝土拌和用水标准》JGJ63—99;2

14《普通砼用砂质量标准及验收办法》(JGJ52-79)第2页共87页第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共87页2
15《普通砼用碎石和卵石质量标准及验收办法》(JGJ53-79)2
16《砼外加剂技术标准》(SD108-83)2
17《普通砼配合比设计技术规范》(JGJ55-81)2

18《砌体工程施工质量验收规
