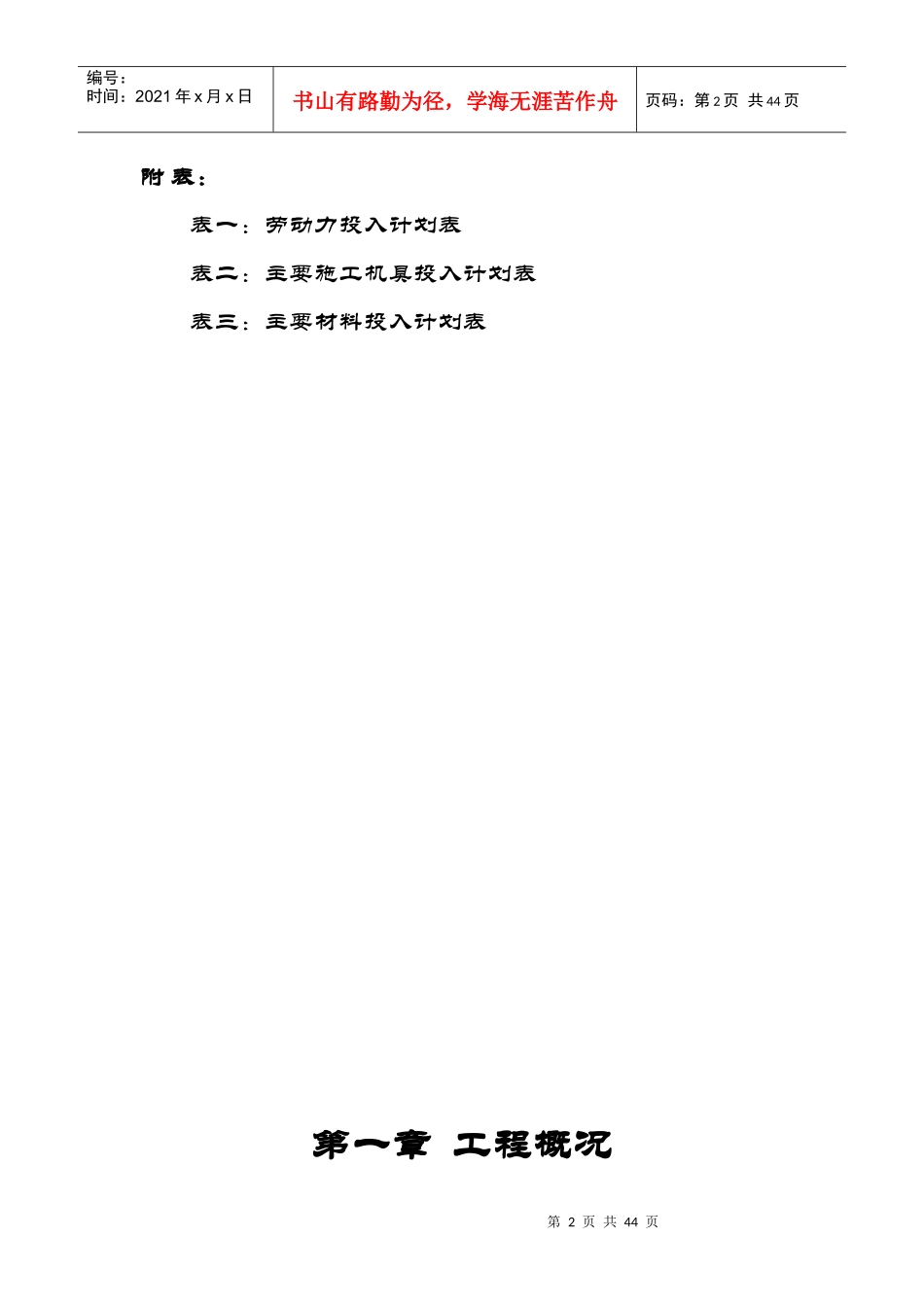

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页目录第一章工程概况第二章施工总部署第三章施工准备工作第四章主要分部工程施工方案第五章关键部位工程施工方法及技术措施第六章“四新”技术在本工程中的推广应用第七章质量保证措施及质量通病消除措施第八章工期保证措施第九章安全生产技术保障措施第十章季节性施工技术措施第十一章现场文明施工与不扰民措施第十二章提高质量、保证工期降低造价的合现化建议第十三章工程交工后的回访跟踪服务第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页附表:表一:劳动力投入计划表表二:主要施工机具投入计划表表三:主要材料投入计划表第一章工程概况第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页一、工程概况:本工程为长治县实验小学新建实验综合楼工程,总建筑面积为2918M2,工程类别为三类,合理使用年限为50年,耐火等级为二级,抗震设防烈度为7度,屋面防水等级为三级
本工程采暖热源由本地区锅炉房提供
本工程采用TN-C-S系统配线,由电缆埋地引入总配电箱,由总配电箱引到分户配电箱
第二章施工部署一、安排及指导思想(一)根据建设单位招标文件要求,结合本工程特点,确定施工组织设计工期为365天,具体进度安排如下:土方工程:2011年4月1日—2011年4月23日基础工程:2011年4月24日—2011年5月27日一至四层:2011年5月28日—2011年8月24日屋面工程:2011年8月25日—2011年9月26日门窗工程:2011年9月27日—2011年11月3日内装修工程:2011年10月16日—2011年12月15日第4页共44页第3页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码
