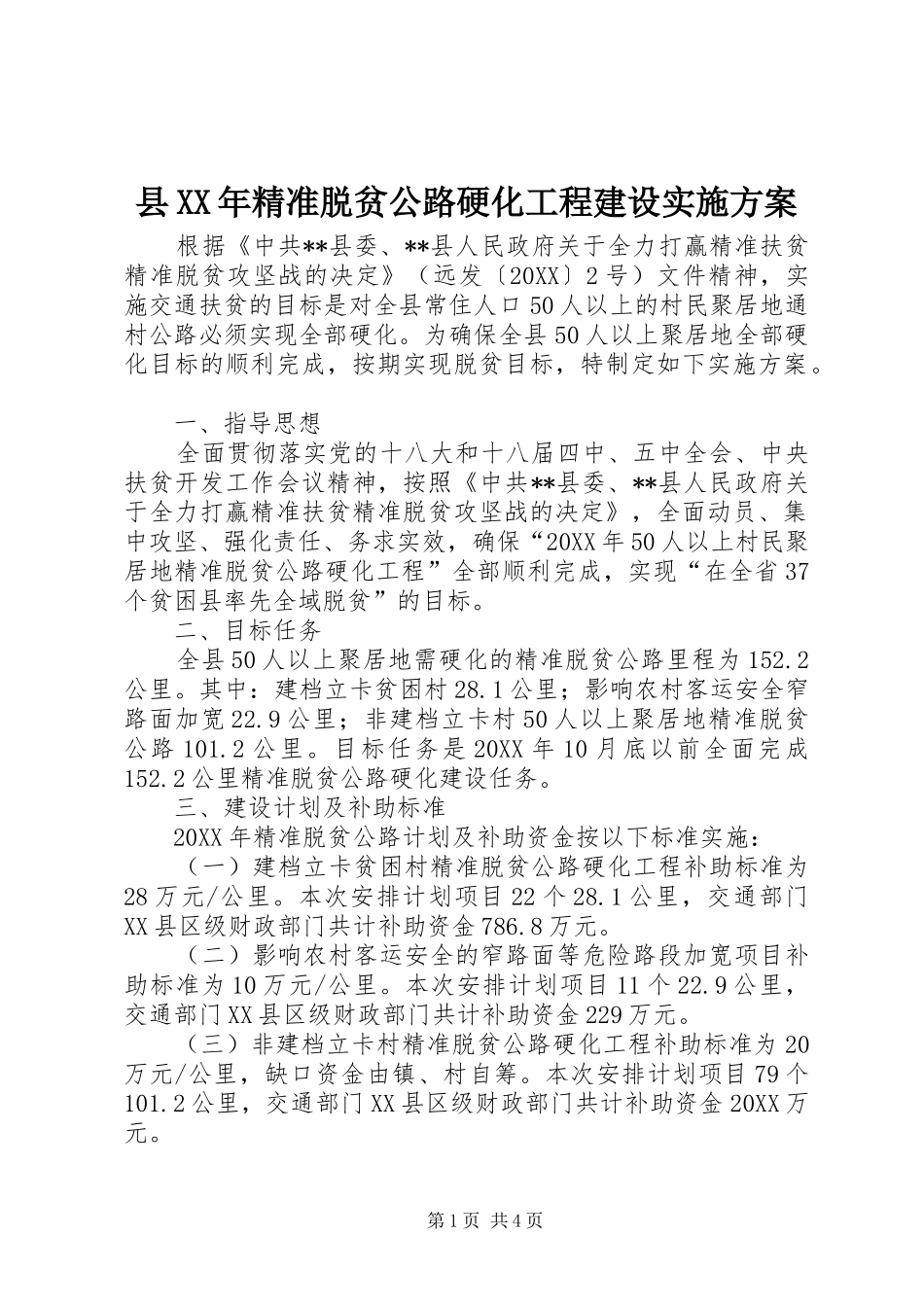

县XX年精准脱贫公路硬化工程建设实施方案根据《中共**县委、**县人民政府关于全力打赢精准扶贫精准脱贫攻坚战的决定》(远发〔20XX〕2号)文件精神,实施交通扶贫的目标是对全县常住人口50人以上的村民聚居地通村公路必须实现全部硬化
为确保全县50人以上聚居地全部硬化目标的顺利完成,按期实现脱贫目标,特制定如下实施方案
一、指导思想全面贯彻落实党的十八大和十八届四中、五中全会、中央扶贫开发工作会议精神,按照《中共**县委、**县人民政府关于全力打赢精准扶贫精准脱贫攻坚战的决定》,全面动员、集中攻坚、强化责任、务求实效,确保“20XX年50人以上村民聚居地精准脱贫公路硬化工程”全部顺利完成,实现“在全省37个贫困县率先全域脱贫”的目标
二、目标任务全县50人以上聚居地需硬化的精准脱贫公路里程为152
其中:建档立卡贫困村28
1公里;影响农村客运安全窄路面加宽22
9公里;非建档立卡村50人以上聚居地精准脱贫公路101
目标任务是20XX年10月底以前全面完成152
2公里精准脱贫公路硬化建设任务
三、建设计划及补助标准20XX年精准脱贫公路计划及补助资金按以下标准实施:(一)建档立卡贫困村精准脱贫公路硬化工程补助标准为28万元/公里
本次安排计划项目22个28
1公里,交通部门XX县区级财政部门共计补助资金786
(二)影响农村客运安全的窄路面等危险路段加宽项目补助标准为10万元/公里
本次安排计划项目11个22
9公里,交通部门XX县区级财政部门共计补助资金229万元
(三)非建档立卡村精准脱贫公路硬化工程补助标准为20万元/公里,缺口资金由镇、村自筹
本次安排计划项目79个101
2公里,交通部门XX县区级财政部门共计补助资金20XX万元
第1页共4页四、资金筹措及分配实现上述目标估算建设资金需3849
4万元,其中
交通部门对上争取补助资金148
