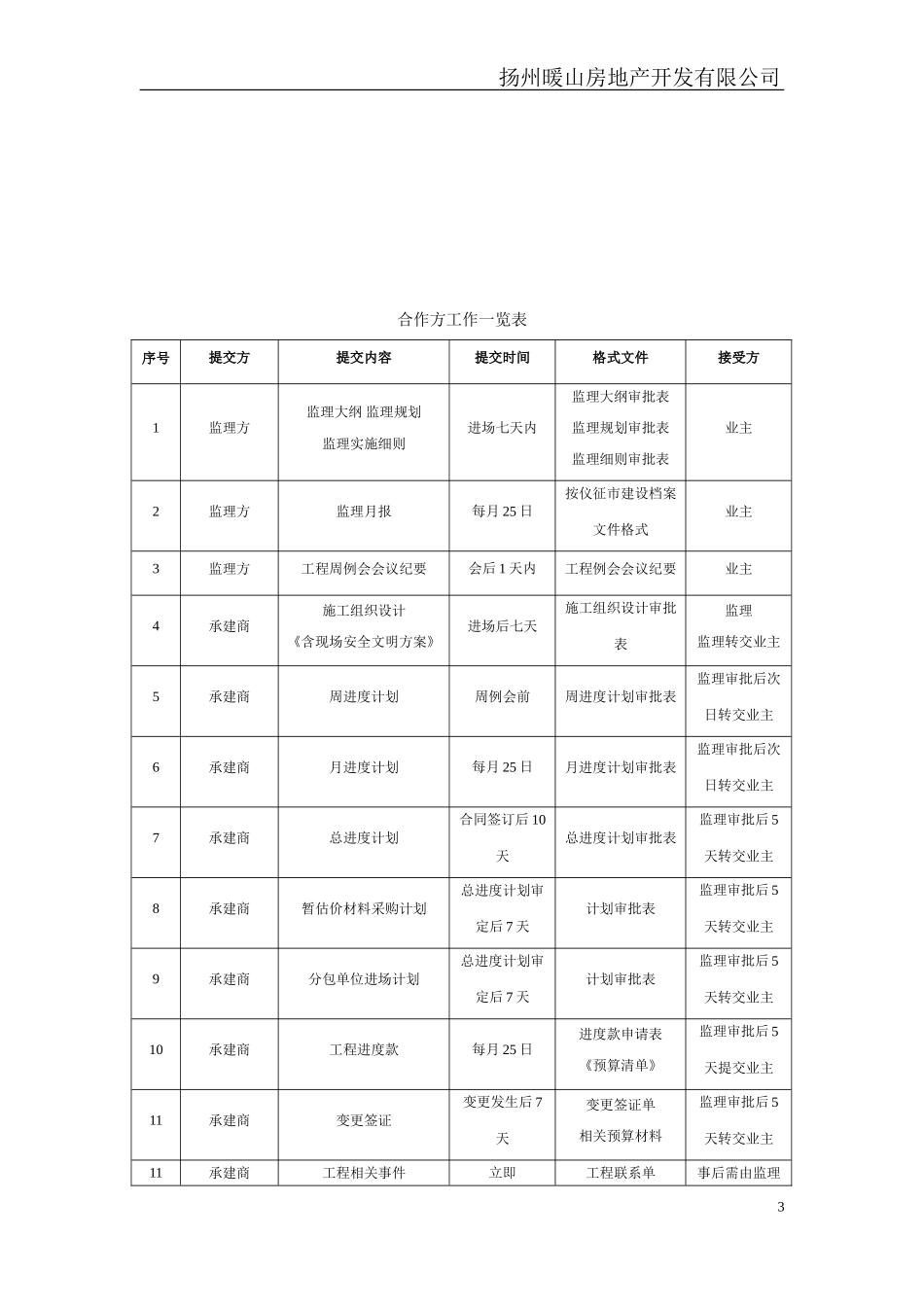

XXXXX项目合作方工作手册XXXX房地产开发有限公司2017年1月扬州暖山房地产开发有限公司目录1、合作方工作一览表2、工程文件传递流程3、变更签证管理流程4、现场安全文明施工管理流程5、暂估价材料及分包项目管理流程6、工程会议流程7、工程质量管理流程8、工程进度管理流程9、工程图像资料记录及报送流程10、住宅工程分户验收流程11、监理单位、施工月度工作评价流程12、支持性表单2扬州暖山房地产开发有限公司合作方工作一览表序号提交方提交内容提交时间格式文件接受方1监理方监理大纲监理规划监理实施细则进场七天内监理大纲审批表监理规划审批表监理细则审批表业主2监理方监理月报每月25日按仪征市建设档案文件格式业主3监理方工程周例会会议纪要会后1天内工程例会会议纪要业主4承建商施工组织设计《含现场安全文明方案》进场后七天施工组织设计审批表监理监理转交业主5承建商周进度计划周例会前周进度计划审批表监理审批后次日转交业主6承建商月进度计划每月25日月进度计划审批表监理审批后次日转交业主7承建商总进度计划合同签订后10天总进度计划审批表监理审批后5天转交业主8承建商暂估价材料采购计划总进度计划审定后7天计划审批表监理审批后5天转交业主9承建商分包单位进场计划总进度计划审定后7天计划审批表监理审批后5天转交业主10承建商工程进度款每月25日进度款申请表《预算清单》监理审批后5天提交业主11承建商变更签证变更发生后7天变更签证单相关预算材料监理审批后5天转交业主11承建商工程相关事件立即工程联系单事后需由监理3扬州暖山房地产开发有限公司提交专项报告12业主方其它往来文件随时相关文件交由监理转至相关单位项目工作群通讯录单位姓名职位(职责)电话手机邮箱4扬州暖山房地产开发有限公司工程文件传递流程1
目的为了规范项目文件在各合作方之间传递的有效性、及时性、确保工程文件在工程施工过程中的作为唯一指导依
