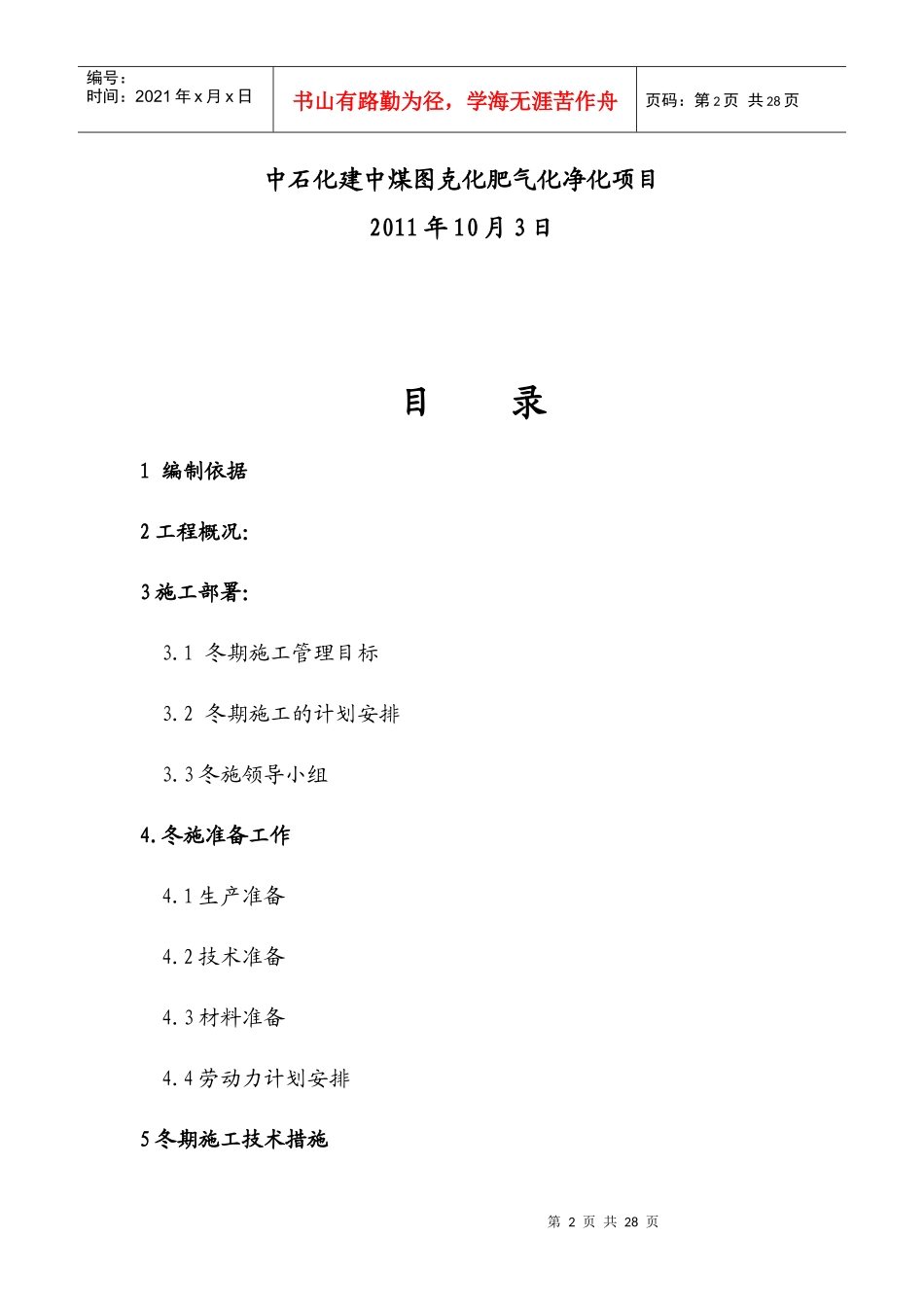

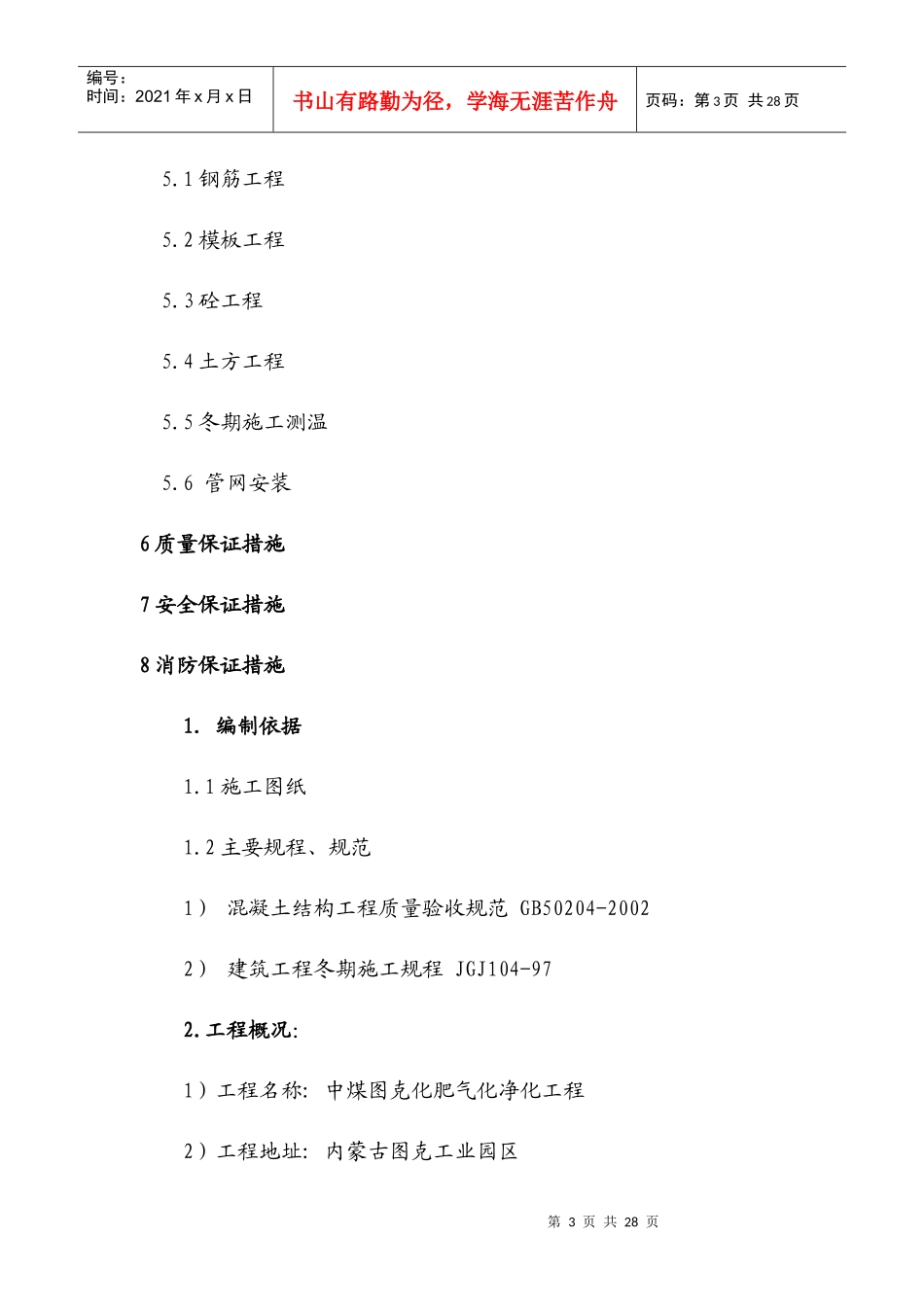

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页中石化建中煤图克化肥气化净化项目冬季施工方案审批:审核:编制:第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页中石化建中煤图克化肥气化净化项目2011年10月3日目录1编制依据2工程概况:3施工部署:3.1冬期施工管理目标3.2冬期施工的计划安排3.3冬施领导小组4.冬施准备工作4.1生产准备4.2技术准备4.3材料准备4.4劳动力计划安排5冬期施工技术措施第3页共28页第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页5.1钢筋工程5.2模板工程5.3砼工程5.4土方工程5.5冬期施工测温5.6管网安装6质量保证措施7安全保证措施8消防保证措施1.编制依据1.1施工图纸1.2主要规程、规范1)混凝土结构工程质量验收规范GB50204-20022)建筑工程冬期施工规程JGJ104-972.工程概况:1)工程名称:中煤图克化肥气化净化工程2)工程地址:内蒙古图克工业园区第4页共28页第3页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共28页3)建设单位:中煤鄂尔多斯能源化工有限公司4)设计单位:赛鼎工程有限公司5)监理单位:天津辰达工程监理有限公司7)施工单位:中石化工建设有限公司8)施工范围:土建、安装3.施工部署:根据图纸设计情况及施工安排,2011年度冬季主要施工项目为:煤锁气柜基础、圆形料场基础、界区内地下管网。3.1冬期施工管理目标冬季施工主要是采取切实可行的保温防冻措施及道路、工作面的防滑措施等,确保冬季正常的施工生产,不受季节性气候的影响,并确保结构工程钢筋砼施工质量及不发生安全事故。3.2冬期施工的计划安排根据JGJ104-97《建筑工程冬期施工规程》冬期施工期限划分原则:根据当地多年气象资料统计室外日平均气温连续五天稳定低于5oC进入冬期施工,室外日平均气温连续五天高于5oC解除冬期施第5页共28页第4页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共28页工。根据本工程目前进展,2011年冬施期间,现场将进行的施工部位大致为:煤锁气柜基础、圆形料场基础、界区内地下管网。3.3冬施领导小组项目部成立冬施领导小组,在总包的领导下统一协调,负责冬季施工方案的实施和检查,领导小组成员名单如下:项目部主要成员及职责(1)项目经理:项目经理作为企业驻现场代表,对工程施工管理全权指挥,全面负责本工程施工组织协调和控制。对工程承包合同的履行负全责。③主持编制项目部的管理方案,确定施工部署、项目管理的目标与方针。做好成本管理,处理工程中的一切技术、经济、合同等事务。确定项目管理组织机构的构成并配备人员,制定规章制度,明确有关人员的职责,全面组织项目开展工作。负责项目的生产组织、生产管理和生产活动,符合施工方案的第6页共28页第5页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共28页实施要求。负责项目的安全生产活动,加强环保意识教育,负责建立项目的安全环保管理组织体系。进行施工现场的标准化管理,确保本工程达到文明工地称号。协调各分包商及作业队伍之间的进度矛盾及现场作业面冲突,使各分包商之间的现场施工有序合理地进行。参与制定、贯彻项目质量方针目标,并组织运行质量管理体系。重点抓好项目的进度管理,从计划进度、实际进度和进度调整等多方面进行控制,确保工程如期完成。(2)项目工程师:负责本工程的施工技术管理并负责编制施工组织设计和项目质量计划。贯彻执行工程设计要求、国家现行施工规范、技术规范及质量标准。负责本工程的施工质量控制与监督。监控用于本工程的材料质量。第7页共28页第6页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共28页组织项目部技术人员进行施工图纸会审。负责施工中对本项目的技术、质量、测量、施工试验工作进行管理。组织技术骨干力量对本项目的关键技术难题进行科研攻关,进行新工艺、新技术的研究和应用,确保项目顺利进行。与设计、监理保持经常沟通,保证设计、监理的要求与指令,在总包...
