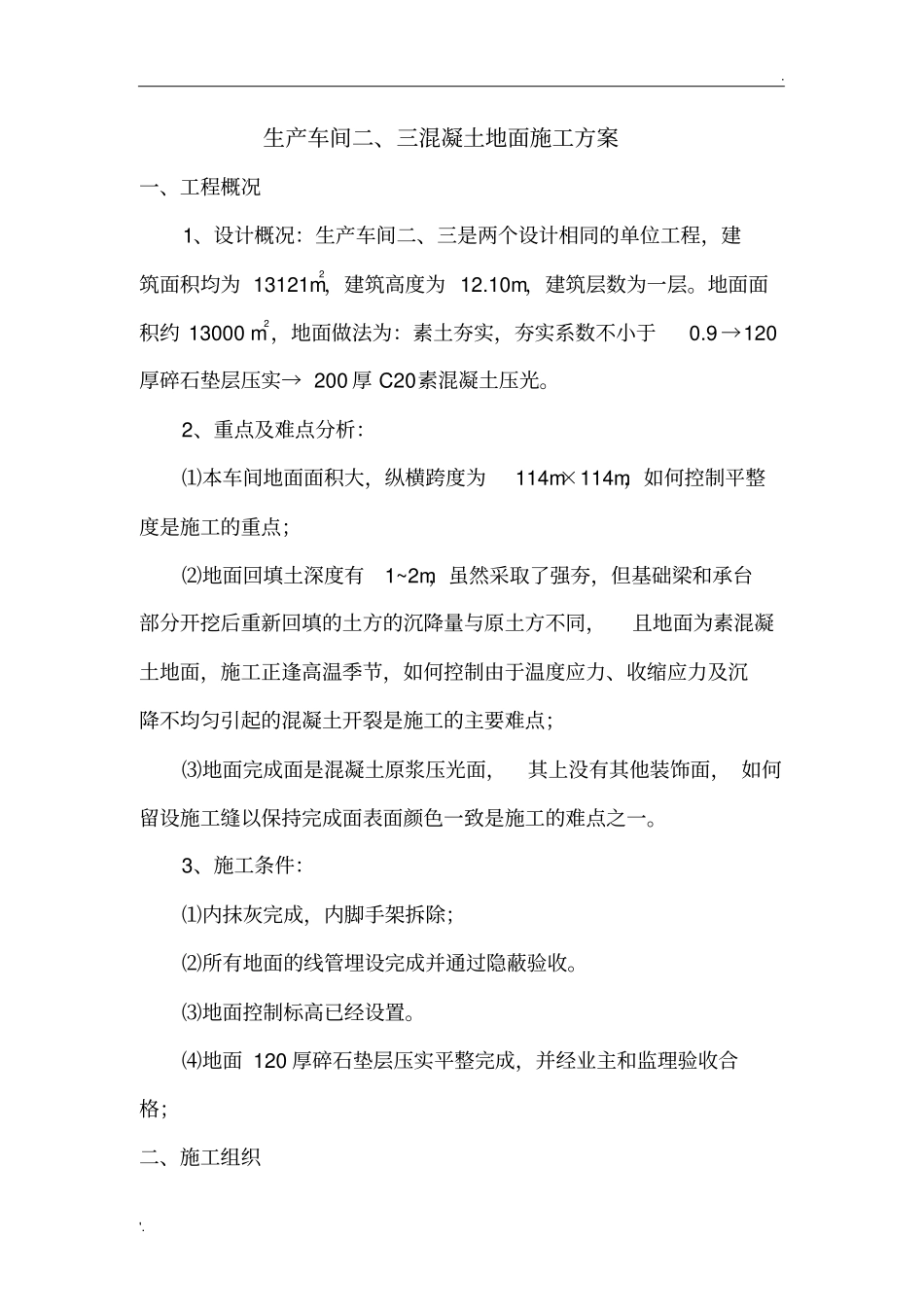

生产车间二、三混凝土地面施工方案一、工程概况1、设计概况:生产车间二、三是两个设计相同的单位工程,建筑面积均为13121m2,建筑高度为12
10m,建筑层数为一层
地面面积约13000m2,地面做法为:素土夯实,夯实系数不小于0
9→120厚碎石垫层压实→200厚C20素混凝土压光
2、重点及难点分析:⑴本车间地面面积大,纵横跨度为114m×114m,如何控制平整度是施工的重点;⑵地面回填土深度有1~2m,虽然采取了强夯,但基础梁和承台部分开挖后重新回填的土方的沉降量与原土方不同,且地面为素混凝土地面,施工正逢高温季节,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点;⑶地面完成面是混凝土原浆压光面,其上没有其他装饰面,如何留设施工缝以保持完成面表面颜色一致是施工的难点之一
3、施工条件:⑴内抹灰完成,内脚手架拆除;⑵所有地面的线管埋设完成并通过隐蔽验收
⑶地面控制标高已经设置
⑷地面120厚碎石垫层压实平整完成,并经业主和监理验收合格;二、施工组织
'

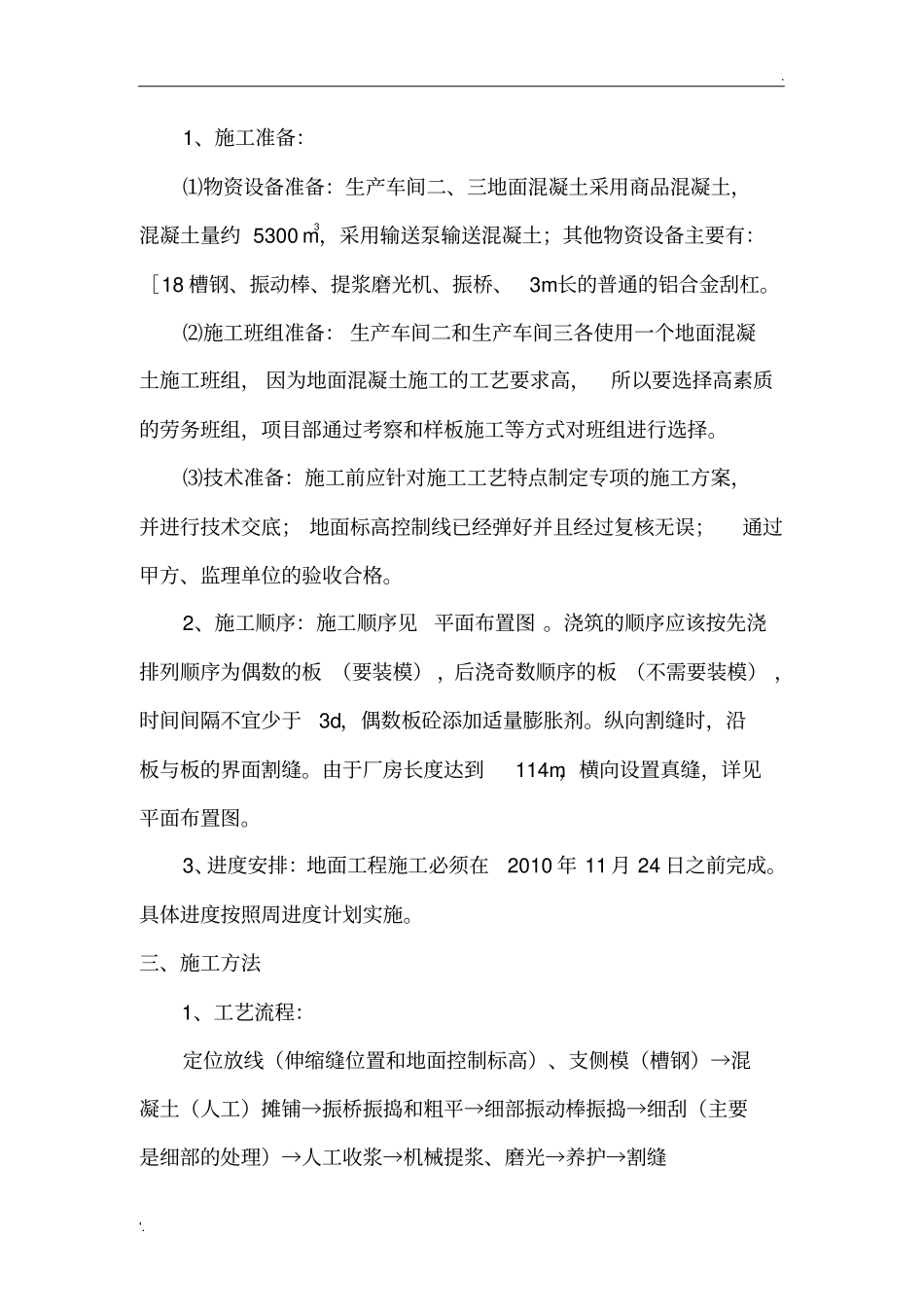

1、施工准备:⑴物资设备准备:生产车间二、三地面混凝土采用商品混凝土,混凝土量约5300m3,采用输送泵输送混凝土;其他物资设备主要有:[18槽钢、振动棒、提浆磨光机、振桥、3m长的普通的铝合金刮杠
⑵施工班组准备:生产车间二和生产车间三各使用一个地面混凝土施工班组,因为地面混凝土施工的工艺要求高,所以要选择高素质的劳务班组,项目部通过考察和样板施工等方式对班组进行选择
⑶技术准备:施工前应针对施工工艺特点制定专项的施工方案,并进行技术交底;地面标高控制线已经弹好并且经过复核无误;通过甲方、监理单位的验收合格
2、施工顺序:施工顺序见平面布置图
浇筑的顺序应该按先浇排列顺序为偶数的板(要装模),后浇奇数顺序的板(不需要装模),时间间隔不宜少于3d,偶数板砼添加适量膨胀剂
