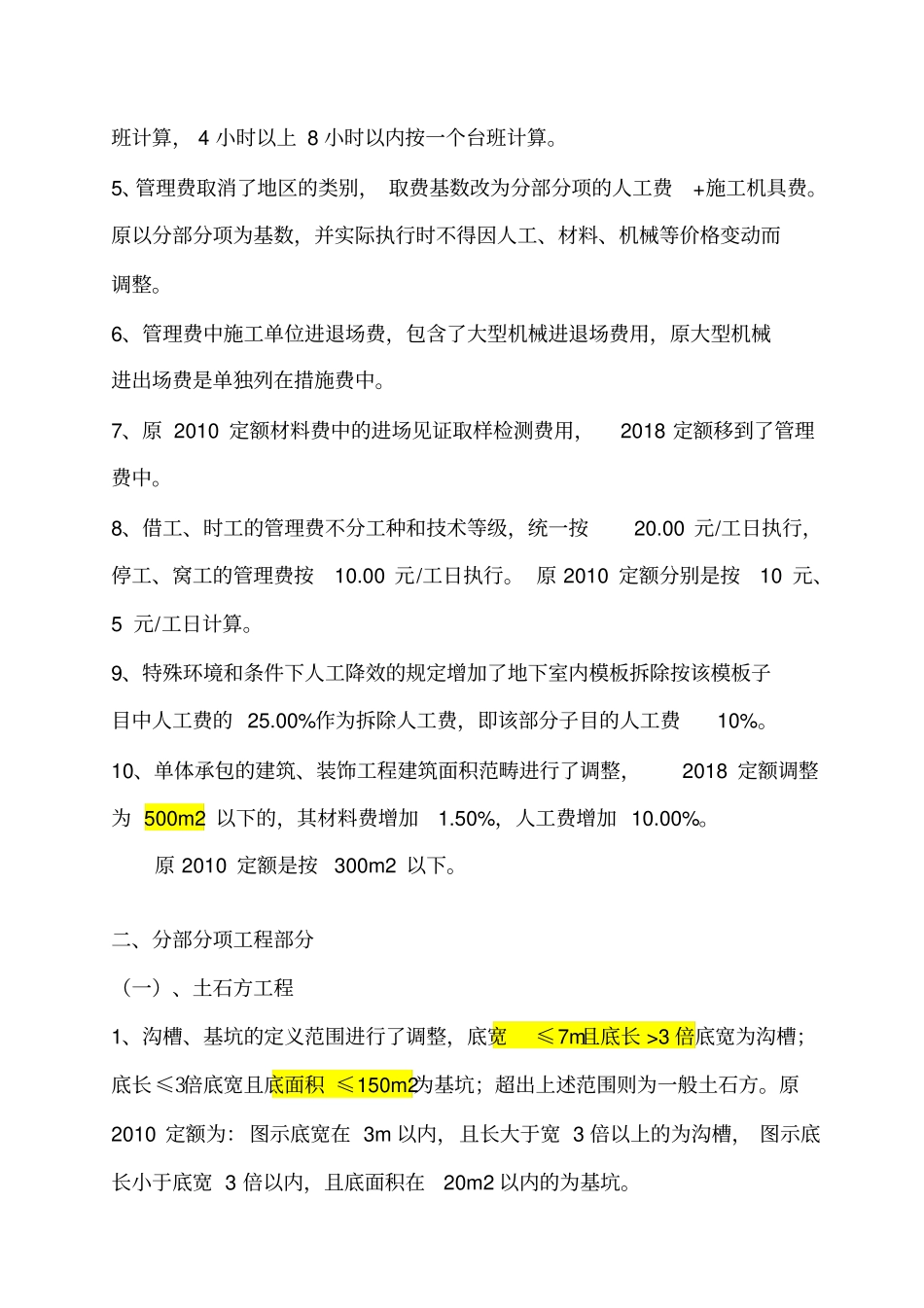

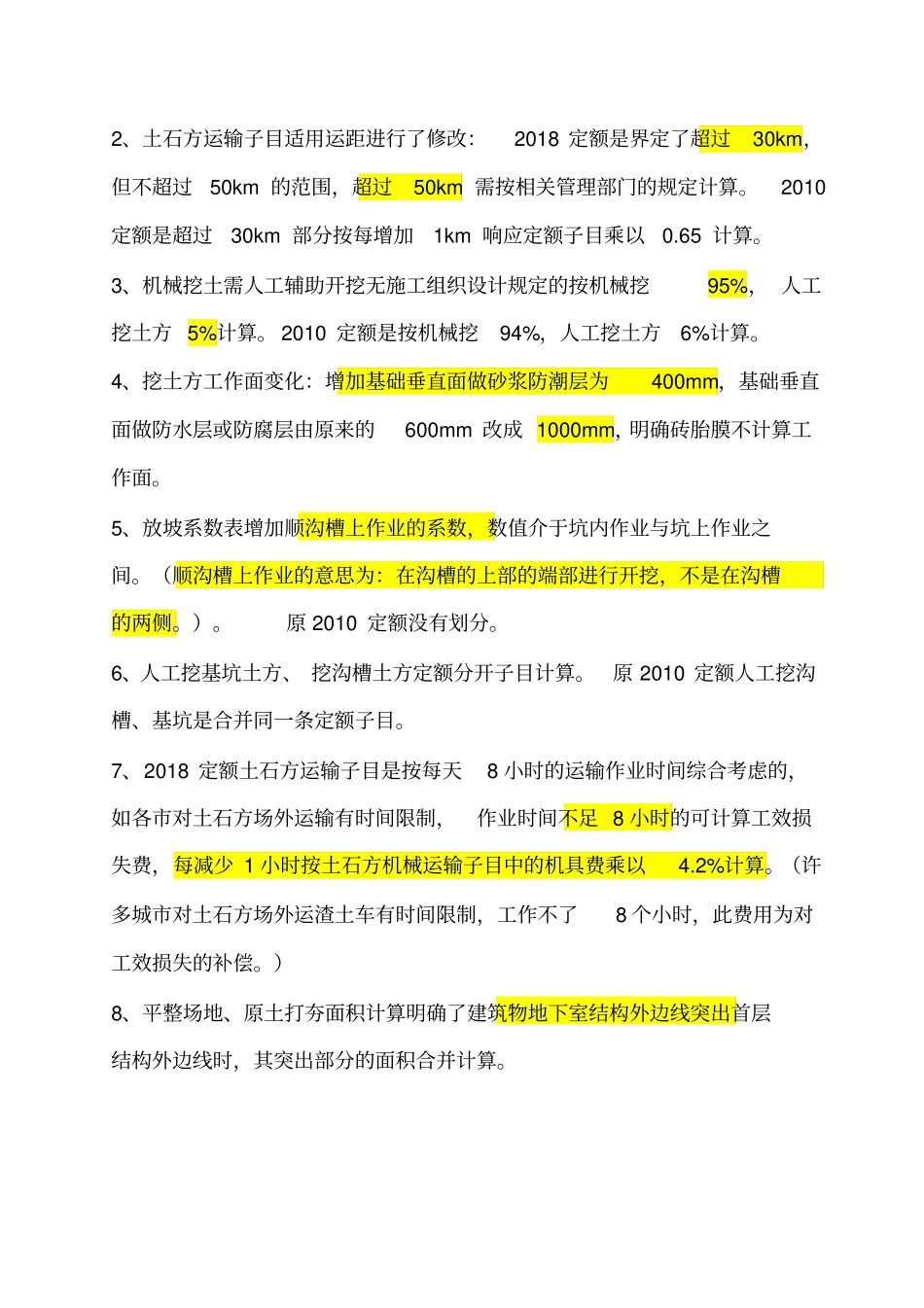

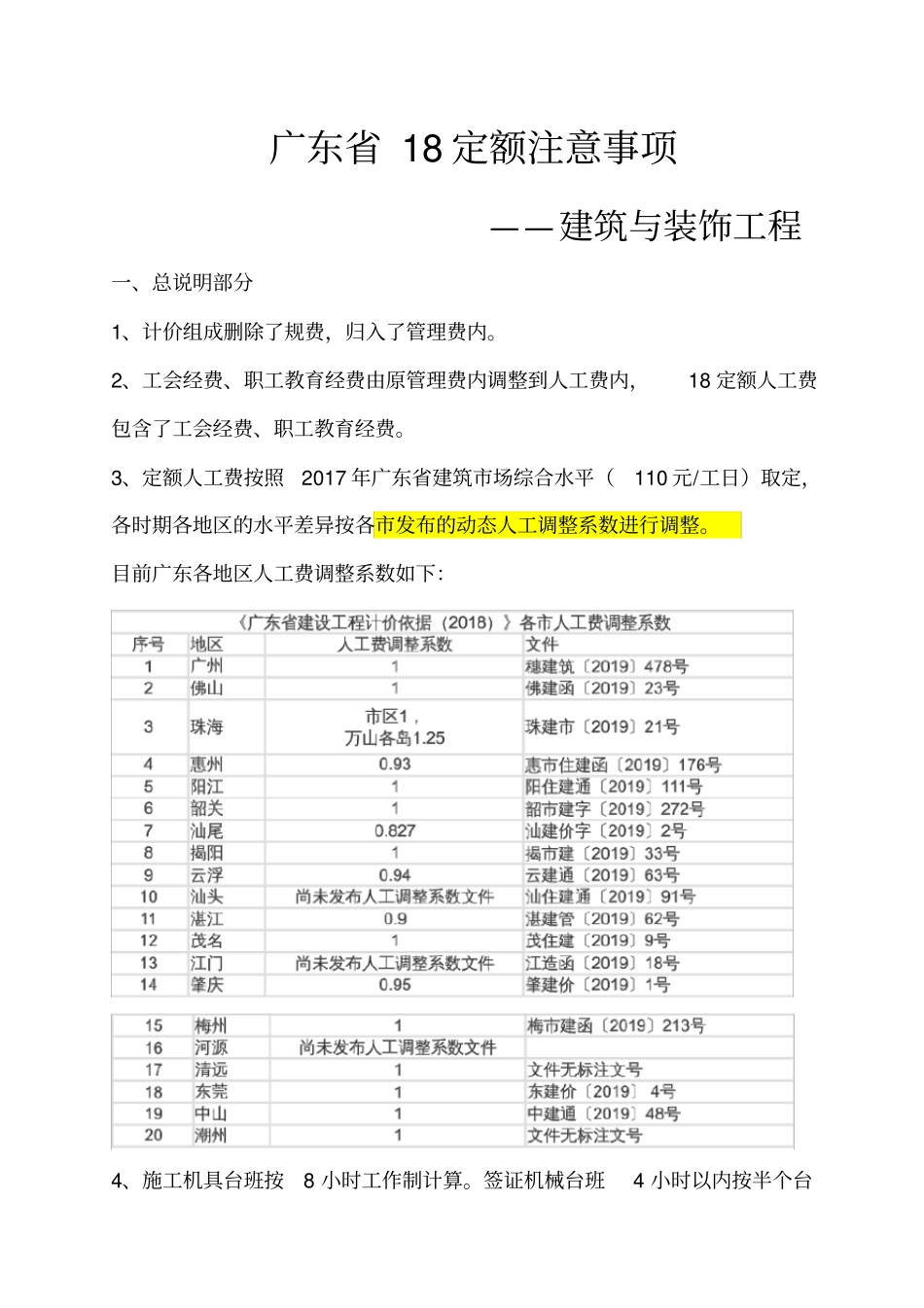

广东省18定额注意事项——建筑与装饰工程一、总说明部分1、计价组成删除了规费,归入了管理费内。2、工会经费、职工教育经费由原管理费内调整到人工费内,18定额人工费包含了工会经费、职工教育经费。3、定额人工费按照2017年广东省建筑市场综合水平(110元/工日)取定,各时期各地区的水平差异按各市发布的动态人工调整系数进行调整。目前广东各地区人工费调整系数如下:4、施工机具台班按8小时工作制计算。签证机械台班4小时以内按半个台班计算,4小时以上8小时以内按一个台班计算。5、管理费取消了地区的类别,取费基数改为分部分项的人工费+施工机具费。原以分部分项为基数,并实际执行时不得因人工、材料、机械等价格变动而调整。6、管理费中施工单位进退场费,包含了大型机械进退场费用,原大型机械进出场费是单独列在措施费中。7、原2010定额材料费中的进场见证取样检测费用,2018定额移到了管理费中。8、借工、时工的管理费不分工种和技术等级,统一按20.00元/工日执行,停工、窝工的管理费按10.00元/工日执行。原2010定额分别是按10元、5元/工日计算。9、特殊环境和条件下人工降效的规定增加了地下室内模板拆除按该模板子目中人工费的25.00%作为拆除人工费,即该部分子目的人工费10%。10、单体承包的建筑、装饰工程建筑面积范畴进行了调整,2018定额调整为500m2以下的,其材料费增加1.50%,人工费增加10.00%。原2010定额是按300m2以下。二、分部分项工程部分(一)、土石方工程1、沟槽、基坑的定义范围进行了调整,底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超出上述范围则为一般土石方。原2010定额为:图示底宽在3m以内,且长大于宽3倍以上的为沟槽,图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑。2、土石方运输子目适用运距进行了修改:2018定额是界定了超过30km,但不超过50km的范围,超过50km需按相关管理部门的规定计算。2010定额是超过30km部分按每增加1km响应定额子目乘以0.65计算。3、机械挖土需人工辅助开挖无施工组织设计规定的按机械挖95%,人工挖土方5%计算。2010定额是按机械挖94%,人工挖土方6%计算。4、挖土方工作面变化:增加基础垂直面做砂浆防潮层为400mm,基础垂直面做防水层或防腐层由原来的600mm改成1000mm,明确砖胎膜不计算工作面。5、放坡系数表增加顺沟槽上作业的系数,数值介于坑内作业与坑上作业之间。(顺沟槽上作业的意思为:在沟槽的上部的端部进行开挖,不是在沟槽的两侧。)。原2010定额没有划分。6、人工挖基坑土方、挖沟槽土方定额分开子目计算。原2010定额人工挖沟槽、基坑是合并同一条定额子目。7、2018定额土石方运输子目是按每天8小时的运输作业时间综合考虑的,如各市对土石方场外运输有时间限制,作业时间不足8小时的可计算工效损失费,每减少1小时按土石方机械运输子目中的机具费乘以4.2%计算。(许多城市对土石方场外运渣土车有时间限制,工作不了8个小时,此费用为对工效损失的补偿。)8、平整场地、原土打夯面积计算明确了建筑物地下室结构外边线突出首层结构外边线时,其突出部分的面积合并计算。(二)、围护及支护工程1、2018定额打拔钢板桩子目包含了30天、60天、180天摊销使用期,明确了非施工方原因导致实际支护时间(经验收合格之日起计算)超出摊销使用期,可按下表调整:2、2018定额注明了如实际的打拔钢板桩机械与定额所含的机械有不同时,不作换算;当实际支护或支撑的型钢种类不同时可按实换算,但消耗量不变。3、高压旋喷桩桩上部空孔部分套用空桩子目计算。4、2018定额增加了斜桩的定额人工费、机具费调整:除高压水平旋喷桩外,均按打直桩编制,设计要求打斜桩时,斜率小于1:6时,相应定额人工费、机具费乘以系数1.25;斜率大于1:6时,相应定额人工费、机具费乘以系数1.43。5、深层搅拌水泥桩项目按一喷二搅或二喷二搅施工综合考虑编制的,实际施工为二喷四搅或四喷四搅时,定额人工费和机具费要乘以系数1.43计算。6、深层搅拌水泥桩的水泥掺入量按加固土重(1800kg/m3)的13%考虑,如设计不同时按实调整。7、新增了SMW工法桩子目及计算规则,SMW工法桩全断面套打意思为...
