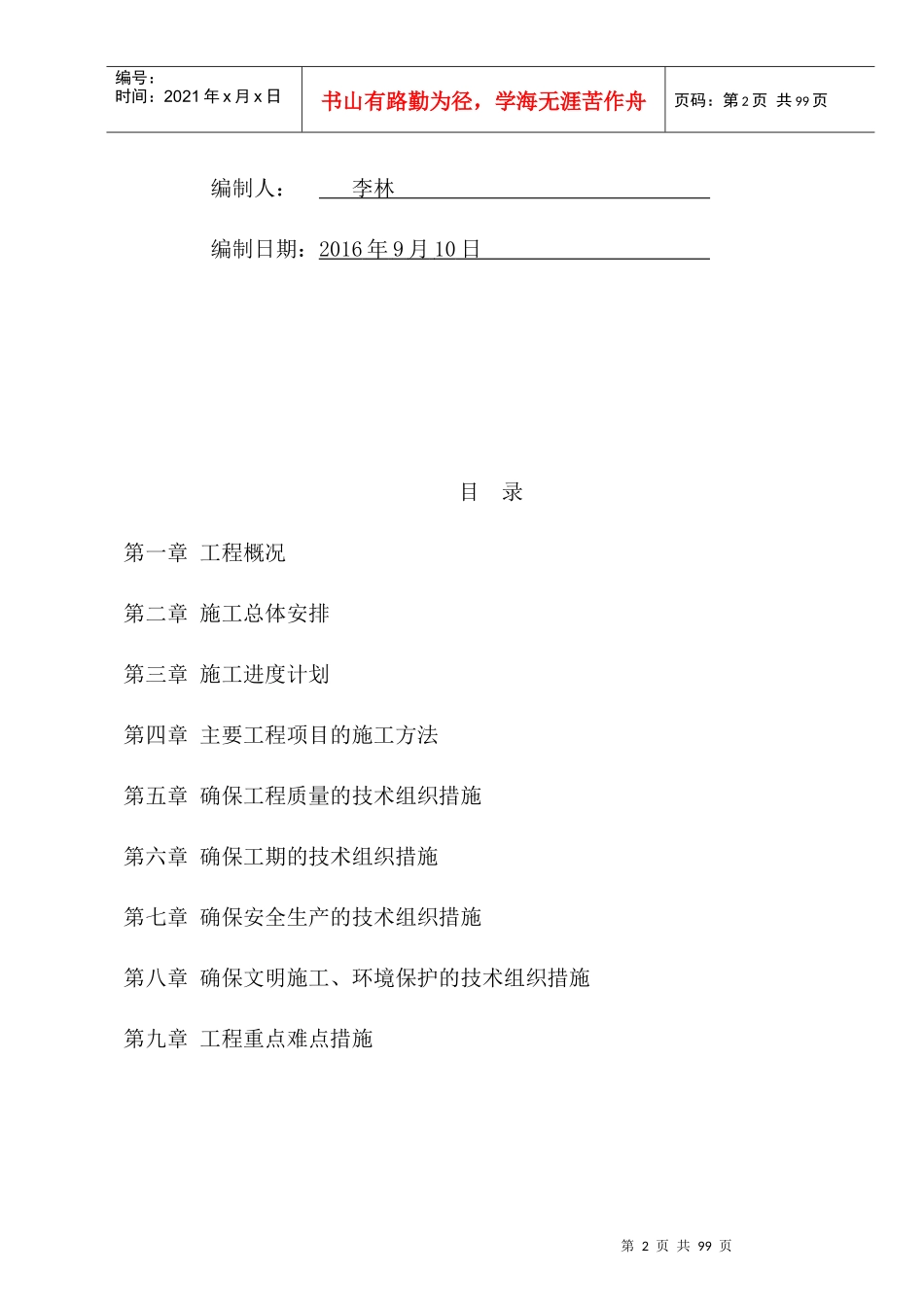

第1页共99页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共99页模式口西里护坡加固工程施工组织设计编制单位:北京奕通宏达建筑安装工程有限公司第2页共99页第1页共99页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共99页编制人:李林编制日期:2016年9月10日目录第一章工程概况第二章施工总体安排第三章施工进度计划第四章主要工程项目的施工方法第五章确保工程质量的技术组织措施第六章确保工期的技术组织措施第七章确保安全生产的技术组织措施第八章确保文明施工、环境保护的技术组织措施第九章工程重点难点措施第3页共99页第2页共99页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共99页第一章工程概况第一节基本概况本项目为模式口西里边坡治理
施工暂定于2016年9月20日-2016年11月19日
主要工程内容:锚杆挂网喷砼建设单位:首钢富通电梯有限责任公司质量要求:合格第4页共99页第3页共99页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共99页编制依据:1、《建筑边坡工程技术规范》(GB503302-2002)2、《锚杆喷射混凝土支护技术规范》(GB50086-2001)3、《岩土锚固》(中国建筑工业出版社2003
1)4、《北京市地质灾害治理工程项目竣工验收规定》第二节工程特点一、本工程的特点、难点1、本次工程施工场地小且作业面受限,施工管理和组织工作量较大
施工场地处于小区内,需注意的是做好安全、文明施工和环境保护
2、本工程施工项目杂,但作业面受限、工期短,保证施工进度合理安排施工、现场施工管理和协调很重要
3、边坡面作业应作为施工安全管理重点
4、边坡锚杆施工为隐蔽工程,要认真做好工序验收,保证本工程质量标准为符合国家质量验收标准一次性验收合格工程
二、完成本工程
