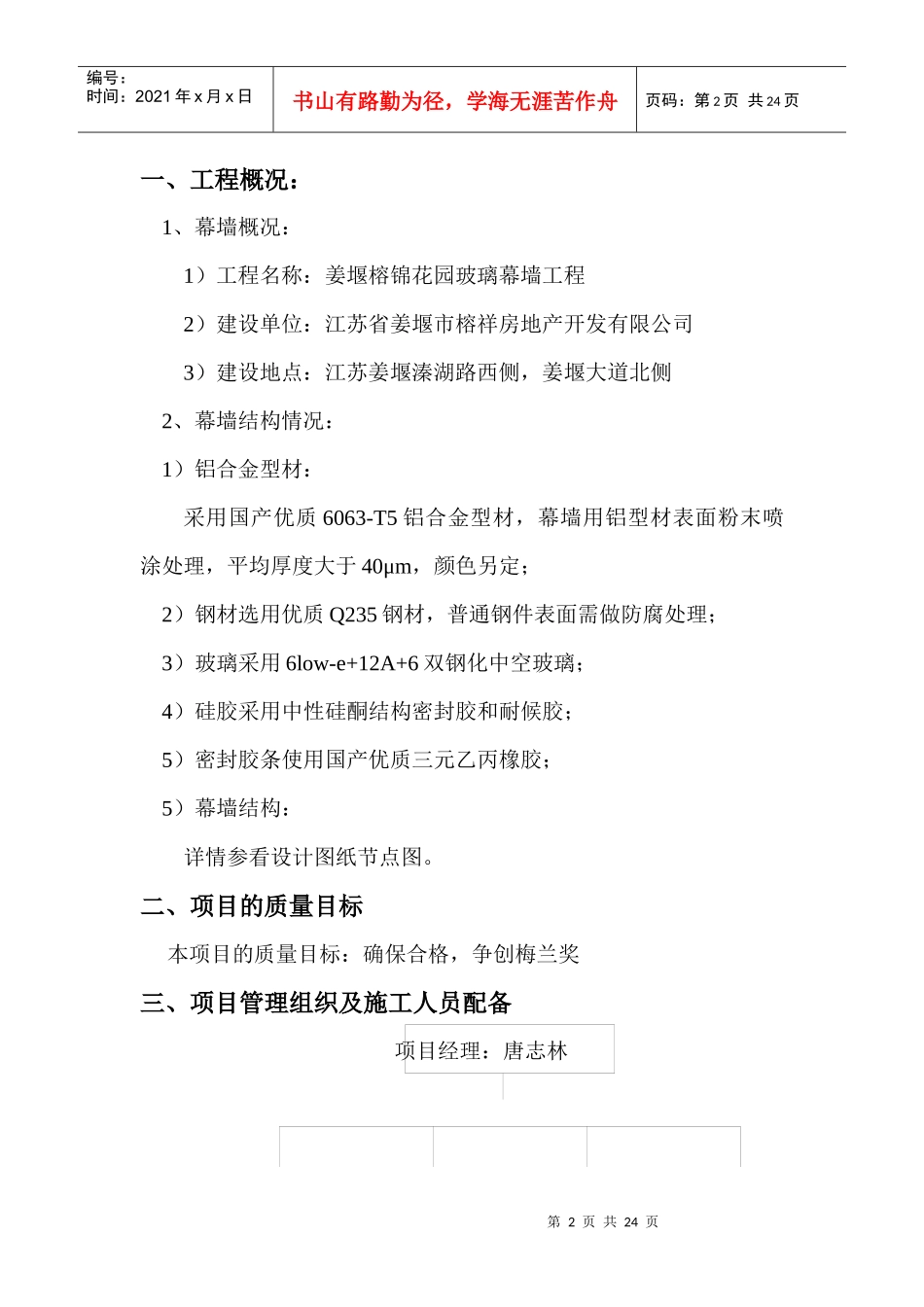

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页姜堰榕锦花园7-11#楼玻璃幕墙工程施工组织设计第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页一、工程概况:1、幕墙概况:1)工程名称:姜堰榕锦花园玻璃幕墙工程2)建设单位:江苏省姜堰市榕祥房地产开发有限公司3)建设地点:江苏姜堰溱湖路西侧,姜堰大道北侧2、幕墙结构情况:1)铝合金型材:采用国产优质6063-T5铝合金型材,幕墙用铝型材表面粉末喷涂处理,平均厚度大于40μm,颜色另定;2)钢材选用优质Q235钢材,普通钢件表面需做防腐处理;3)玻璃采用6low-e+12A+6双钢化中空玻璃;4)硅胶采用中性硅酮结构密封胶和耐候胶;5)密封胶条使用国产优质三元乙丙橡胶;5)幕墙结构:详情参看设计图纸节点图
二、项目的质量目标本项目的质量目标:确保合格,争创梅兰奖三、项目管理组织及施工人员配备项目经理:唐志林第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页四、主要资源供应计划一)劳动力需用计划表-1序号项目名称需用人数需用工日1幕墙框体安装10902玻璃安装1085二)主要机具需用计划表-2序号名称数量(台)技术朱负建责华人质量田负责峰人施工姚负爱责兵人安全张负庆责波人加工组装班安装班第4页共24页第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页1双头锯铝机12单头锯铝机23多功能冲床24铣孔机25380V电焊机26电钻等小型工具20三)主要材料计划表-3序号材料名称单位数量使用时间1铝型材(框料)吨2安装连接件件3铝型材(肩料)吨4玻璃M25结构胶,耐候胶支五、施工进度计划1、后置预埋件安装由我公司派出安装小组进行安装
