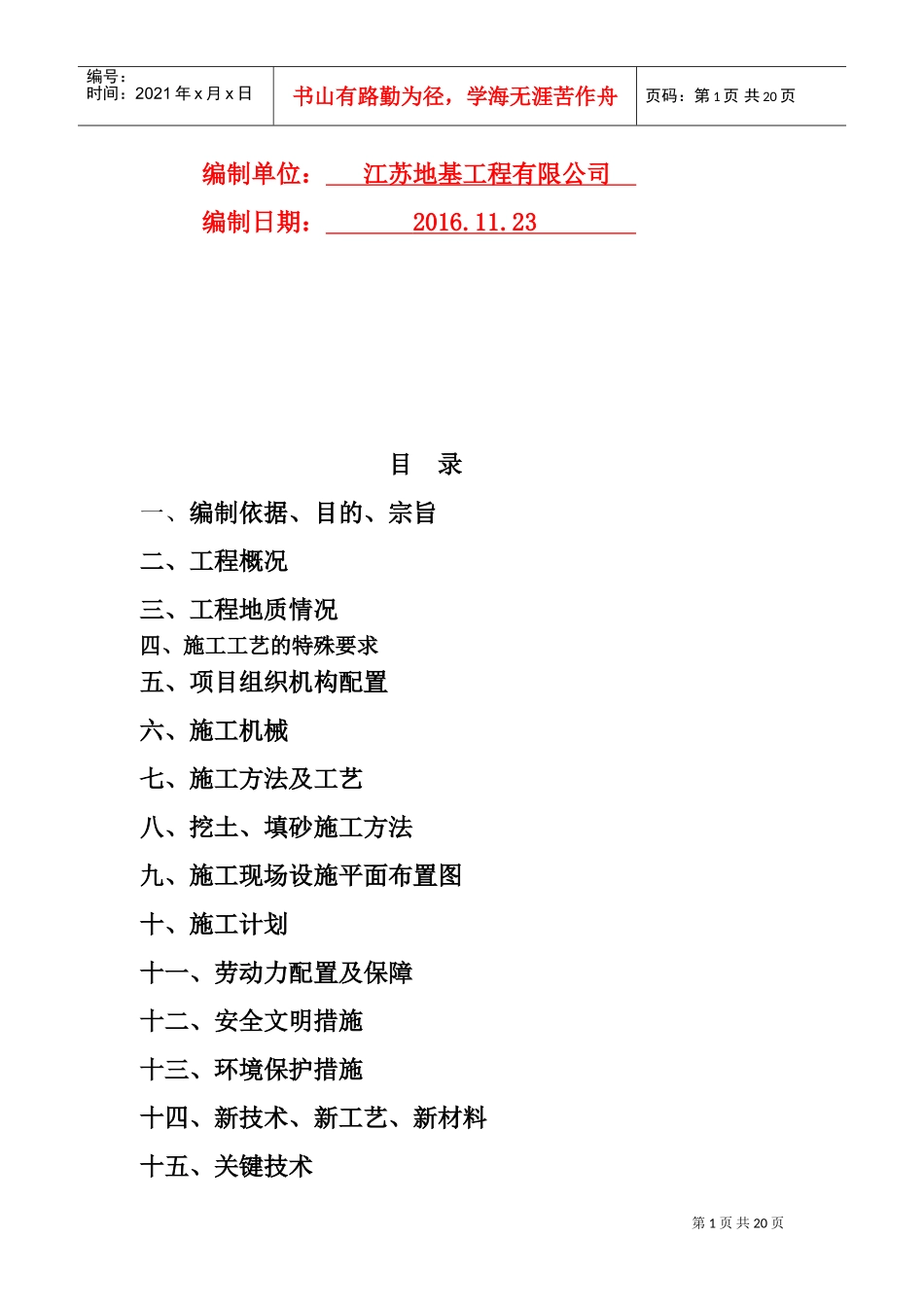

淮南矿业集团张集矿东进风井井口房(水泥土搅拌桩)工程施工组织设计编制人:洪磊审核人:黄健第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页编制单位:江苏地基工程有限公司编制日期:2016.11.23目录一、编制依据、目的、宗旨二、工程概况三、工程地质情况四、施工工艺的特殊要求五、项目组织机构配置六、施工机械七、施工方法及工艺八、挖土、填砂施工方法九、施工现场设施平面布置图十、施工计划十一、劳动力配置及保障十二、安全文明措施十三、环境保护措施十四、新技术、新工艺、新材料十五、关键技术第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页十六、成品保护十七、技术资料的收集整理移交和归档一、编制依据、目的、宗旨(一)、编制依据1、《建筑地基处理技术规范》(JGJ79-2002)2、《硅酸盐水泥、普通硅酸盐水泥》(GB175—92)3、《施工现场临时用电安全技术规范》(JGJ46—88)4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《软土地基搅拌桩加固法技术规范》(YBJ225-91)6、《建筑工程质量检验统一标准》(GB50300—2001)(二)、编制目的(1)通过编制本施工组织设计,来指导本工程的施工,尽快做好施工准备现场生产设施的总体规划布置工作。(2)充分组织发挥我公司管理优势,建立完善的项目管理组织机构,落实严格各项责任制,实施在业主、监理共同监控下的项目承包管理制度。(3)通过对人力、机械设备、材料、技术、施工方法和信息的优化处置,实现预期的工期、质量及社会目标效果。(4)严格按我公司ISO9001-2000质量体系的要求进行技术、质量、机械、安全、材料、计量等方面的控制,落实质量体系的各项目标。(5)本工程规定的全部工作内容均由我公司自行组织施工完成,决不分包、转包。(三)、编制宗旨本施工组织设计编制宗旨:根据建设单位提出的有关本工程的施工质量、工期、安全生产、文明施工等各项要求,落实各项施工方案和施工技术措施,在建设单位、设计单位、工程监理单位的指导下,全心全意为建设单位服务,充分体现我公司“质量第一,信誉第一,用户至上”的宗旨,严格按照我公司ISO9001-2000质量体系运行的要求执行,确保优质、快速、安全、文明地完成本工程的施工任务。第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页二、工程概况本工程位于张集煤矿东区,现场工程量总桩数为1483根,其中有效桩长19m的1181根,有效桩长4.8m的303根。三、工程地质情况详见地质勘查报告四、施工工艺的特殊要求1、施工前将场地整平,清除地上石块、树根、垃圾等物,地平局部低洼处应回填粘性土,不得回填杂土。2、搅拌桩直径为500mm,采用32.5复合硅酸盐水泥,预估水泥掺量为20%;水泥浆水灰比0.5。五、项目组织机构配置(一)、施工组织机构为确保优质、按期、安全、文明的完成施工任务,工程实行项目法管理,项目经理负责制。根据专业特点,公司组织实践经验丰富的工程技术管理人员组成项目经理部,选派技术过硬、敢打硬仗的专业化施工队参加施工。规范化工程施工,标准化质量控制。(二)、施工程序根据本工程的特点,分为三个阶段1、准备工作阶段我公司荣幸中标后,立即和甲方洽谈合同,同时进场做施工准备工作,如:搭建临设,建立场内供电、供水系统,做好材料的订购、复试,项目经理项目工程师项目副经理质检员技术员材料员施工员测量班钻机作业班拌浆班安全员机械维修班杂工班环境清洁队第4页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共20页组织机械设备的进场、安装、调试和图纸会审、测放桩样等工作。2、施工阶段本阶段为桩基施工和砂石垫层阶段,是本工程最重要的阶段。3、施工结束后阶段设备撤场后,需配合甲方做好桩的测试工作,做好资料的整理工作,通过质检验收合格后一个星期之内提交完整的竣工资料给甲方,并和上部单位做好交接工作。六、施工机械为满足设计要求、工期要求,考虑尽量发挥我公司的优势,同时兼顾经济的原则,本工程采用2套深层搅拌机械设备。(根据进度备用一台)...
