安徽电信工程有限责任公司企业标准AHCCC-YY-ZY-10通信基站土建业务作业指导书(VER1

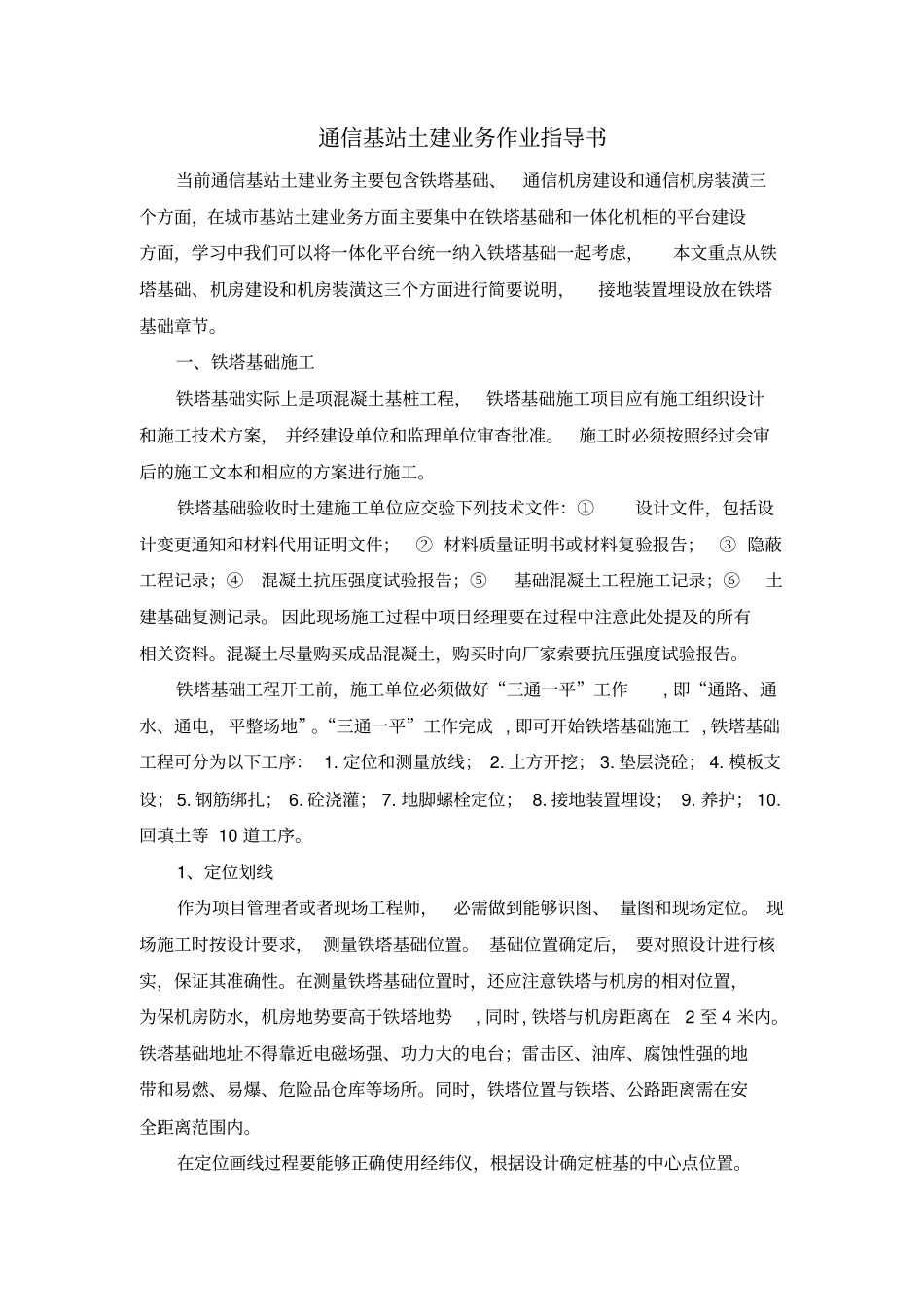

0)编制:陈平强高怀亮审核:何泽清批准:汤永忠2014年12月30日发布2015年1月1日实施通信基站土建业务作业指导书当前通信基站土建业务主要包含铁塔基础、通信机房建设和通信机房装潢三个方面,在城市基站土建业务方面主要集中在铁塔基础和一体化机柜的平台建设方面,学习中我们可以将一体化平台统一纳入铁塔基础一起考虑,本文重点从铁塔基础、机房建设和机房装潢这三个方面进行简要说明,接地装置埋设放在铁塔基础章节
一、铁塔基础施工铁塔基础实际上是项混凝土基桩工程,铁塔基础施工项目应有施工组织设计和施工技术方案,并经建设单位和监理单位审查批准
施工时必须按照经过会审后的施工文本和相应的方案进行施工
铁塔基础验收时土建施工单位应交验下列技术文件:①设计文件,包括设计变更通知和材料代用证明文件;②材料质量证明书或材料复验报告;③隐蔽工程记录;④混凝土抗压强度试验报告;⑤基础混凝土工程施工记录;⑥土建基础复测记录
因此现场施工过程中项目经理要在过程中注意此处提及的所有相关资料
混凝土尽量购买成品混凝土,购买时向厂家索要抗压强度试验报告
铁塔基础工程开工前,施工单位必须做好“三通一平”工作,即“通路、通水、通电,平整场地”
“三通一平”工作完成,即可开始铁塔基础施工,铁塔基础工程可分为以下工序:1
定位和测量放线;2
土方开挖;3
垫层浇砼;4
模板支设;5
钢筋绑扎;6
地脚螺栓定位;8
接地装置埋设;9
回填土等10道工序
1、定位划线作为项目管理者或者现场工程师,必需做到能够识图、量图和现场定位
现场施工时按设计要求,测量铁塔基础位置
基础位置确定后,要对照设计进行核实,保证其准确性
在测量铁塔基础位置时,还应注意铁塔与机房的相对位置,为保机房防水,机房地势要高于铁塔地
