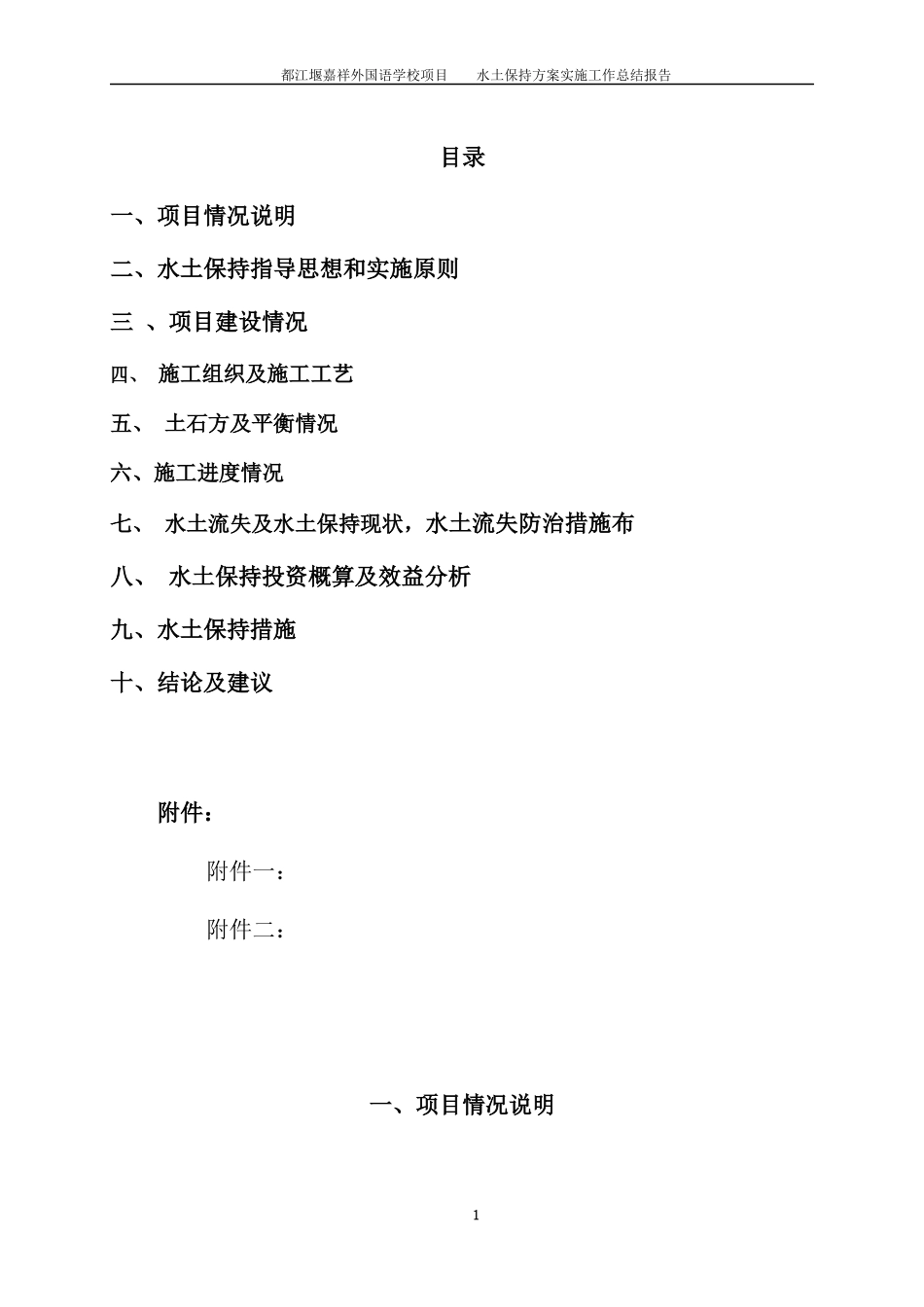

都江堰嘉祥外国语学校项目水土保持方案工作总结成都嘉祥盛业教育咨询有限公司2017年12月27日都江堰嘉祥外国语学校项目水土保持方案实施工作总结报告目录一、项目情况说明二、水土保持指导思想和实施原则三、项目建设情况四、施工组织及施工工艺五、土石方及平衡情况六、施工进度情况七、水土流失及水土保持现状,水土流失防治措施布八、水土保持投资概算及效益分析九、水土保持措施十、结论及建议附件:附件一:附件二:一、项目情况说明1都江堰嘉祥外国语学校项目水土保持方案实施工作总结报告1.1项目概况1.1.1项目基本情况都江堰嘉祥外国语学校项目位于都江堰市善政路与廖家桥路之间,面向永丰路。与四川香港马会奥林匹克运动学校、四川省都江堰中学、永丰市场、四川足球俱乐部训练基地以及都江堰市体育中心临近。对外交通便利。项目地块呈不规则的梯形,总占地面积29606.37m2,北西边长约94.5m,南东边长约297.9m,南北进深约254m,地面建筑主要包括基本建筑物及道路广场用地和绿化用地组成。该项目位于永丰路旁,在学校大门两侧有两间门卫室,正对校门的一栋建筑为2#教学楼,位于地块的正中央;紧邻教学楼的左边为1#幼儿园和3#宿舍楼,其中1#幼儿园位于地块的正西方,幼儿园的下方为3#宿舍楼,教学楼的右方为学校排球场、足球场、篮球场场地;紧邻运动场的右方为4#食堂和5#国际交流中心,其中4#食堂位于地块的右下角区域,而5#国际交流中心位于4#食堂的正上方。项目地块主出入口位于地块正北方,紧邻永丰路,次出入口位于地块的东南侧,临廖家桥路。项目集中绿化及景观主要设在场地中部,各建筑区之间;全区设垃圾房1处,位于地块北部,幼儿园出入口旁。项目已于2016年12月开工建设,本项目土石方开挖总量约2.70万m3,土石方回填总量约1.01万m3(含绿化工程回填及覆土0.31万m3),外购0.31万m3(全部为绿化种植土),弃方2.00万m3,弃方全部运往都江堰石马消纳场进行处理。1.1.2项目工作及方案编制情况依据《都江堰嘉祥外国语学校规划建筑报建方案》;《都江堰嘉祥外国语学校规划建筑方案设计》,本公司(成都嘉祥盛业教育咨询有限公司)承担本工程水土保持方案报告书的编制工作,于2017年7月编制完成了《都江堰嘉祥外国语学校项目水土保持方案报告书》(送审稿)。1.2项目区域概况都江堰嘉祥外国语学校项目位于都江堰市幸福镇永丰街,项目所在地地形平缓,地形标高698.85m-700.45m,整个场地西北高东南低,场地整体坡度0-5°之间。项目区属岷江流域。气候主要受东南、西南季风和地形影响,属四川盆地亚热带湿润季风气候区,气候温和、四季分明、无霜期长、雨量充沛、日照较少。年均降水量近1200毫米,年均无霜期280天。多年平均气温15.2℃,年日照时数为1200~1300h,日照最小年份只有960h。项目区土壤质地多为平原冲积土,项目区内林草植被情况较好,无原生植被,主要2都江堰嘉祥外国语学校项目水土保持方案实施工作总结报告为人工栽种的竹林、经果林和灌、草,全市森林覆盖率高达59.59%。项目区在全国土壤侵蚀类型分区中属于四川盆地及周围的山地丘陵区,根据都江堰市水保办的统计资料及水土流失现状调查分析,项目区水土流失类型主要以水力侵蚀为主,尤其以面蚀、片蚀等型式为主。1.3防治标准及目标值水土保持方案设计水平年为主体工程完工后的当年或后一年(水土保持措施实施完毕并初步发挥效益),本项目于2016年12月开工,已经于2017年9月完工,因此本项目设计水平年确定为2017年。根据《开发建设项目水土流失防治标准》,结合项目区及该工程的实际情况,确定水土流失防治标准执行等级为一级,确定设计水平年具体防治目标为:扰动土地整治率为95%,水土流失总治理度为98%,土壤流失控制比为1.0,拦渣率为95%,植被恢复率为99%,林草覆盖率为27%。1.4主体工程水土保持分析评价结论1、该工程属新建工程,受城市规划限制及本身具有的特殊性,工程选址没有比选方案。2、本项目占地类型为占地类型为其他草地等,工程选址不属于全国水土保持监测网络中的水土保持监测站点、重点试验区,不属于地质灾害易发区,不属于基本农田保护区。总体来说,工程选址和布局无水土保持的限制性...
