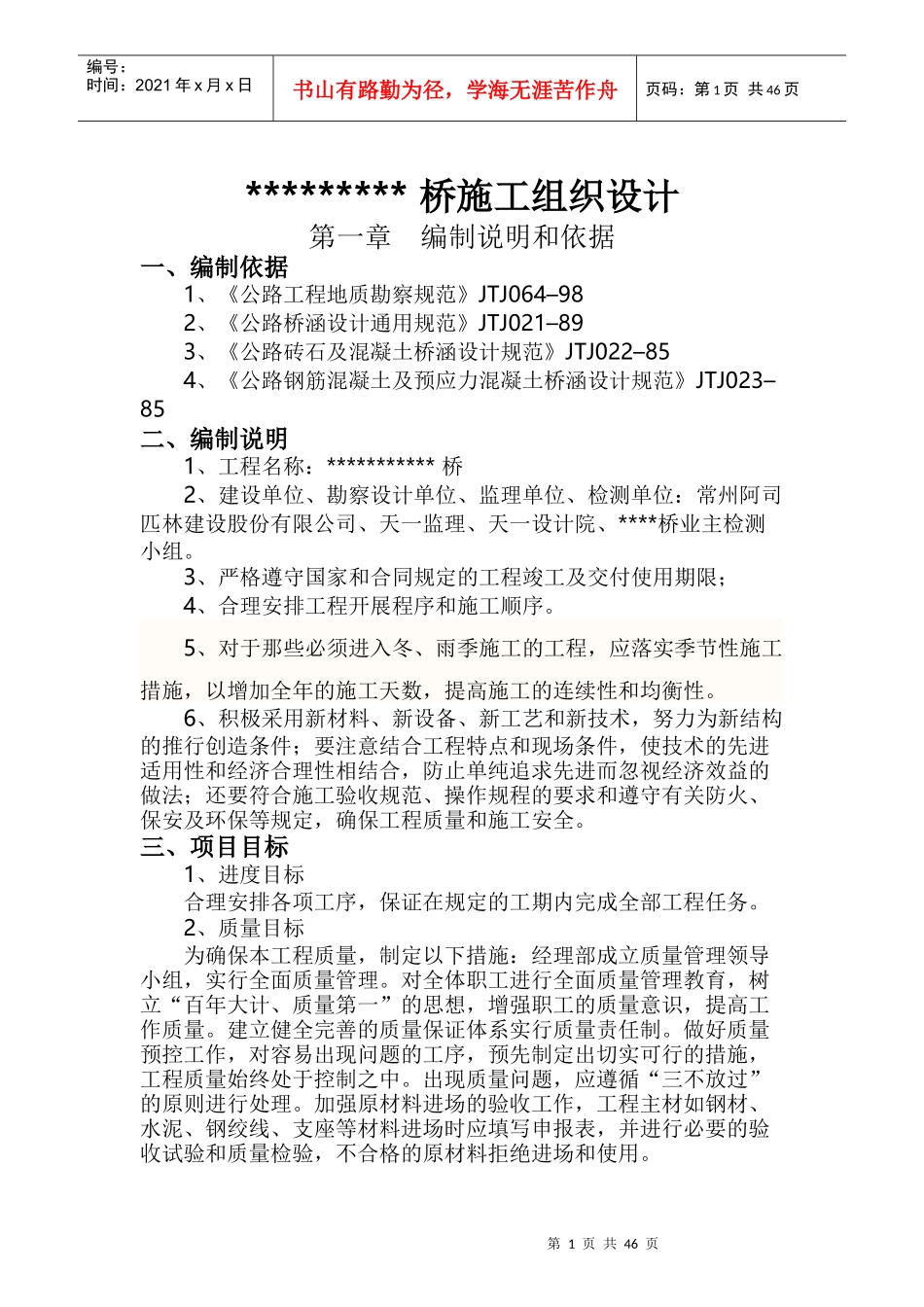

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页*********桥施工组织设计第一章编制说明和依据一、编制依据1、《公路工程地质勘察规范》JTJ064–982、《公路桥涵设计通用规范》JTJ021–893、《公路砖石及混凝土桥涵设计规范》JTJ022–854、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTJ023–85二、编制说明1、工程名称:***********桥2、建设单位、勘察设计单位、监理单位、检测单位:常州阿司匹林建设股份有限公司、天一监理、天一设计院、****桥业主检测小组
3、严格遵守国家和合同规定的工程竣工及交付使用期限;4、合理安排工程开展程序和施工顺序
5、对于那些必须进入冬、雨季施工的工程,应落实季节性施工措施,以增加全年的施工天数,提高施工的连续性和均衡性
6、积极采用新材料、新设备、新工艺和新技术,努力为新结构的推行创造条件;要注意结合工程特点和现场条件,使技术的先进适用性和经济合理性相结合,防止单纯追求先进而忽视经济效益的做法;还要符合施工验收规范、操作规程的要求和遵守有关防火、保安及环保等规定,确保工程质量和施工安全
三、项目目标1、进度目标合理安排各项工序,保证在规定的工期内完成全部工程任务
2、质量目标为确保本工程质量,制定以下措施:经理部成立质量管理领导小组,实行全面质量管理
对全体职工进行全面质量管理教育,树立“百年大计、质量第一”的思想,增强职工的质量意识,提高工作质量
建立健全完善的质量保证体系实行质量责任制
做好质量预控工作,对容易出现问题的工序,预先制定出切实可行的措施,工程质量始终处于控制之中
出现质量问题,应遵循“三不放过”的原则进行处理
加强原材料进场的验收工作,工程主材如钢材、水泥、钢绞线、支座等材料进场时应填写申报表,并进行必要的验收试验和质量检验,不合格的原材料拒绝
