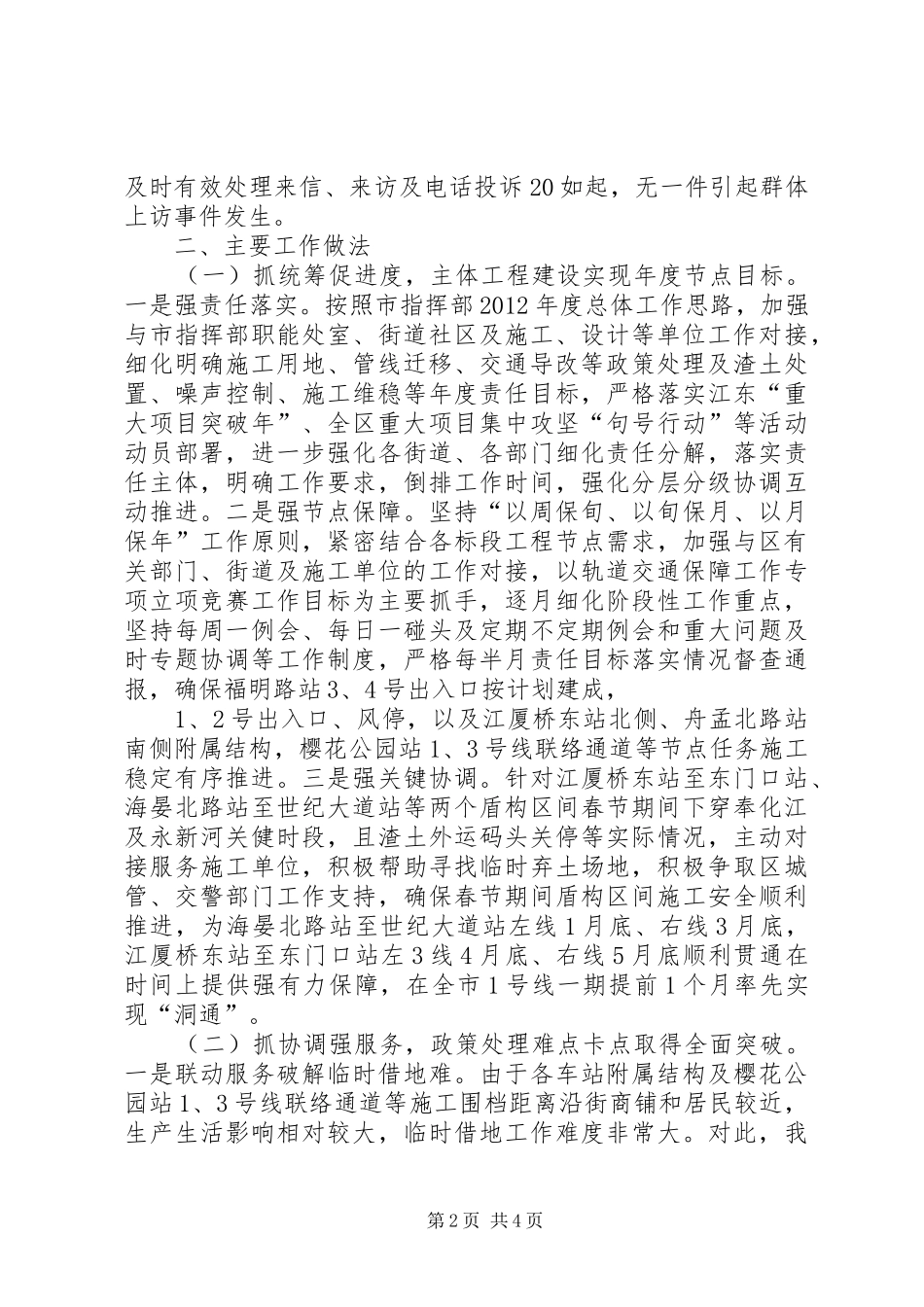

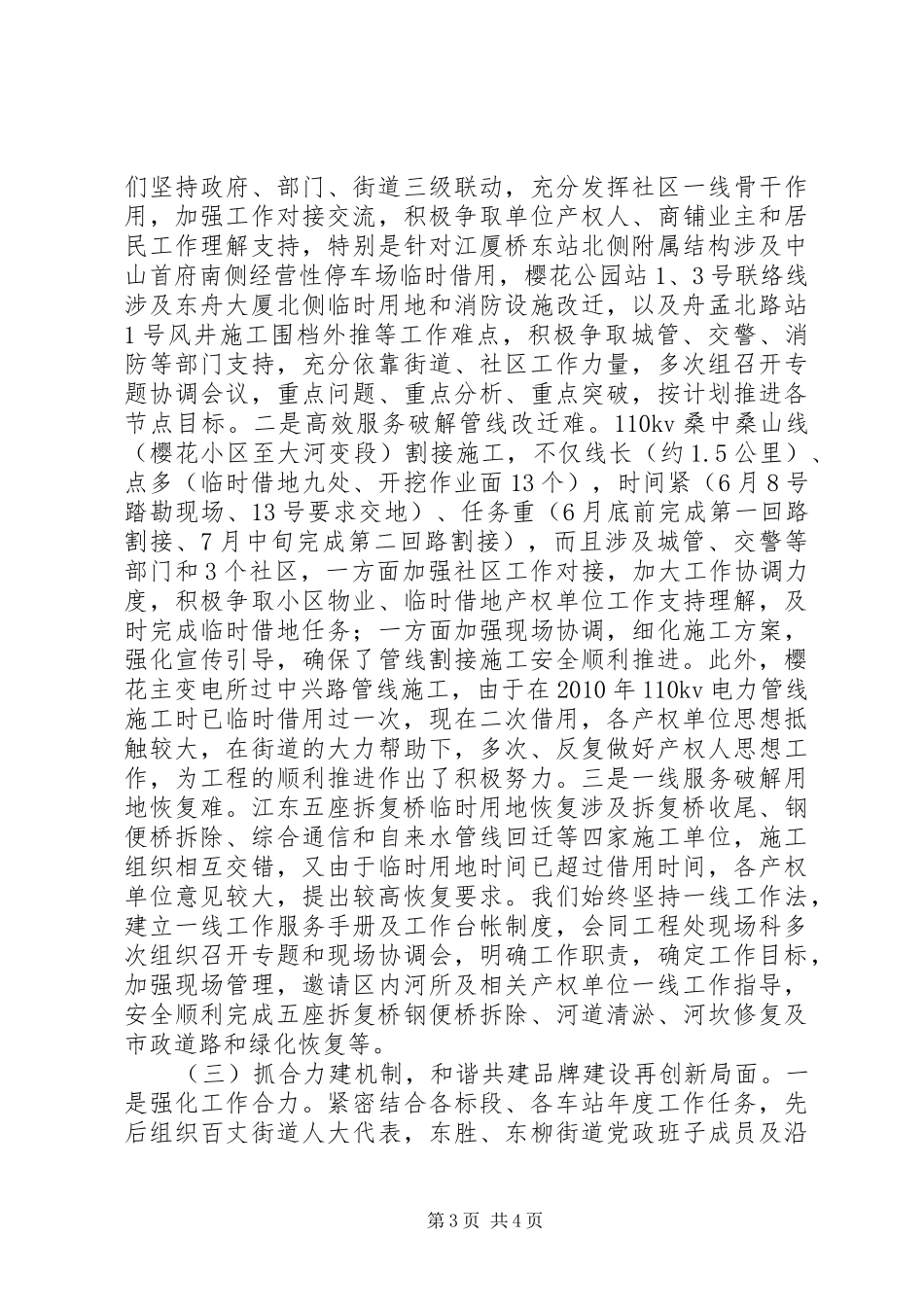

轨道交通年度工作总结及来年工作思路2012年是宁波轨道交通工程建设的全面提速之年,为确保上半年1号线正线遂道区间“洞通”,附属结构及机电设备安装和铺轨等施工有序推进,下半年1号线正线遂道区间“轨通”,第二轮轨道线网规划报批全面启动等主要节点目标取得重大突破,江东紧紧围绕指挥部“三线并进、四个确保”年度总体工作目标,坚持科学发展为统领,继续举全区之力,推进轨道交通工程建设又好又快发展。一、2012年工作开展情况(一)全面完成年度计划保障任务。一是全面完成福明路站、樱花公园站、舟孟北路站及江东厦桥东站等四个车站及机电设备安装、车站装修等九处约2.4万平方米临时借地任务。二是全面完成福明路站、江厦桥东站等附属结构施工用地及舟孟北路站管线改迁等约300平方米100余株绿化迁移,以及江东拆复桥约3千平方米1500余株绿化恢复。三是顺利实施福明路站三、四期,樱花公园站、舟孟北路站二期等四次交通导改约5.5公里护围。四是积极配合福明路站三、四期,樱花公园站、江厦桥东站和舟孟北路站二期等40余根综合管线回迁施工。(二)全力做好管线改迁应急保障。一是全面完成110kv桑中桑山线(樱花小区至大河变段)约1.5公里管线割接施工涉及的沿中山东路九处临时借地、10多家沿街商铺维稳等应急政策处理,积极配合完成二回路电力管线割接施工及约2000平方米临时用地恢复交地。二是全面完成樱花主变过中兴路管线施工涉及宁波虹桥男科医院及枫丹公寓约500平方米二次临时借地及施工维稳保障。(三)积极做好轨道施工衍生保障。一是全面完成江东五座拆复桥约3千平方米临时用地恢复并交付各产权单位使用。二是积极协调江东中心小学华光校区、太古城社区、东航大厦、宁波园林工程公司及海和森等轨道沿线施工涉及的地面沉降、墙体开裂等修复工作,确保社会稳定。三是积极做好轨道施工噪声、粉尘、周边房屋安全等居民信访投诉的应对工作,全年第1页共4页及时有效处理来信、来访及电话投诉20如起,无一件引起群体上访事件发生。二、主要工作做法(一)抓统筹促进度,主体工程建设实现年度节点目标。一是强责任落实。按照市指挥部2012年度总体工作思路,加强与市指挥部职能处室、街道社区及施工、设计等单位工作对接,细化明确施工用地、管线迁移、交通导改等政策处理及渣土处置、噪声控制、施工维稳等年度责任目标,严格落实江东“重大项目突破年”、全区重大项目集中攻坚“句号行动”等活动动员部署,进一步强化各街道、各部门细化责任分解,落实责任主体,明确工作要求,倒排工作时间,强化分层分级协调互动推进。二是强节点保障。坚持“以周保旬、以旬保月、以月保年”工作原则,紧密结合各标段工程节点需求,加强与区有关部门、街道及施工单位的工作对接,以轨道交通保障工作专项立项竞赛工作目标为主要抓手,逐月细化阶段性工作重点,坚持每周一例会、每日一碰头及定期不定期例会和重大问题及时专题协调等工作制度,严格每半月责任目标落实情况督查通报,确保福明路站3、4号出入口按计划建成,1、2号出入口、风停,以及江厦桥东站北侧、舟孟北路站南侧附属结构,樱花公园站1、3号线联络通道等节点任务施工稳定有序推进。三是强关键协调。针对江厦桥东站至东门口站、海晏北路站至世纪大道站等两个盾构区间春节期间下穿奉化江及永新河关健时段,且渣土外运码头关停等实际情况,主动对接服务施工单位,积极帮助寻找临时弃土场地,积极争取区城管、交警部门工作支持,确保春节期间盾构区间施工安全顺利推进,为海晏北路站至世纪大道站左线1月底、右线3月底,江厦桥东站至东门口站左3线4月底、右线5月底顺利贯通在时间上提供强有力保障,在全市1号线一期提前1个月率先实现“洞通”。(二)抓协调强服务,政策处理难点卡点取得全面突破。一是联动服务破解临时借地难。由于各车站附属结构及樱花公园站1、3号线联络通道等施工围档距离沿街商铺和居民较近,生产生活影响相对较大,临时借地工作难度非常大。对此,我第2页共4页们坚持政府、部门、街道三级联动,充分发挥社区一线骨干作用,加强工作对接交流,积极争取单位产权人、商铺业主和居民工作理解支持,特别是针对江厦...
