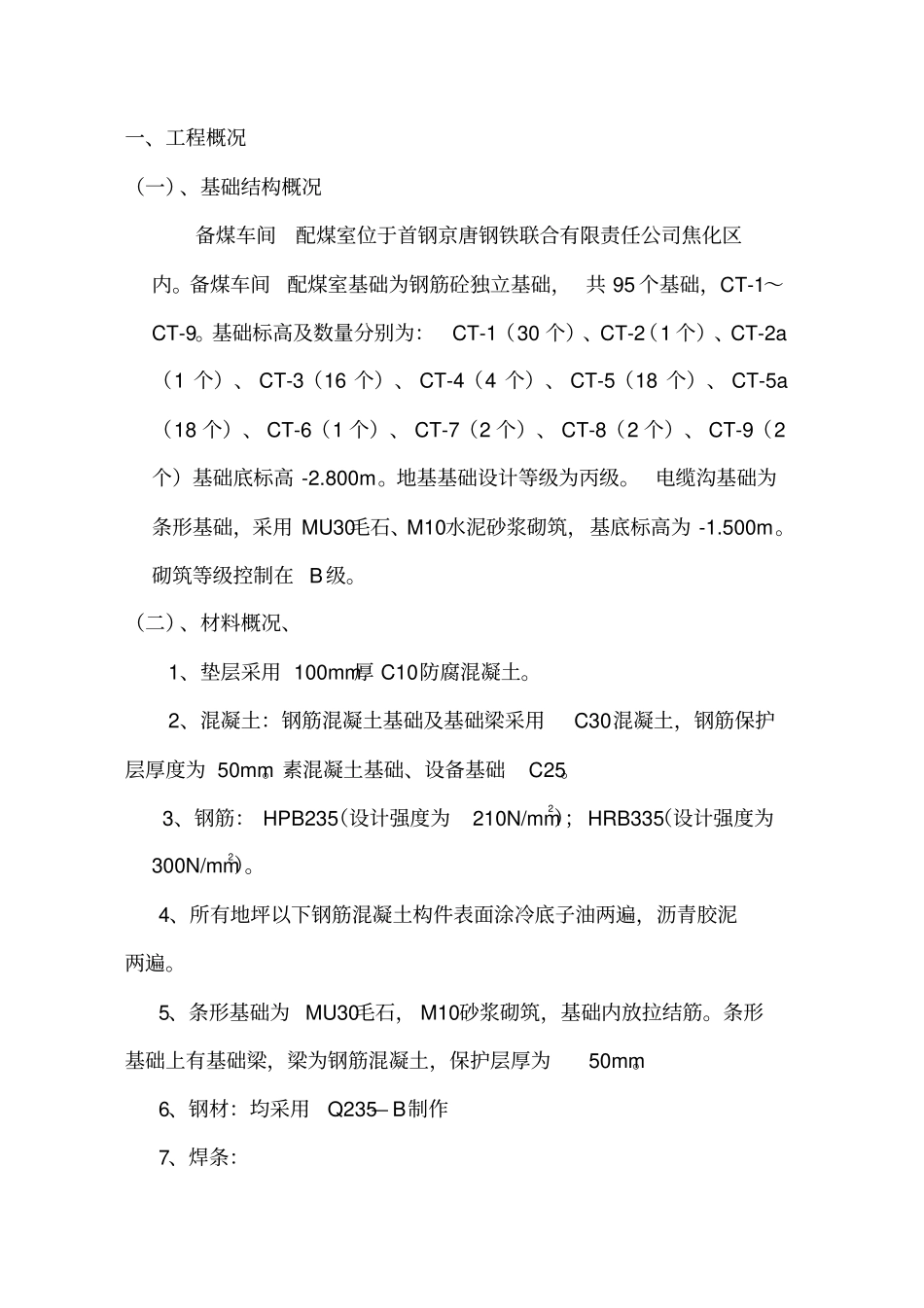

首钢京唐钢铁联合责任有限公司焦化工程备煤车间配煤室基础施工方案批准:审核:编制:北京首钢建设集团有限公司第二建筑工程分公司京唐钢工程项目经理部一部2007年5月目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1二、施工部署⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2三、施工准备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2四、施工进度计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4五、主要分项工程施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5六、各种管理措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12附图一⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯16一、工程概况(一)、基础结构概况备煤车间配煤室位于首钢京唐钢铁联合有限责任公司焦化区内
备煤车间配煤室基础为钢筋砼独立基础,共95个基础,CT-1~CT-9
基础标高及数量分别为:CT-1(30个)、CT-2(1个)、CT-2a(1个)、CT-3(16个)、CT-4(4个)、CT-5(18个)、CT-5a(18个)、CT-6(1个)、CT-7(2个)、CT-8(2个)、CT-9(2个)基础底标高-2
地基基础设计等级为丙级
电缆沟基础为条形基础,采用MU30毛石、M10水泥砂浆砌筑,基底标高为-1
砌筑等级控制在B级
(二)、材料概况、1、垫层采用100mm厚C10防腐混凝土
2、混凝土:钢筋混凝土基础及基础梁采用C30混凝土,钢筋保护层厚度为50mm
素混凝土基础、设备基础C25
3、钢筋:HPB235(设计强度为210N/mm2);HRB335(设计强度为300N/mm2)
4、所有地坪以下钢筋混凝土构件表面涂冷底子油两遍,沥青胶泥两遍
5、条形基础为MU30毛石,M10砂浆砌筑,基础内放拉结筋
条形基础上有基础梁,梁为钢筋混凝土,保护层厚为50mm
6、钢材:均采用Q235—B
