远洋大学城抹灰整改方案(2)第一篇:远洋大学城抹灰整改方案(2)远洋大学城18X—22X楼室内抹灰空鼓、裂纹质量问题整改方案一、概况2012年3月15日,建设单位会同监理单位对我单位施工的18X—22X楼工程内墙抹灰进行了质量检查,提出了一些工程施工中存在的质量问题,针对所提出的问题,我单位确定了整改方案,主要整改措施如下:二、存在问题及整改方案:存在问题:局部有裂纹、空鼓现象、阴阳角不顺直
处理办法:返工处理
具体方法为:先将空鼓部分凿去,四周凿成方块形或圆形,并凿进结合良好处30~50mm,边缘凿成斜坡形,处理时,水泥采用硅酸盐水泥,严禁混用不同品种、不同强度等级的水泥,砂采用中、粗砂,过8mm孔径筛子,含泥量不大于3%
底层表面适当凿毛,凿好后,将修补处周围100mm范围内清理干净
修补前1d,用水冲洗,使其充分湿润
修补时,先在底面及四周刷水灰比为0
5的素水泥浆一遍,然后分两次用和原面层相同材料的1:2水泥砂浆填补并槎平
以上问题,我项目部非常重视,决定认真整改,保证达到相关要求
为确保整改工作的顺利进行,由项目技术负责人带领各栋号施工员督促分包单位,负责整改工作的安排和具体组织整改施工,和内部质量验收
经综合考虑天气、物资条件、劳动力状况等因素,整改计划从3月18日开始3月30日基本完工
在施工过程中专人负责跟班检查,认真抓好每一个施工环节,完工后首先进行自检,自检合格后报请建设、监理单位组织验收

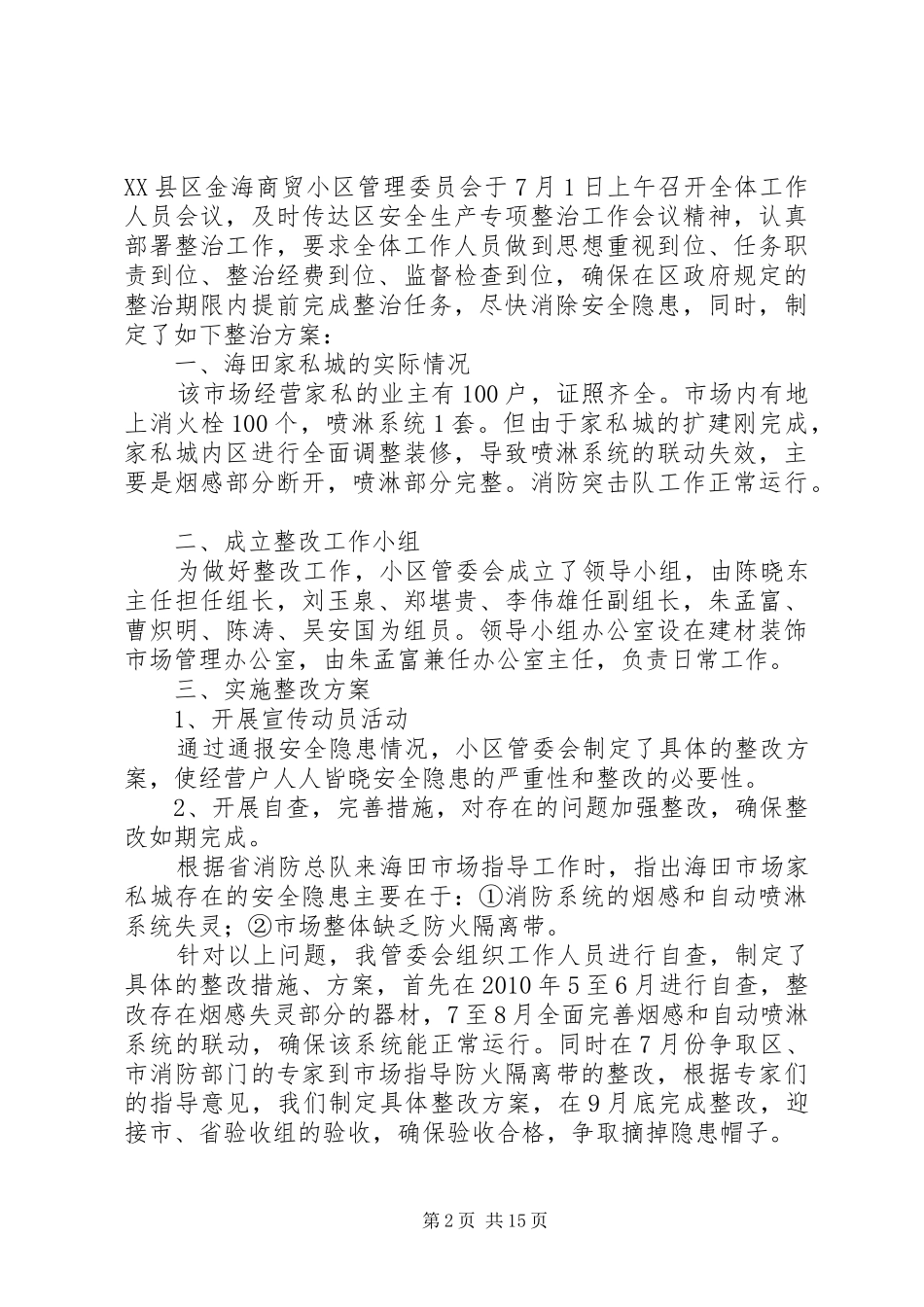

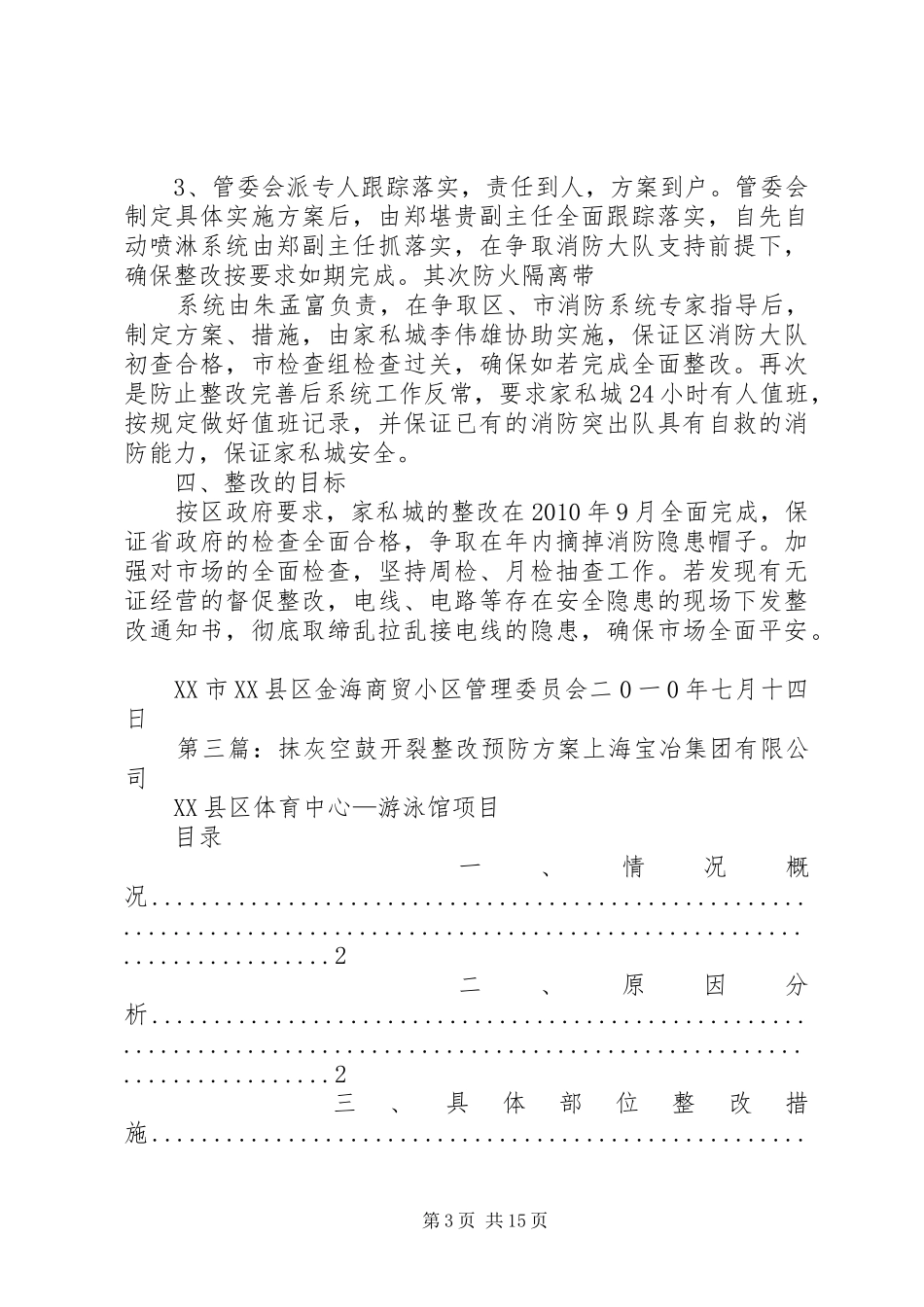

远洋大学城安泰项目部2012年3月18日第二篇:家私城整改方案湛江海田家私城安全整治专项工作方案在6月30日区政府召开安全生产专项整治工作会议后,我第1页共15页XX县区金海商贸小区管理委员会于7月1日上午召开全体工作人员会议,及时传达区安全生产专项整治工作会议精神,认真部署整治工作,要求全体工作人员做到思想重视到位、任务职责到位、整治经费到位、监督检查到位,
