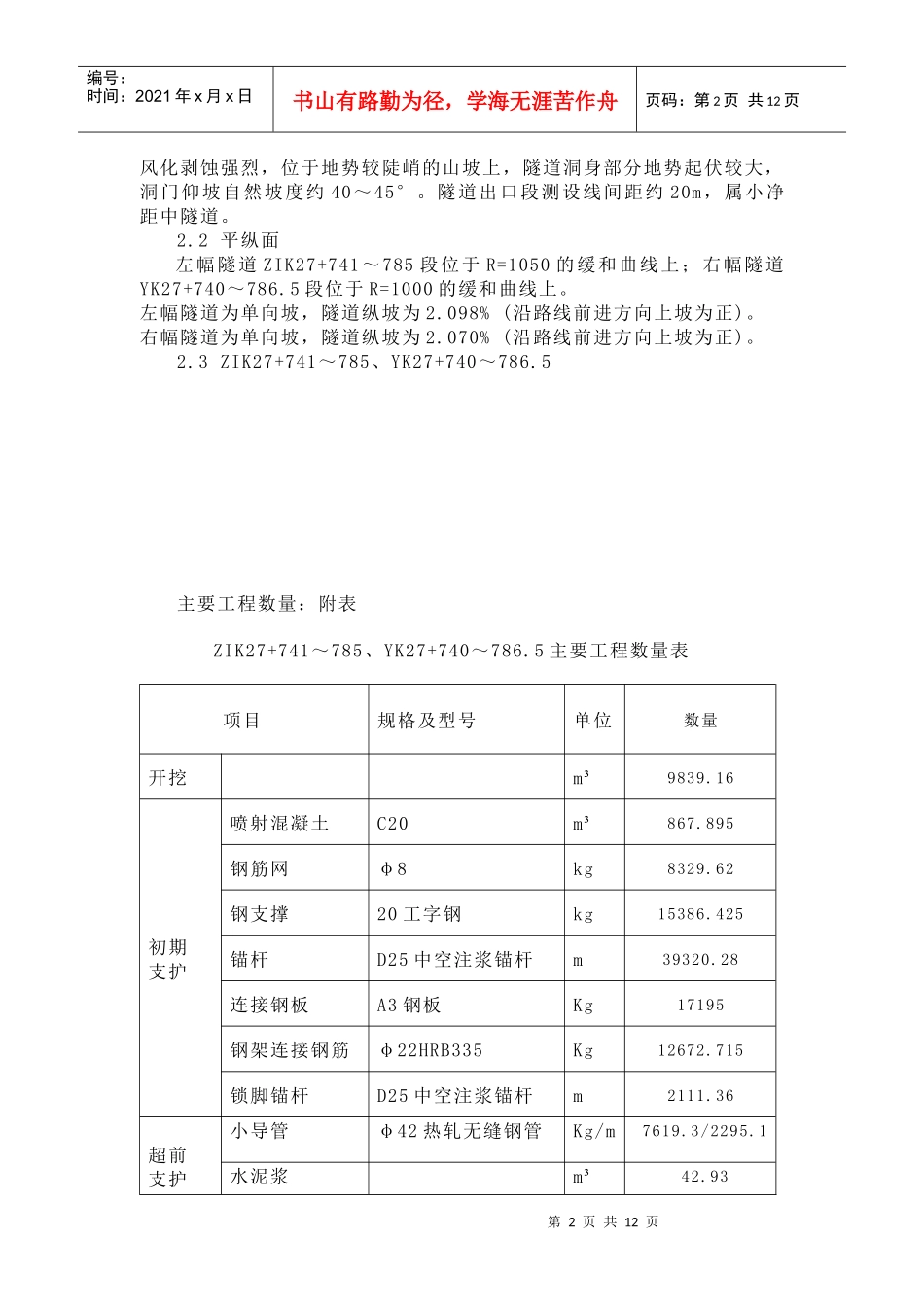

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页炎陵至汝城(湘粤界)高速公路5标段长旺2号隧道工程出口洞身Ⅴ级开挖与锚喷支护施工组织设计1编制说明1
1编制依据1
1江苏省交通规划设计院有限公司2009年9月《炎陵至汝城(湘粤界)高速公路第5合同段两阶段施工图设计(第一
二册,长旺2号隧道)》
2公路施工有关规范、标准
3管段内前期土建工程施工进度情况
4炎陵至汝城高速公路工期要求
2编制范围江苏省交通规划设计院有限公司2009年9月《炎陵至汝城(湘粤界)高速公路第5合同段(K25+780~K28+302)两阶段施工图设计(第一、二册)》的《长旺2号隧道)》设计范围内长旺2号隧道工程出口SX-Va段ZIK27+741~785、YK27+740~786

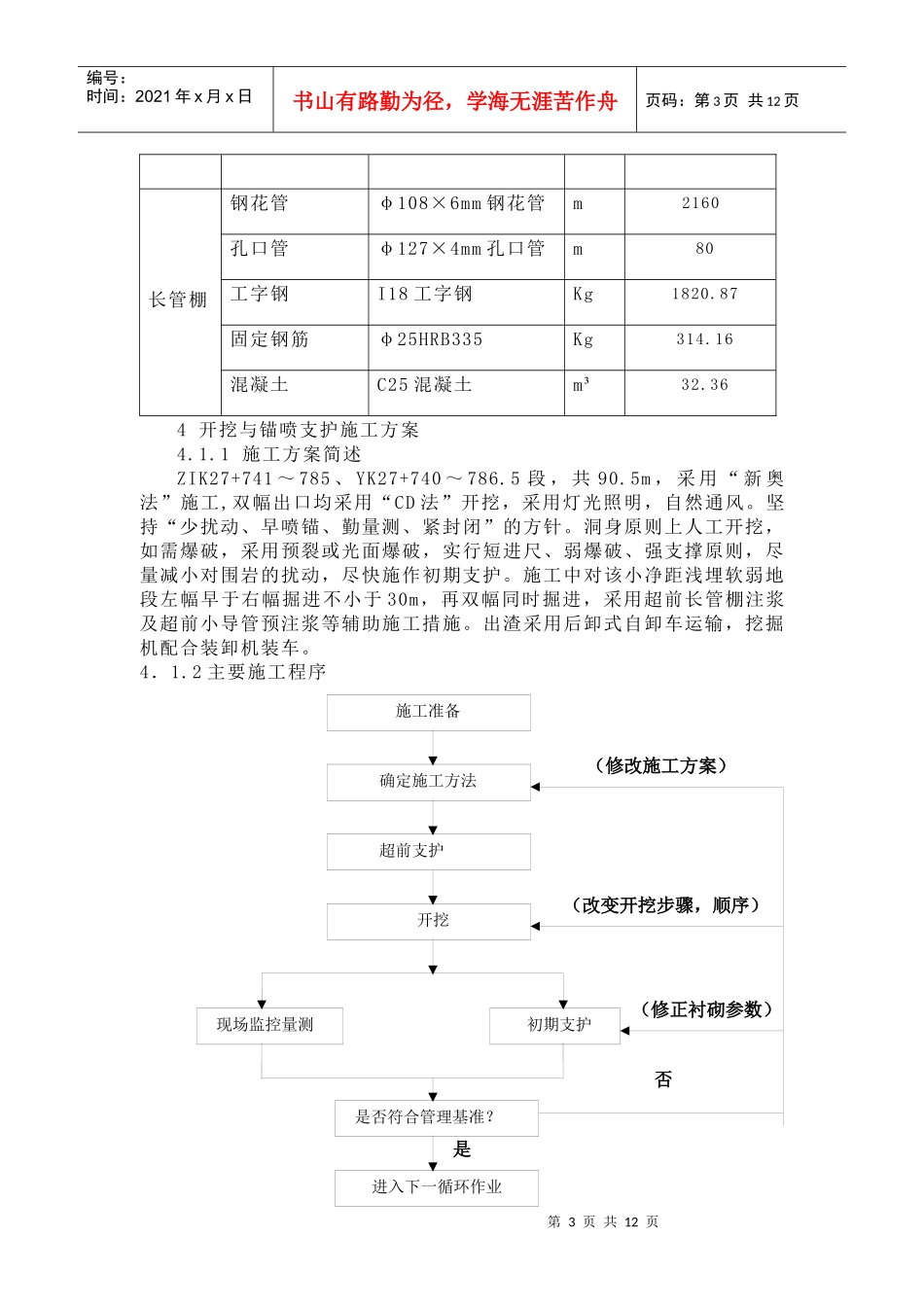

5洞身开挖与锚喷支护
3编制原则1
1根据资源投入情况和现场施工条件,能够指导现场施工
2施工进度计划满足工期要求
3施工工序进度计划,其技术条件满足质量、安全等相关规范要求
2SX-VaZIK27+741~785、YK27+740~786
1ZIK27+741~785、YK27+740~786
5区内地貌类型为丘陵地貌,第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页风化剥蚀强烈,位于地势较陡峭的山坡上,隧道洞身部分地势起伏较大,洞门仰坡自然坡度约40~45°
隧道出口段测设线间距约20m,属小净距中隧道
2平纵面左幅隧道ZIK27+741~785段位于R=1050的缓和曲线上;右幅隧道YK27+740~786
5段位于R=1000的缓和曲线上
左幅隧道为单向坡,隧道纵坡为2
098%(沿路线前进方向上坡为正)
右幅隧道为单向坡,隧道纵坡为2
