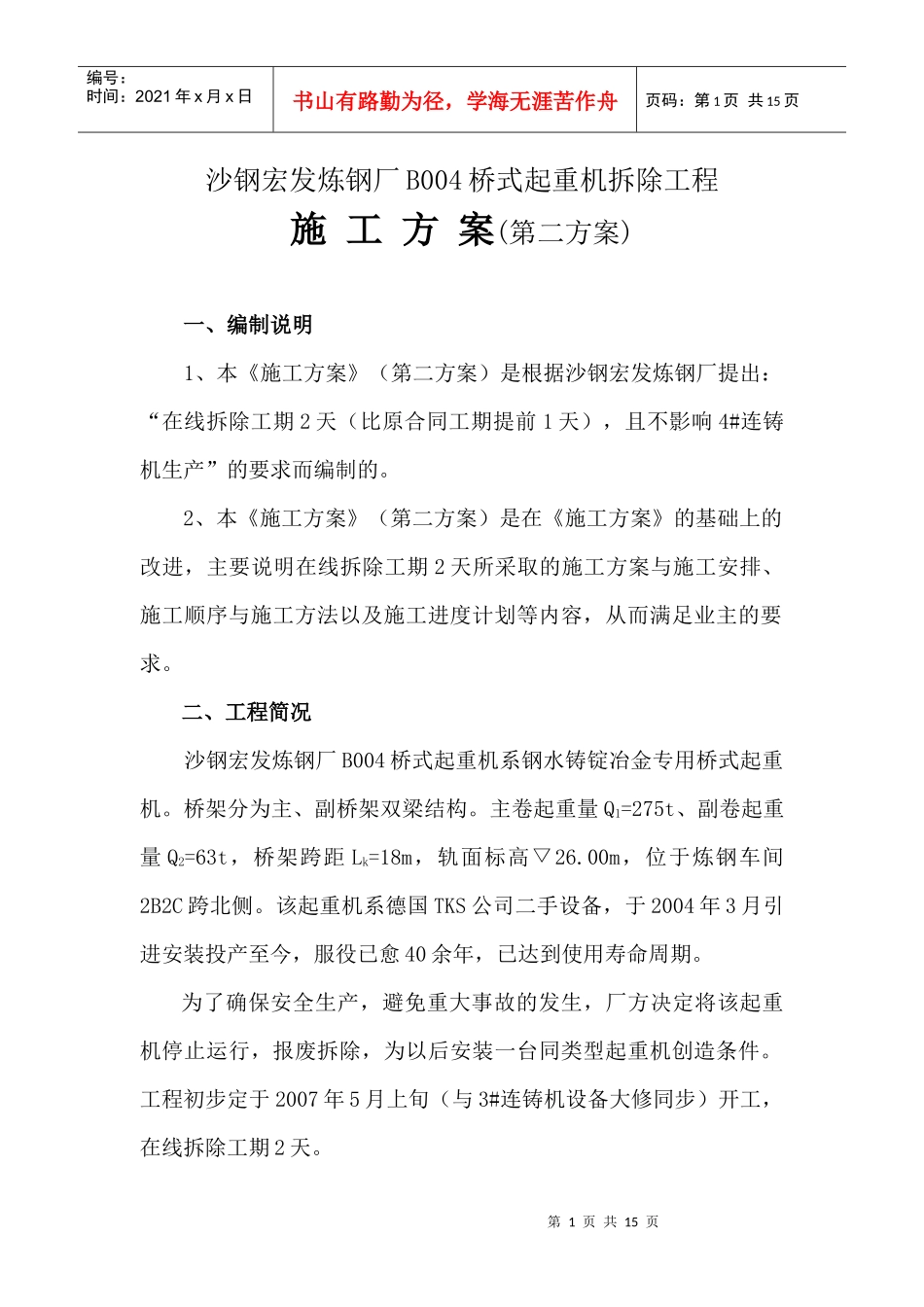

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页沙钢宏发炼钢厂B004桥式起重机拆除工程施工方案(第二方案)一、编制说明1、本《施工方案》(第二方案)是根据沙钢宏发炼钢厂提出:“在线拆除工期2天(比原合同工期提前1天),且不影响4#连铸机生产”的要求而编制的
2、本《施工方案》(第二方案)是在《施工方案》的基础上的改进,主要说明在线拆除工期2天所采取的施工方案与施工安排、施工顺序与施工方法以及施工进度计划等内容,从而满足业主的要求
二、工程简况沙钢宏发炼钢厂B004桥式起重机系钢水铸锭冶金专用桥式起重机
桥架分为主、副桥架双梁结构
主卷起重量Q1=275t、副卷起重量Q2=63t,桥架跨距Lk=18m,轨面标高▽26
00m,位于炼钢车间2B2C跨北侧
该起重机系德国TKS公司二手设备,于2004年3月引进安装投产至今,服役已愈40余年,已达到使用寿命周期
为了确保安全生产,避免重大事故的发生,厂方决定将该起重机停止运行,报废拆除,为以后安装一台同类型起重机创造条件
工程初步定于2007年5月上旬(与3#连铸机设备大修同步)开工,在线拆除工期2天

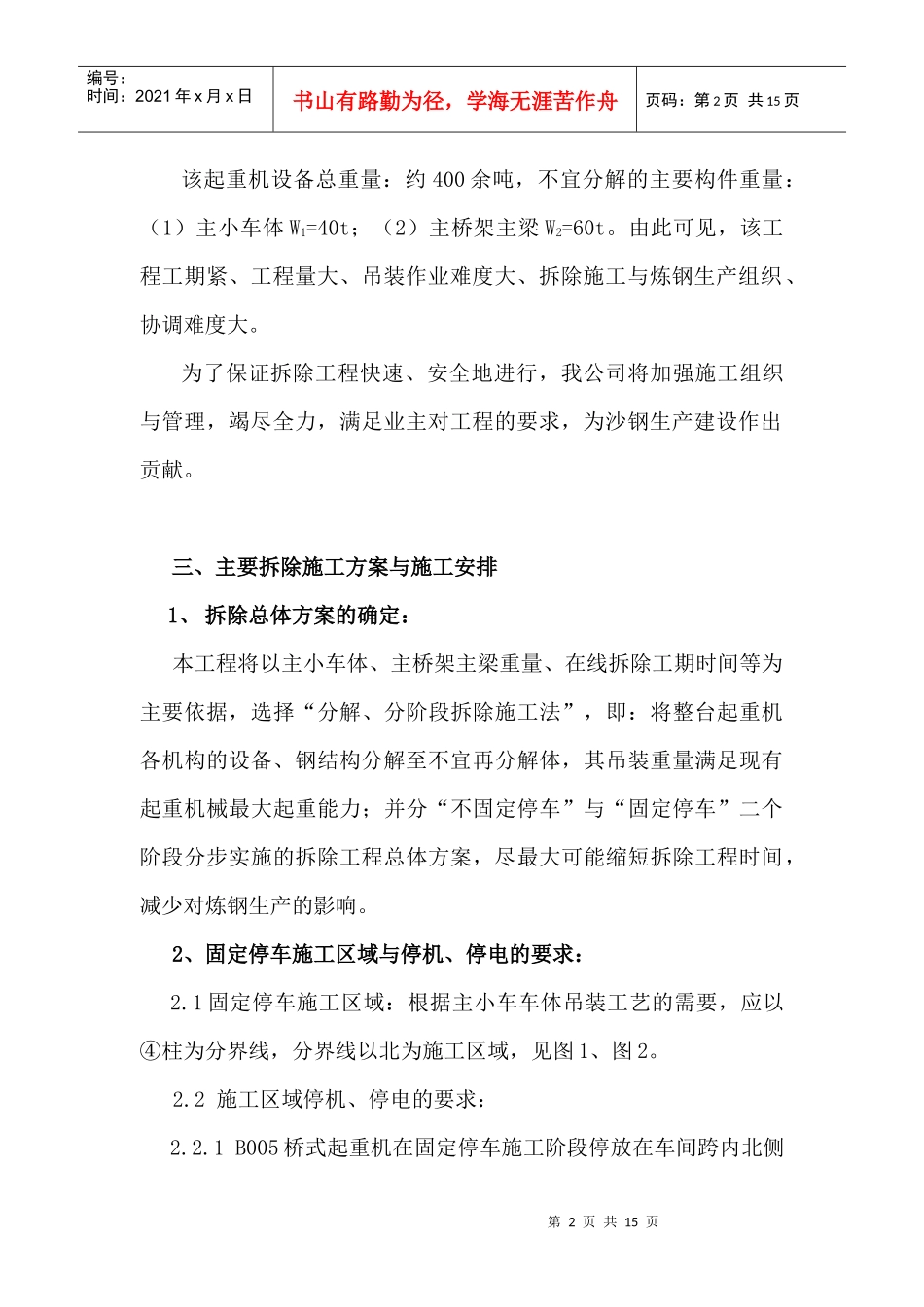

第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页该起重机设备总重量:约400余吨,不宜分解的主要构件重量:(1)主小车体W1=40t;(2)主桥架主梁W2=60t
由此可见,该工程工期紧、工程量大、吊装作业难度大、拆除施工与炼钢生产组织、协调难度大
为了保证拆除工程快速、安全地进行,我公司将加强施工组织与管理,竭尽全力,满足业主对工程的要求,为沙钢生产建设作出贡献

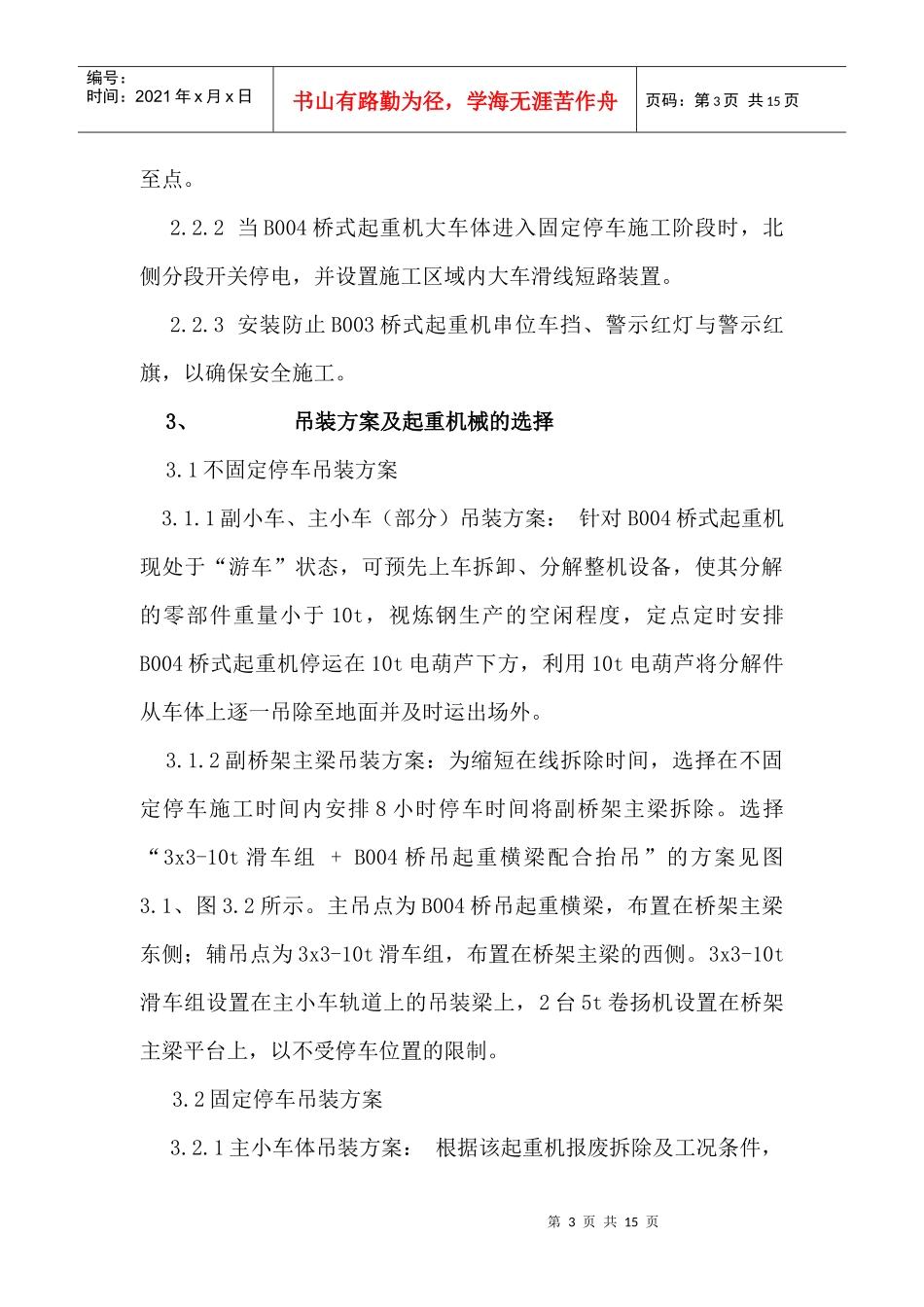

三、主要拆除施工方案与施工安排1、拆除总体方案的确定:本工程将以主小车体、主桥架主梁重量、在线拆除工期时间等为主要依据,选择“分解、分阶段拆除施工法”,即:将整台起
