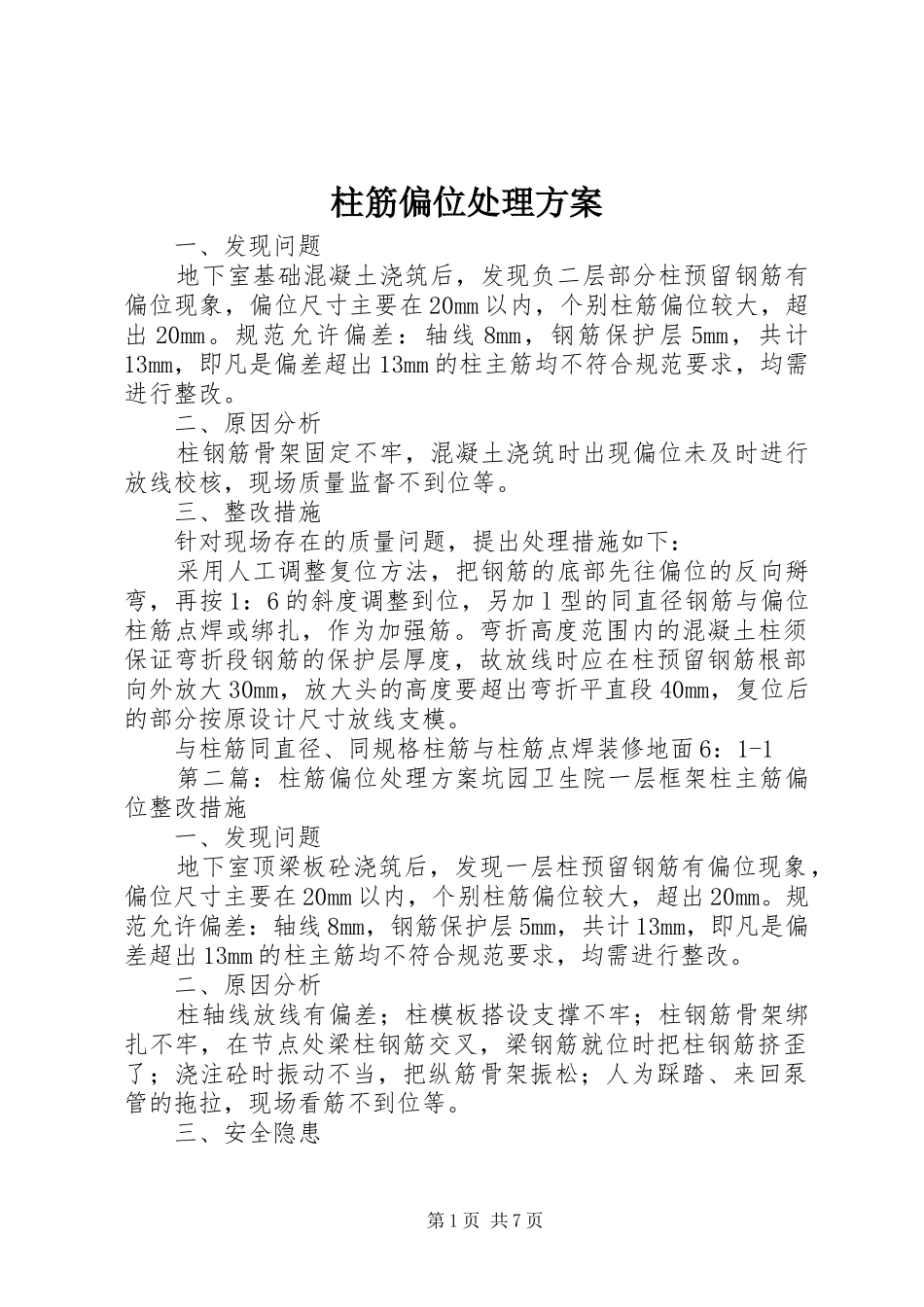

柱筋偏位处理方案一、发现问题地下室基础混凝土浇筑后,发现负二层部分柱预留钢筋有偏位现象,偏位尺寸主要在20mm以内,个别柱筋偏位较大,超出20mm。规范允许偏差:轴线8mm,钢筋保护层5mm,共计13mm,即凡是偏差超出13mm的柱主筋均不符合规范要求,均需进行整改。二、原因分析柱钢筋骨架固定不牢,混凝土浇筑时出现偏位未及时进行放线校核,现场质量监督不到位等。三、整改措施针对现场存在的质量问题,提出处理措施如下:采用人工调整复位方法,把钢筋的底部先往偏位的反向掰弯,再按1:6的斜度调整到位,另加l型的同直径钢筋与偏位柱筋点焊或绑扎,作为加强筋。弯折高度范围内的混凝土柱须保证弯折段钢筋的保护层厚度,故放线时应在柱预留钢筋根部向外放大30mm,放大头的高度要超出弯折平直段40mm,复位后的部分按原设计尺寸放线支模。与柱筋同直径、同规格柱筋与柱筋点焊装修地面6:1-1第二篇:柱筋偏位处理方案坑园卫生院一层框架柱主筋偏位整改措施一、发现问题地下室顶梁板砼浇筑后,发现一层柱预留钢筋有偏位现象,偏位尺寸主要在20mm以内,个别柱筋偏位较大,超出20mm。规范允许偏差:轴线8mm,钢筋保护层5mm,共计13mm,即凡是偏差超出13mm的柱主筋均不符合规范要求,均需进行整改。二、原因分析柱轴线放线有偏差;柱模板搭设支撑不牢;柱钢筋骨架绑扎不牢,在节点处梁柱钢筋交叉,梁钢筋就位时把柱钢筋挤歪了;浇注砼时振动不当,把纵筋骨架振松;人为踩踏、来回泵管的拖拉,现场看筋不到位等。三、安全隐患第1页共7页柱主筋偏位在工程中常会遇到,但不可忽视。从施工角度考虑,会影响柱子定位和柱模板支设;从结构角度考虑,会影响局部柱主筋保护层厚度,钢筋易被锈蚀,粘结锚固不够,钢筋不能充分受力。五、整改措施1、采用人工调整复位方法:柱主筋偏位没有超过其保护层厚度20mm时,把钢筋的底部先往偏位的反向掰弯,再按1:6的斜度调整到位,另加l型的同直径钢筋与偏位柱筋点焊或绑扎,作为加强筋。装修地面柱筋与柱筋点焊与柱筋同直径、同规格61:-1与柱筋同直径、同规格植筋偏位筋浸冰水湿毛巾包裹(焊接时)4-3-第三篇:柱筋偏位处理方案中东城市广场综合体一层框架柱主筋偏位整改措施一、发现问题地下室顶梁板砼浇筑后,发现一层柱预留钢筋有偏位现象,偏位尺寸主要在20mm以内,个别柱筋偏位较大,超出20mm。规范允许偏差:轴线8mm,钢筋保护层5mm,共计13mm,即凡是偏差超出13mm的柱主筋均不符合规范要求,均需进行整改。二、原因分析柱轴线放线有偏差;柱模板搭设支撑不牢;柱钢筋骨架绑扎不牢,在节点处梁柱钢筋交叉,梁钢筋就位时把柱钢筋挤歪了;浇注砼时振动不当,把纵筋骨架振松;人为踩踏、来回泵管的拖拉,现场看筋不到位等。三、安全隐患柱主筋偏位在工程中常会遇到,但不可忽视。从施工角度考虑,会影响柱子定位和柱模板支设;从结构角度考虑,会影响局部柱主筋保护层厚度,钢筋易被锈蚀,粘结锚固不够,钢筋不能充分受力。四、预防措施1、严格按钢筋绑扎工艺标准进行施工,钢筋应绑扎牢固。柱箍筋下料制作的控制,制作柱箍筋时,一定要保证箍筋里皮第2页共7页尺寸。搭接部位绑3个扣,绑扣不能用同一方向的顺扣,垫块采用梅花点式分布。3、在楼面模板上画上柱截面边框尺寸线,柱主筋用两个箍筋分别在楼面标高处和楼面上500mm处固定,根据已放好的柱截面边框线,将楼面处的那个箍筋(定位箍)与梁筋焊接固定。4、浇筑混凝土前,详细检查柱筋位置是否符合设计要求,固定措施是否牢固可靠。5、浇筑混凝土时防止振动不当,把纵筋骨架振松,防止来回泵管的拖拉。并派钢筋工专门负责修整钢筋的位置,防止柱筋、墙筋偏位。五、整改措施1、采用人工调整复位方法:柱主筋偏位没有超过其保护层厚度20mm时,把钢筋的底部先往偏位的反向掰弯,再按1:6的斜度调整到位,另加l型的同直径钢筋与偏位柱筋点焊或绑扎,作为加强筋。-1与柱筋同直径、同规格柱筋与柱筋点焊装修地面61:2、采用植筋方法:柱主筋偏位大于其保护层厚度20mm时,在柱框内相同的延伸线上种植同规格的钢筋,处理步骤如下:(1).构造要求。钻孔直径应大于所植钢筋直径4㎜,钻孔深度应不小于10d...
