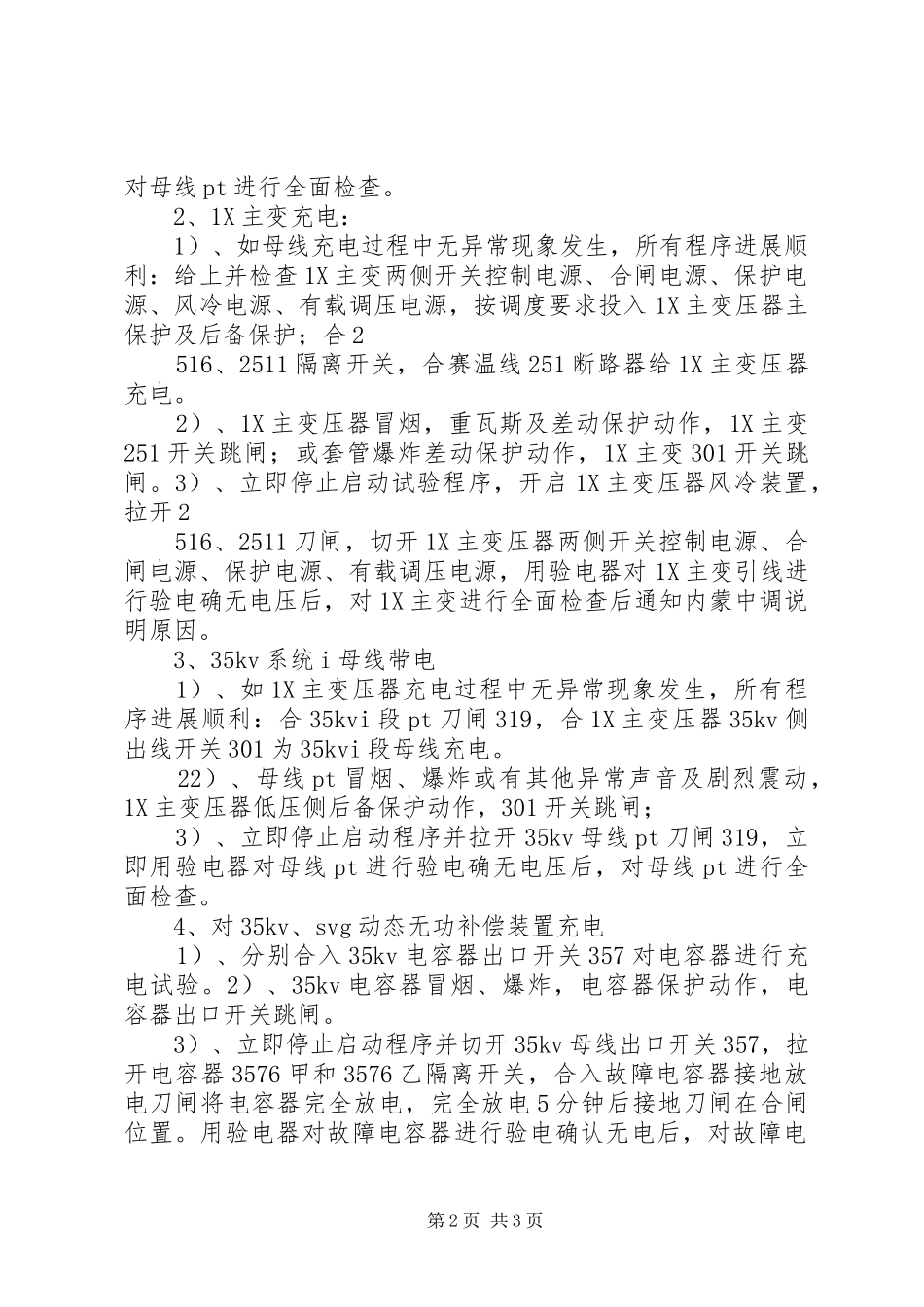

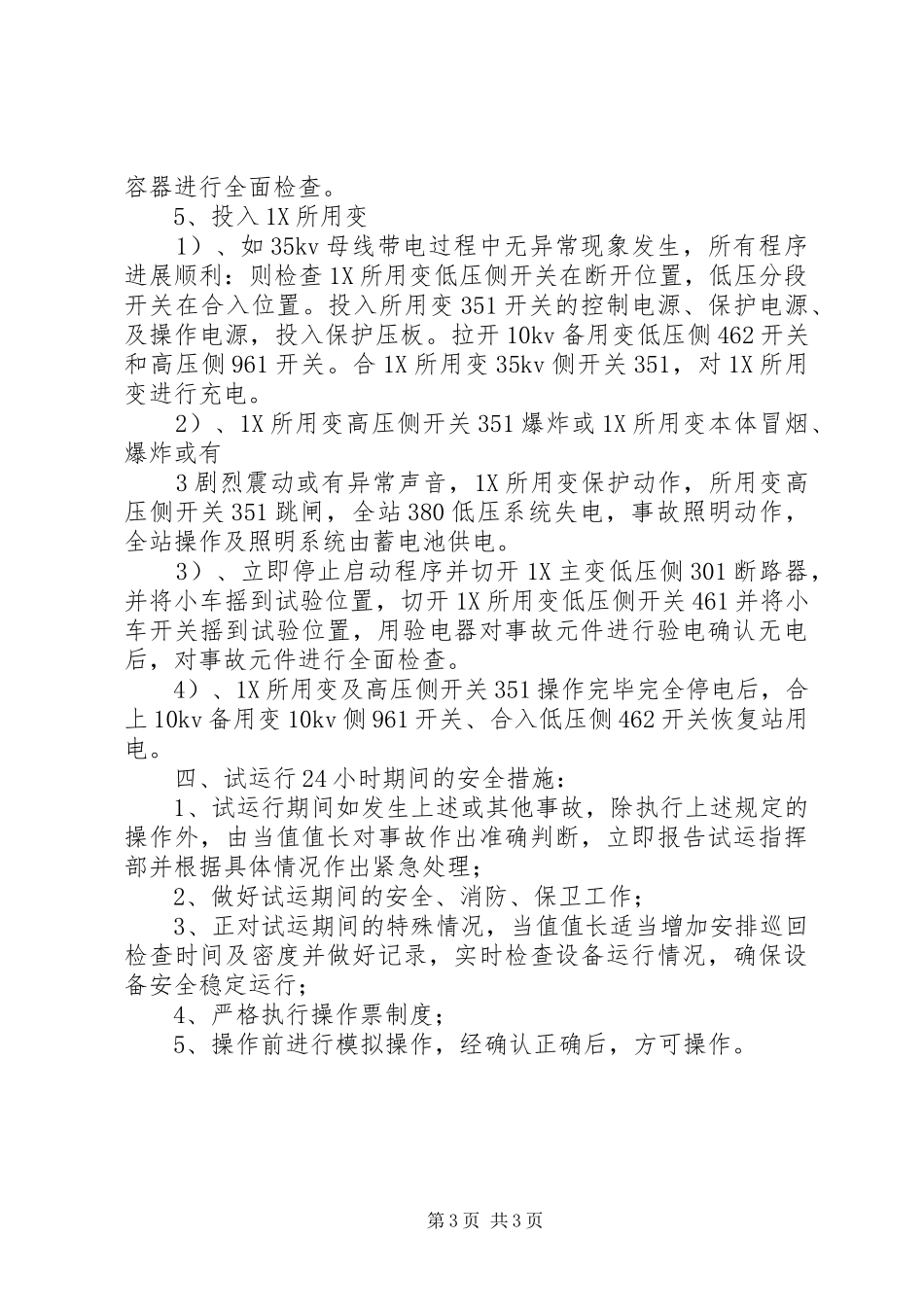

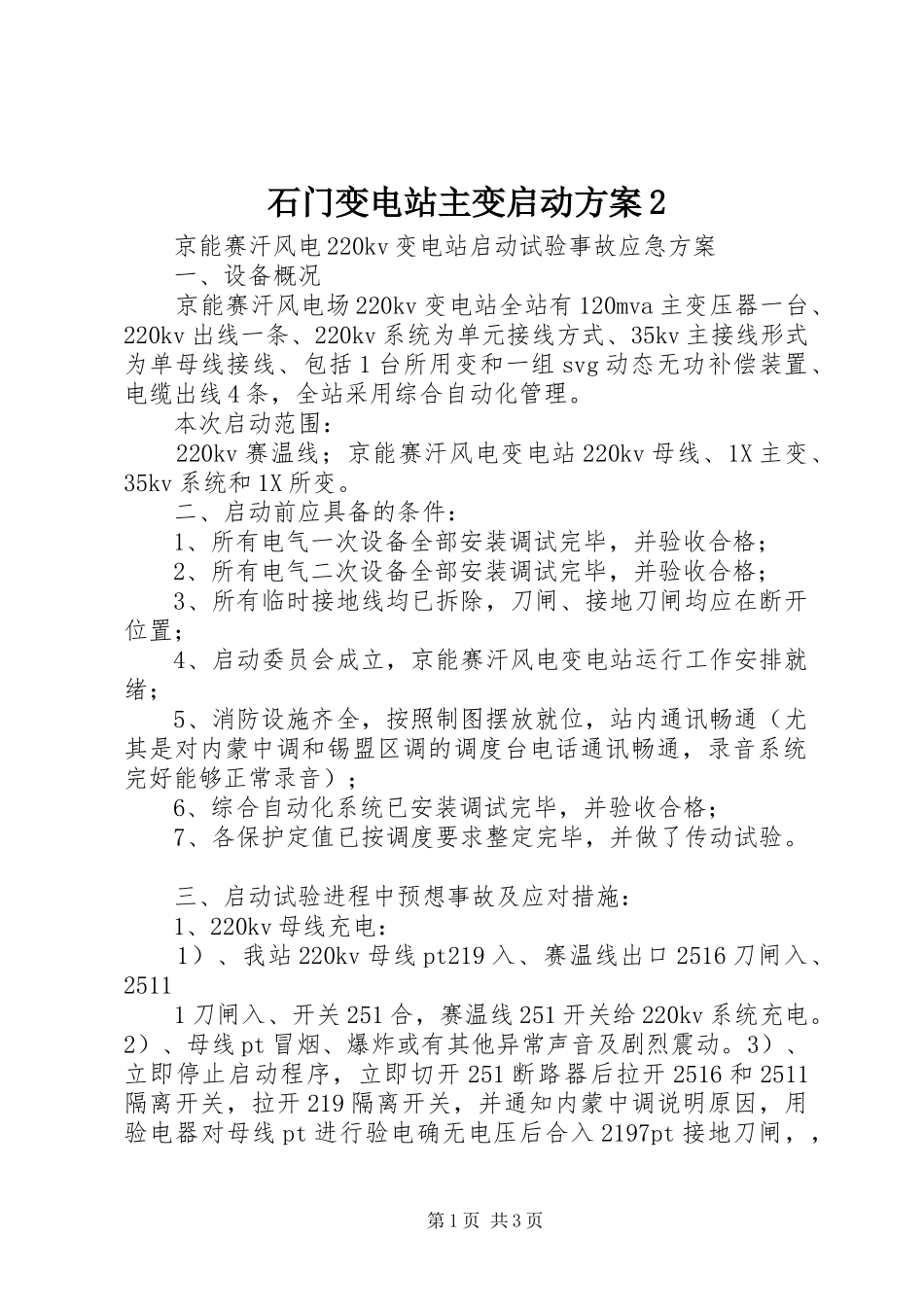

石门变电站主变启动方案2京能赛汗风电220kv变电站启动试验事故应急方案一、设备概况京能赛汗风电场220kv变电站全站有120mva主变压器一台、220kv出线一条、220kv系统为单元接线方式、35kv主接线形式为单母线接线、包括1台所用变和一组svg动态无功补偿装置、电缆出线4条,全站采用综合自动化管理。本次启动范围:220kv赛温线;京能赛汗风电变电站220kv母线、1X主变、35kv系统和1X所变。二、启动前应具备的条件:1、所有电气一次设备全部安装调试完毕,并验收合格;2、所有电气二次设备全部安装调试完毕,并验收合格;3、所有临时接地线均已拆除,刀闸、接地刀闸均应在断开位置;4、启动委员会成立,京能赛汗风电变电站运行工作安排就绪;5、消防设施齐全,按照制图摆放就位,站内通讯畅通(尤其是对内蒙中调和锡盟区调的调度台电话通讯畅通,录音系统完好能够正常录音);6、综合自动化系统已安装调试完毕,并验收合格;7、各保护定值已按调度要求整定完毕,并做了传动试验。三、启动试验进程中预想事故及应对措施:1、220kv母线充电:1)、我站220kv母线pt219入、赛温线出口2516刀闸入、25111刀闸入、开关251合,赛温线251开关给220kv系统充电。2)、母线pt冒烟、爆炸或有其他异常声音及剧烈震动。3)、立即停止启动程序,立即切开251断路器后拉开2516和2511隔离开关,拉开219隔离开关,并通知内蒙中调说明原因,用验电器对母线pt进行验电确无电压后合入2197pt接地刀闸,,第1页共3页对母线pt进行全面检查。2、1X主变充电:1)、如母线充电过程中无异常现象发生,所有程序进展顺利:给上并检查1X主变两侧开关控制电源、合闸电源、保护电源、风冷电源、有载调压电源,按调度要求投入1X主变压器主保护及后备保护;合2516、2511隔离开关,合赛温线251断路器给1X主变压器充电。2)、1X主变压器冒烟,重瓦斯及差动保护动作,1X主变251开关跳闸;或套管爆炸差动保护动作,1X主变301开关跳闸。3)、立即停止启动试验程序,开启1X主变压器风冷装置,拉开2516、2511刀闸,切开1X主变压器两侧开关控制电源、合闸电源、保护电源、有载调压电源,用验电器对1X主变引线进行验电确无电压后,对1X主变进行全面检查后通知内蒙中调说明原因。3、35kv系统i母线带电1)、如1X主变压器充电过程中无异常现象发生,所有程序进展顺利:合35kvi段pt刀闸319,合1X主变压器35kv侧出线开关301为35kvi段母线充电。22)、母线pt冒烟、爆炸或有其他异常声音及剧烈震动,1X主变压器低压侧后备保护动作,301开关跳闸;3)、立即停止启动程序并拉开35kv母线pt刀闸319,立即用验电器对母线pt进行验电确无电压后,对母线pt进行全面检查。4、对35kv、svg动态无功补偿装置充电1)、分别合入35kv电容器出口开关357对电容器进行充电试验。2)、35kv电容器冒烟、爆炸,电容器保护动作,电容器出口开关跳闸。3)、立即停止启动程序并切开35kv母线出口开关357,拉开电容器3576甲和3576乙隔离开关,合入故障电容器接地放电刀闸将电容器完全放电,完全放电5分钟后接地刀闸在合闸位置。用验电器对故障电容器进行验电确认无电后,对故障电第2页共3页容器进行全面检查。5、投入1X所用变1)、如35kv母线带电过程中无异常现象发生,所有程序进展顺利:则检查1X所用变低压侧开关在断开位置,低压分段开关在合入位置。投入所用变351开关的控制电源、保护电源、及操作电源,投入保护压板。拉开10kv备用变低压侧462开关和高压侧961开关。合1X所用变35kv侧开关351,对1X所用变进行充电。2)、1X所用变高压侧开关351爆炸或1X所用变本体冒烟、爆炸或有3剧烈震动或有异常声音,1X所用变保护动作,所用变高压侧开关351跳闸,全站380低压系统失电,事故照明动作,全站操作及照明系统由蓄电池供电。3)、立即停止启动程序并切开1X主变低压侧301断路器,并将小车摇到试验位置,切开1X所用变低压侧开关461并将小车开关摇到试验位置,用验电器对事故元件进行验电确认无电后,对事故元件进行全面检查。4)、1X所用变及高压侧开关351操作完毕完全停电后,合上10kv备用变10kv侧961开关、合入低压侧462开关恢复站用电。四、试运行24小时期间的安全措施:1...
