4基坑开挖、外运弃土、回填等工程的施工组织及方法、程序说明和附图6
1基坑开挖6
1基坑开挖施工组织越秀公园站有南北两个明挖基坑,其中南基坑长53
4m,宽19
75m,深24
07m,开挖土石方29300m3;北基坑主基坑长27m,宽45
8m,深18
95m,开挖土石方33100m3
基坑土石方开挖遵循“从北向南(南基坑)或从东向西(北基坑),竖向分层,先支后挖,从上至下,逐层挖支”的施工原则
在充分考虑土石方开挖效率和工程总工期要求的基础上,车站南、北端各设一个施工工区,各组织一个土石方开挖作业面
南、北端基坑均分六层开挖
每个作业面配备2台斗容1m3的反铲挖掘机装碴
弃土装入箕斗,车站南基坑用桁架配电动葫芦提升箕斗至皮带桥卸碴,弃土用皮带桥输送至临时堆碴场;车站北基坑用塔吊,局部用汽车吊提升箕斗卸碴于自卸汽车内,转运至临时堆碴场或直接外运
基坑开挖配备三班制作业,以机械操作、检修人员为主,其中反铲挖掘机司机12人,电动葫芦司机9人,皮带桥司机3人,塔吊司机3人,汽车吊司机3人,自卸汽车司机18人
根据工期要求和工程施工安排,车站明挖土石方开挖强度在不同时段有不同的生产指标,其平均开挖强度为南基坑500m3/d左右;北基坑600m3/d左右
南、北基坑开挖时间均为60天

2基坑开挖施工程序及方法1、土石方开挖类型的选择土石方开挖类型主要依据设计的基坑围护结构形式及基坑规模确定
本标段采用放坡开挖与挡土开挖相结合的方式

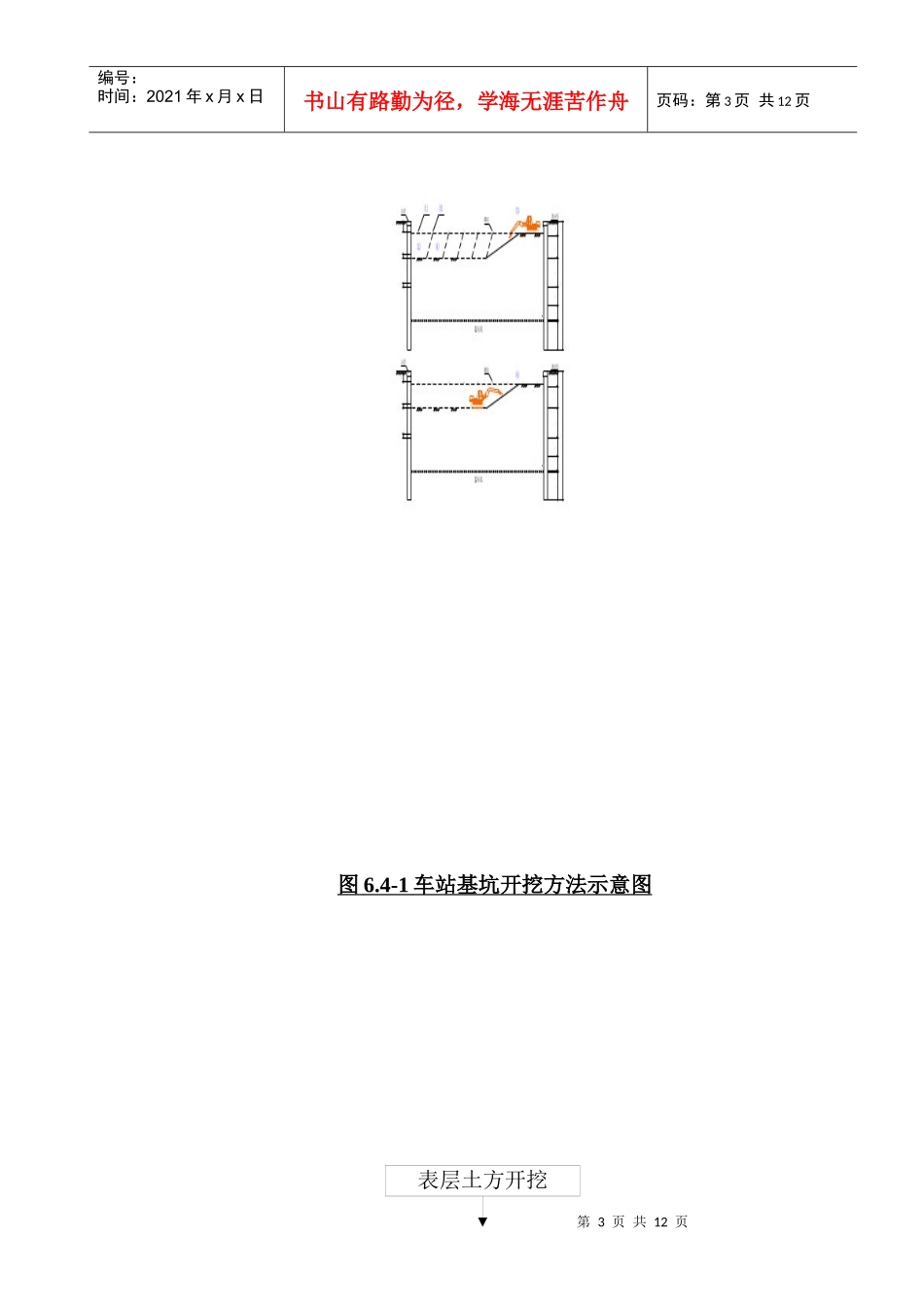

其中基坑第二道钢管支第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页撑以上土石方采用放坡开挖,开挖坡度1:1,其余土石方采用挡土开挖
