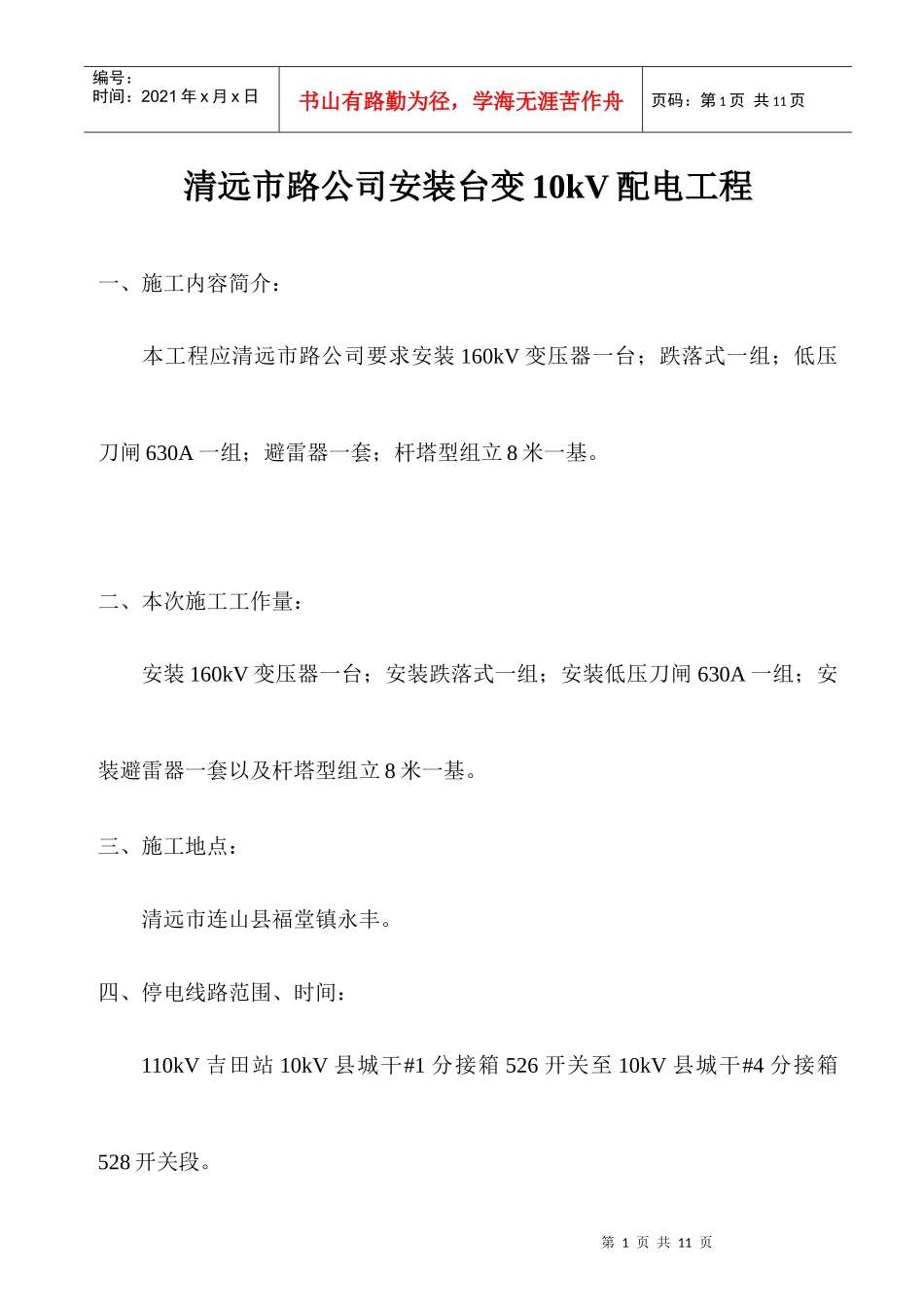

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页清远市路公司安装台变10kV配电工程一、施工内容简介:本工程应清远市路公司要求安装160kV变压器一台;跌落式一组;低压刀闸630A一组;避雷器一套;杆塔型组立8米一基
二、本次施工工作量:安装160kV变压器一台;安装跌落式一组;安装低压刀闸630A一组;安装避雷器一套以及杆塔型组立8米一基
三、施工地点:清远市连山县福堂镇永丰
四、停电线路范围、时间:110kV吉田站10kV县城干#1分接箱526开关至10kV县城干#4分接箱528开关段

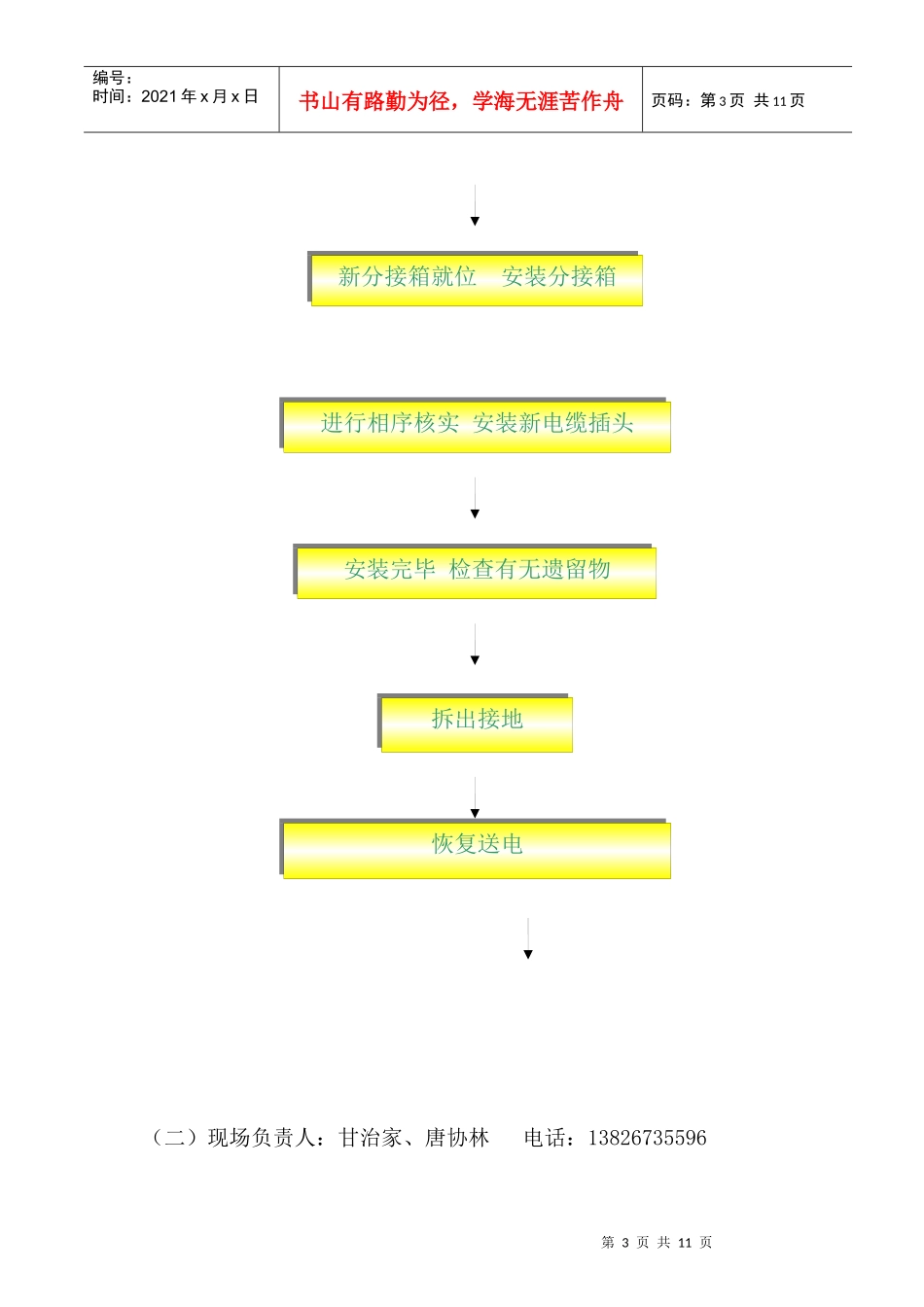

第2页共11页第1页共11页施工前工器具及材料准备分接箱试验停电前工作票办理完善材料运输到位停电后作好相序标记,拆出原电缆插头,拆出分接箱编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页停电时间:2010年3月17日07点至3月17日14点五、施工组织措施:(一)施工作业流程图检查原电缆是否够长电缆出口是否够宽第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页(二)现场负责人:甘治家、唐协林电话:13826735596新分接箱就位安装分接箱进行相序核实安装新电缆插头安装完毕检查有无遗留物拆出接地恢复送电第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页现场安全员:杨万祺、苏理奎电话:13828542598现场施工人员:李俊海卢水波康建成康建高红布家学杨小兵邓红高朝会高峰高永秋刘伟陈伟王建伟郭永李翠平王陈黄鹏王涛郭建国文刚华施全富游林王建成李建冬(三)根据现场施工环境及作业流程
具体分工如下:1
110kV吉田站10kV县城干#1分接箱526开关、#4分接箱528开关,在526开关、528开关操作把
