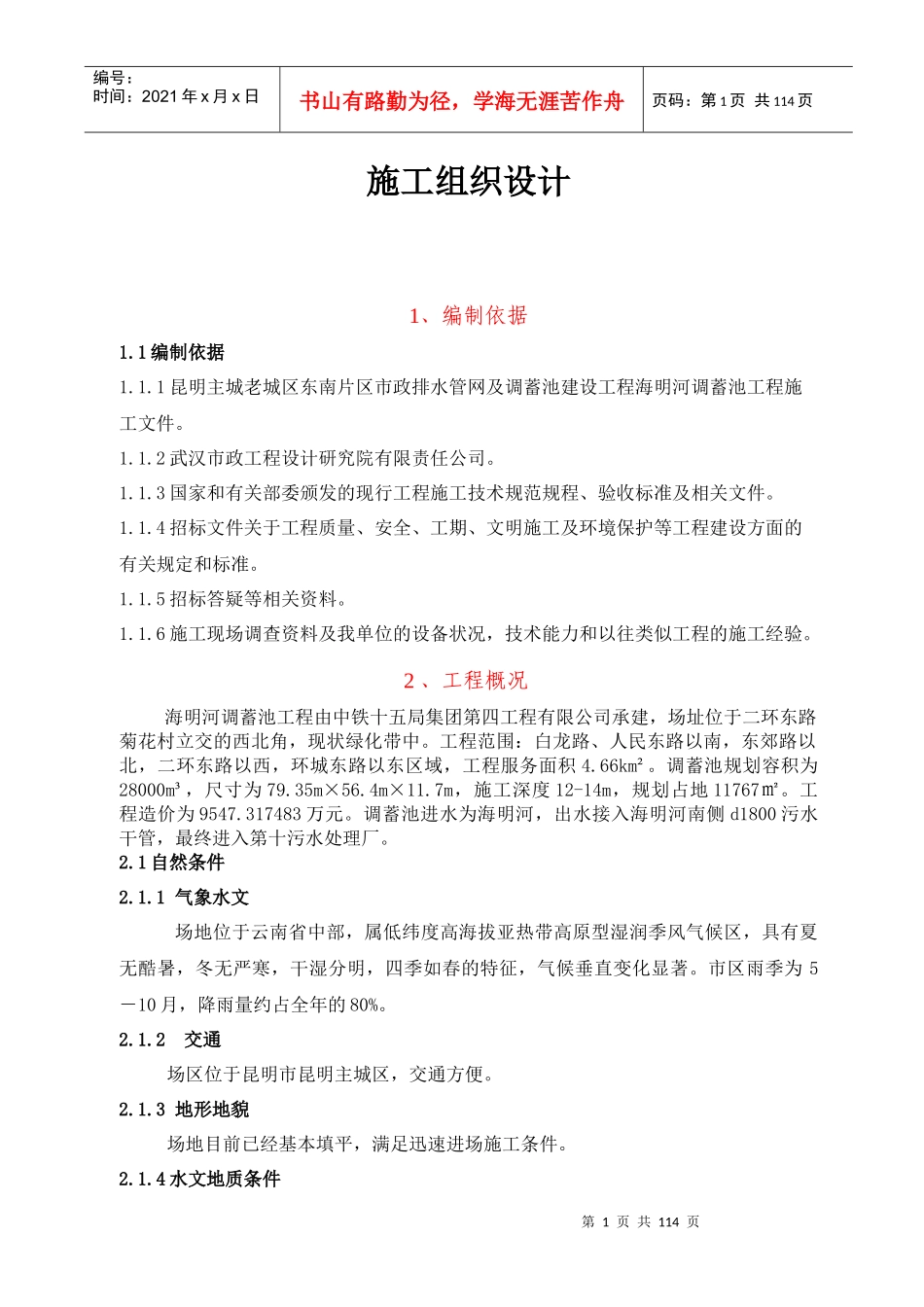

第1页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共114页施工组织设计1、编制依据1
1编制依据1
1昆明主城老城区东南片区市政排水管网及调蓄池建设工程海明河调蓄池工程施工文件
2武汉市政工程设计研究院有限责任公司
3国家和有关部委颁发的现行工程施工技术规范规程、验收标准及相关文件
4招标文件关于工程质量、安全、工期、文明施工及环境保护等工程建设方面的有关规定和标准
5招标答疑等相关资料
6施工现场调查资料及我单位的设备状况,技术能力和以往类似工程的施工经验
2、工程概况海明河调蓄池工程由中铁十五局集团第四工程有限公司承建,场址位于二环东路菊花村立交的西北角,现状绿化带中
工程范围:白龙路、人民东路以南,东郊路以北,二环东路以西,环城东路以东区域,工程服务面积4
调蓄池规划容积为28000m³,尺寸为79
35m×56
7m,施工深度12-14m,规划占地11767㎡
工程造价为9547
317483万元
调蓄池进水为海明河,出水接入海明河南侧d1800污水干管,最终进入第十污水处理厂
1自然条件2
1气象水文场地位于云南省中部,属低纬度高海拔亚热带高原型湿润季风气候区,具有夏无酷暑,冬无严寒,干湿分明,四季如春的特征,气候垂直变化显著
市区雨季为5-10月,降雨量约占全年的80%
2交通场区位于昆明市昆明主城区,交通方便
3地形地貌场地目前已经基本填平,满足迅速进场施工条件
4水文地质条件第2页共114页第1页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共114页由于地处海明河河边,场地内有稳定的地下水存在,水位埋深不大

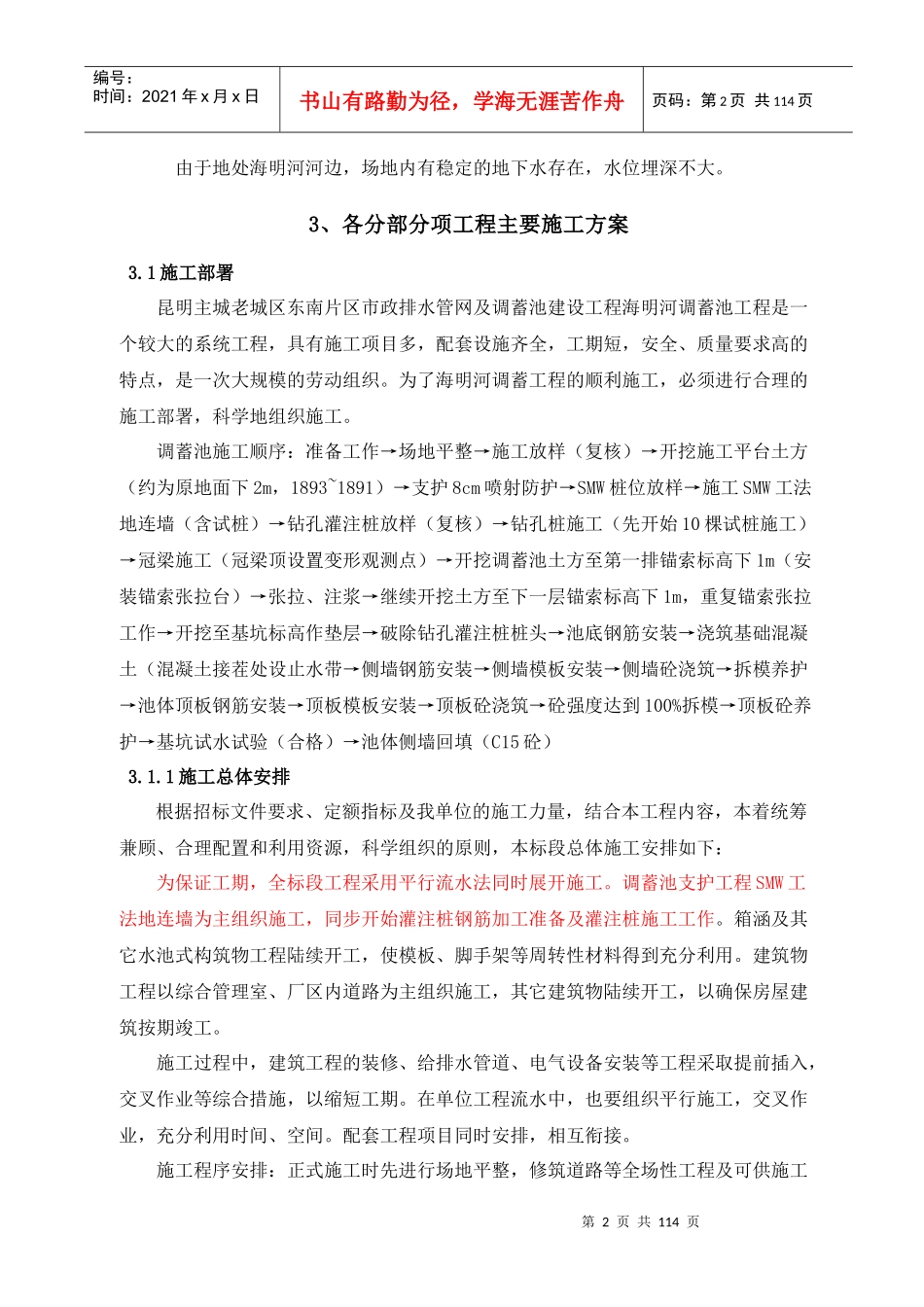

3、各分部分项工程主要施工方案3
1施工部署昆明主城老城区东南片区市政排水管
