农村公路路面改造工程安全保通方案改砚平高速公桥梁伸缩缝修补工程保障通行方案XX省公路开发投资有限责任公司滇南高速公路养护中心文山分中心2011年10月23日砚平高速公路梁伸缩缝修补工程安全保通方案一、工程概况本次处治的梁伸缩缝修补工程工程位于砚平高速公路的行车道、超车道位置
本工程计划施工时间为2011年10月24日开工,2011年11月28日完工,工期为34天
二、工程特点及难点梁伸缩缝修补工程均位于砚平高速公路行车道、超车道位置,车流量大,重型车多,存在一定的交通事故安全隐患
三、保通组织机构根据本工程的特殊性,及通过该路段运营车辆通行安全,因此决定成立文山管理处、云南砚平高速公路交巡警大队、XX省文山州高速公路路政管理大队、滇南高速公路养护中心文山分中心为成员的安全保通应急领导小组,主要负责指挥布置施工现场外部的安全保通工作及施工现场的安全管理工作,保障社会车辆运营正常通行
组长:邓坤(文山管理处处长)电话:13708499933副组长:毕铮(文山管理处副处长)电话:13888872019副组长:任斌(砚平高速公路交巡警大队负责人)电话:13887632345副组长:李永祥(XX省文山州高速公路路政管理大队)电话:13887635059安全保通组成员:文山管理处、交警、路政、云南云岭高速公路养护绿化工程有限公司各相关部门人员

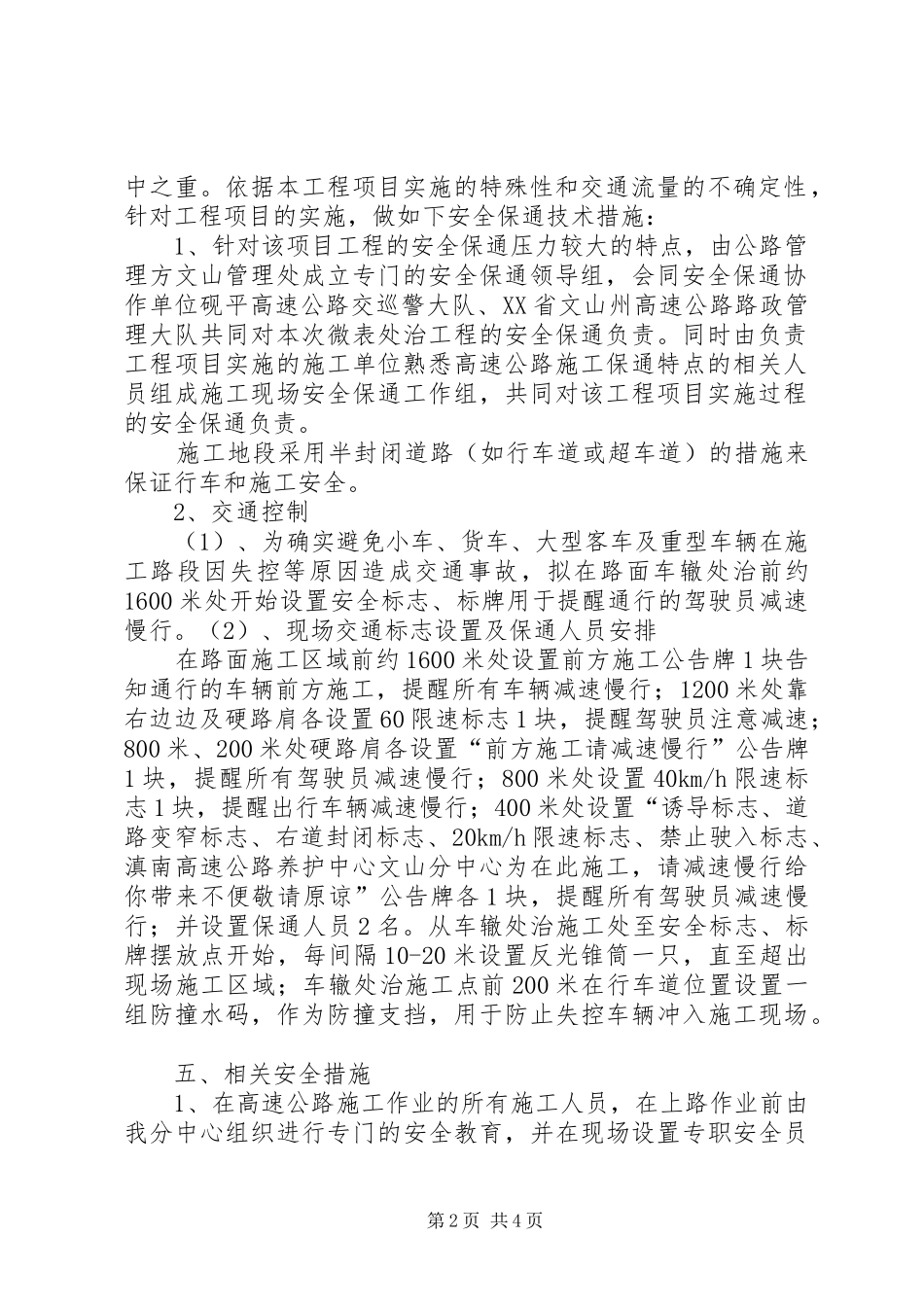

四、安全保通技术方案安全为了生产,生产必须安全,充分关注和保障所有施工人员、机械及高速公路通行社会车辆的安全,是这次施工的重第1页共4页中之重

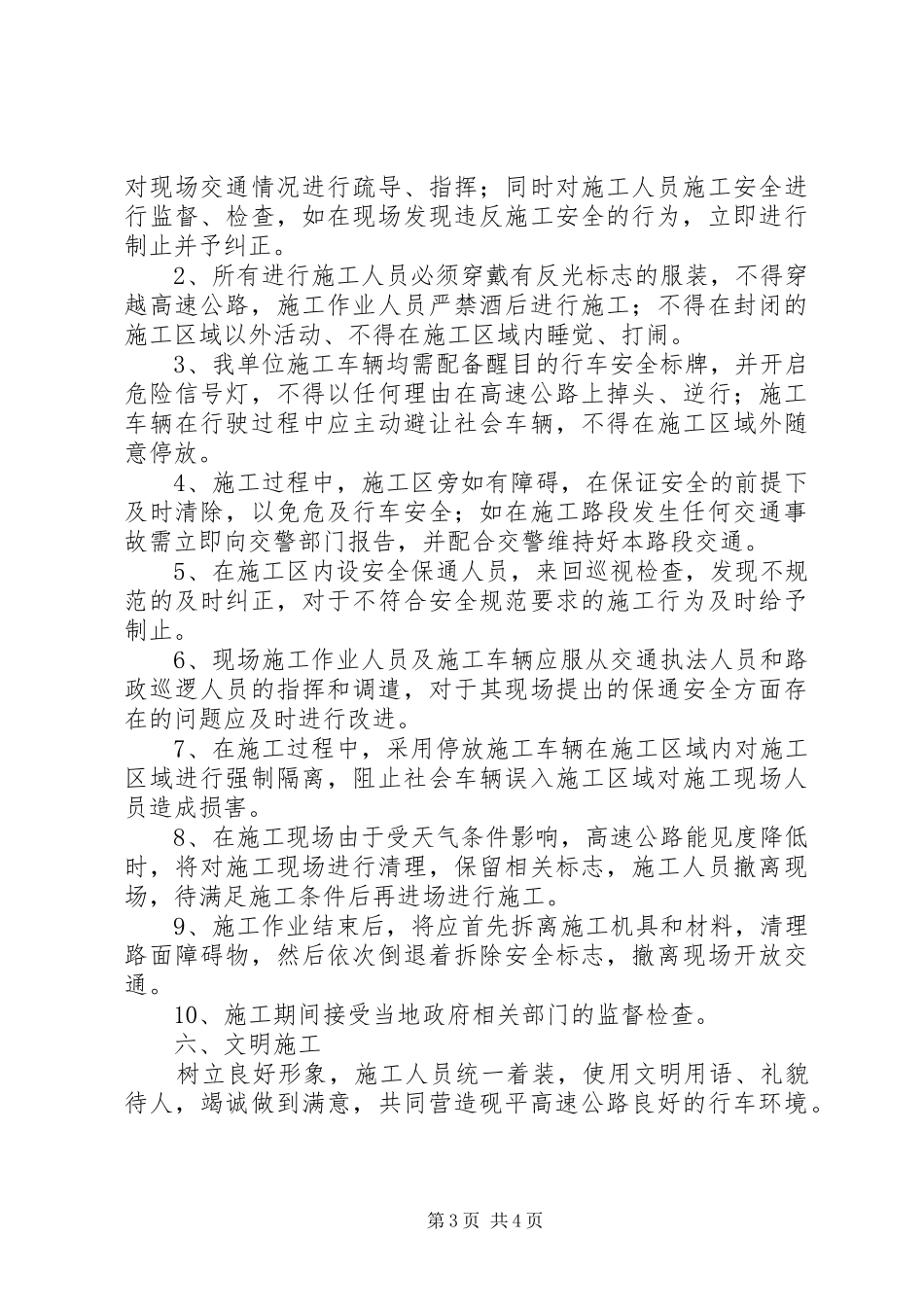

依据本工程项目实施的特殊性和交通流量的不确定性,针对工程项目的实施,做如下安全保通技术措施:1、针对该项目工程的安全保通压力较大的特点,由公路管理方文山管理处成立专门的安全保通领导组,会同安全保通协作单位砚平高速公路交巡警大队、XX省文山州高速公路路政管理大队共同对本次微表处治工程的安全保通负责
