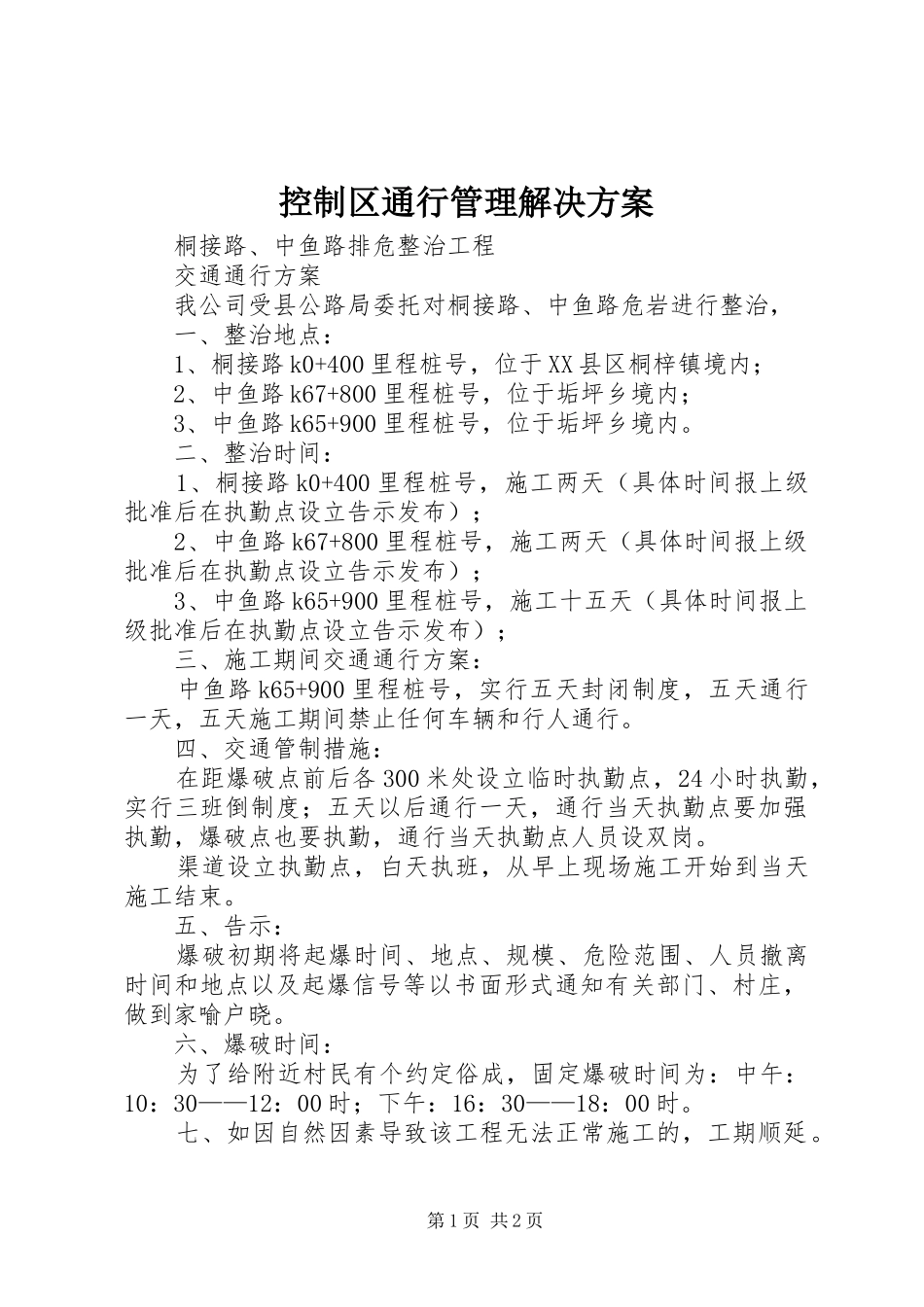

控制区通行管理解决方案桐接路、中鱼路排危整治工程交通通行方案我公司受县公路局委托对桐接路、中鱼路危岩进行整治,一、整治地点:1、桐接路k0+400里程桩号,位于XX县区桐梓镇境内;2、中鱼路k67+800里程桩号,位于垢坪乡境内;3、中鱼路k65+900里程桩号,位于垢坪乡境内。二、整治时间:1、桐接路k0+400里程桩号,施工两天(具体时间报上级批准后在执勤点设立告示发布);2、中鱼路k67+800里程桩号,施工两天(具体时间报上级批准后在执勤点设立告示发布);3、中鱼路k65+900里程桩号,施工十五天(具体时间报上级批准后在执勤点设立告示发布);三、施工期间交通通行方案:中鱼路k65+900里程桩号,实行五天封闭制度,五天通行一天,五天施工期间禁止任何车辆和行人通行。四、交通管制措施:在距爆破点前后各300米处设立临时执勤点,24小时执勤,实行三班倒制度;五天以后通行一天,通行当天执勤点要加强执勤,爆破点也要执勤,通行当天执勤点人员设双岗。渠道设立执勤点,白天执班,从早上现场施工开始到当天施工结束。五、告示:爆破初期将起爆时间、地点、规模、危险范围、人员撤离时间和地点以及起爆信号等以书面形式通知有关部门、村庄,做到家喻户晓。六、爆破时间:为了给附近村民有个约定俗成,固定爆破时间为:中午:10:30——12:00时;下午:16:30——18:00时。七、如因自然因素导致该工程无法正常施工的,工期顺延。第1页共2页第2页共2页
