风电场变电站启动方案[小编推荐]京能赛汗风电220kv变电站启动试验事故应急方案一、设备概况京能赛汗风电场220kv变电站全站有120mva主变压器一台、220kv出线一条、220kv系统为单元接线方式、35kv主接线形式为单母线接线、包括1台所用变和一组svg动态无功补偿装置、电缆出线4条,全站采用综合自动化管理
本次启动范围:220kv赛温线;京能赛汗风电变电站220kv母线、1X主变、35kv系统和1X所变
二、启动前应具备的条件:1、所有电气一次设备全部安装调试完毕,并验收合格;2、所有电气二次设备全部安装调试完毕,并验收合格;3、所有临时接地线均已拆除,刀闸、接地刀闸均应在断开位置;4、启动委员会成立,京能赛汗风电变电站运行工作安排就绪;5、消防设施齐全,按照制图摆放就位,站内通讯畅通(尤其是对内蒙中调和锡盟区调的调度台电话通讯畅通,录音系统完好能够正常录音);6、综合自动化系统已安装调试完毕,并验收合格;7、各保护定值已按调度要求整定完毕,并做了传动试验
三、启动试验进程中预想事故及应对措施:1、220kv母线充电:1)、我站220kv母线pt219入、赛温线出口2516刀闸入、25111刀闸入、开关251合,赛温线251开关给220kv系统充电
2)、母线pt冒烟、爆炸或有其他异常声音及剧烈震动
3)、立即停止启动程序,立即切开251断路器后拉开2516和2511隔离开关,拉开219隔离开关,并通知内蒙中调说明原因,用验电器对母线pt进行验电确无电压后合入2197pt接地刀闸,,第1页共3页对母线pt进行全面检查

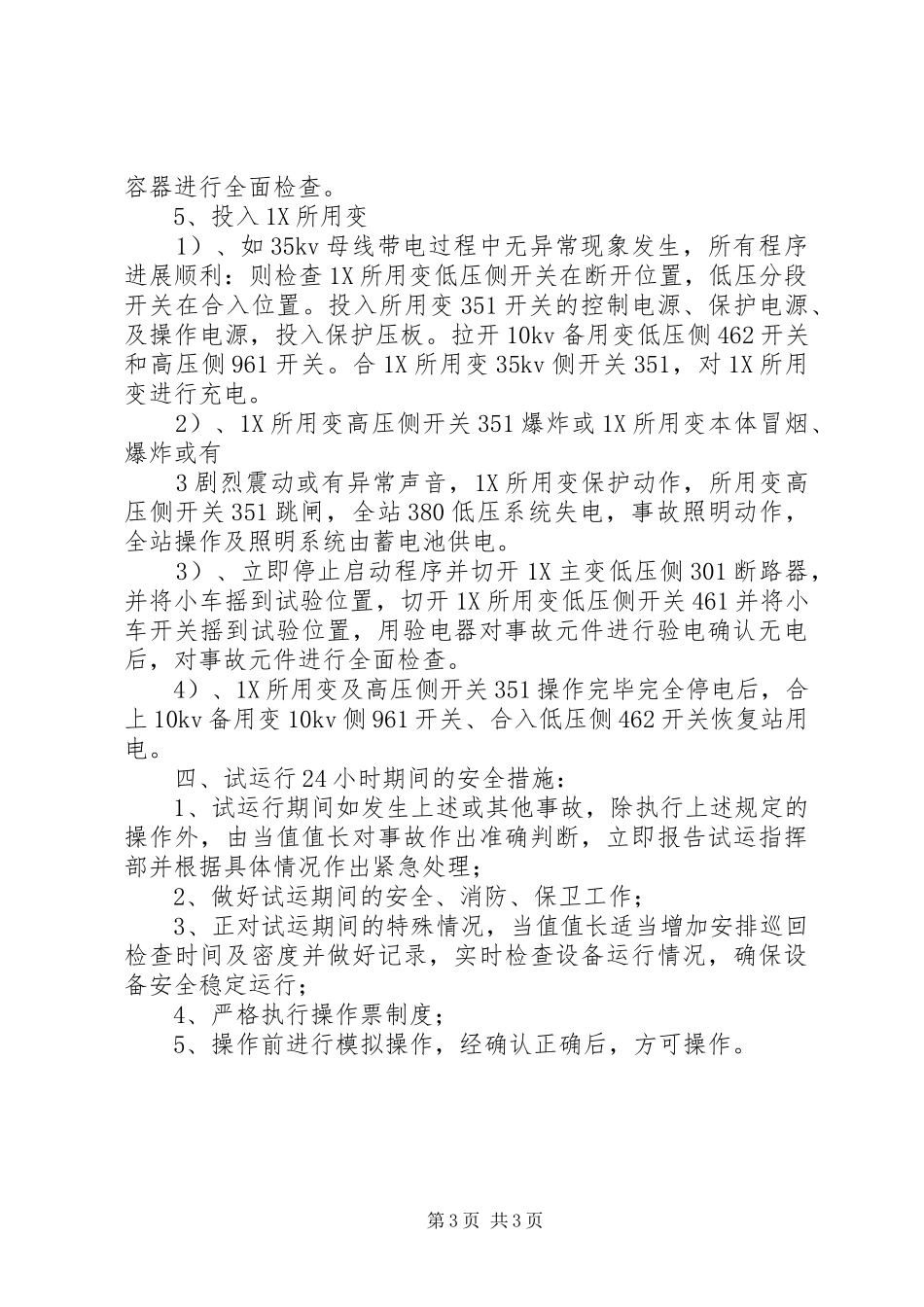

2、1X主变充电:1)、如母线充电过程中无异常现象发生,所有程序进展顺利:给上并检查1X主变两侧开关控制电源、合闸电源、保护电源、风冷电源、有载调压电源,按调度要求投入1X主变压器主保护及后备保护;合2516、2511隔离开关,合赛温线251断路器给
