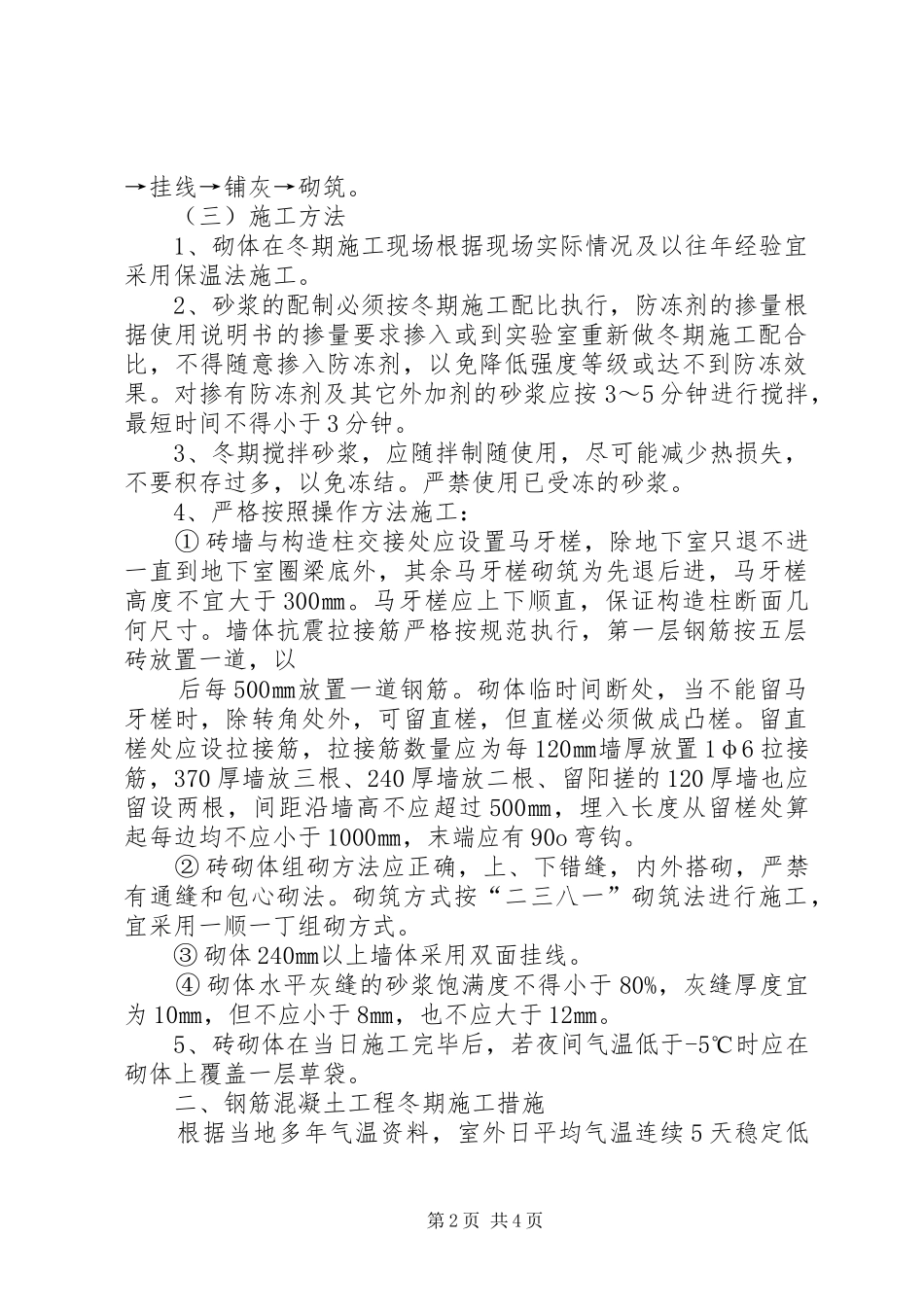

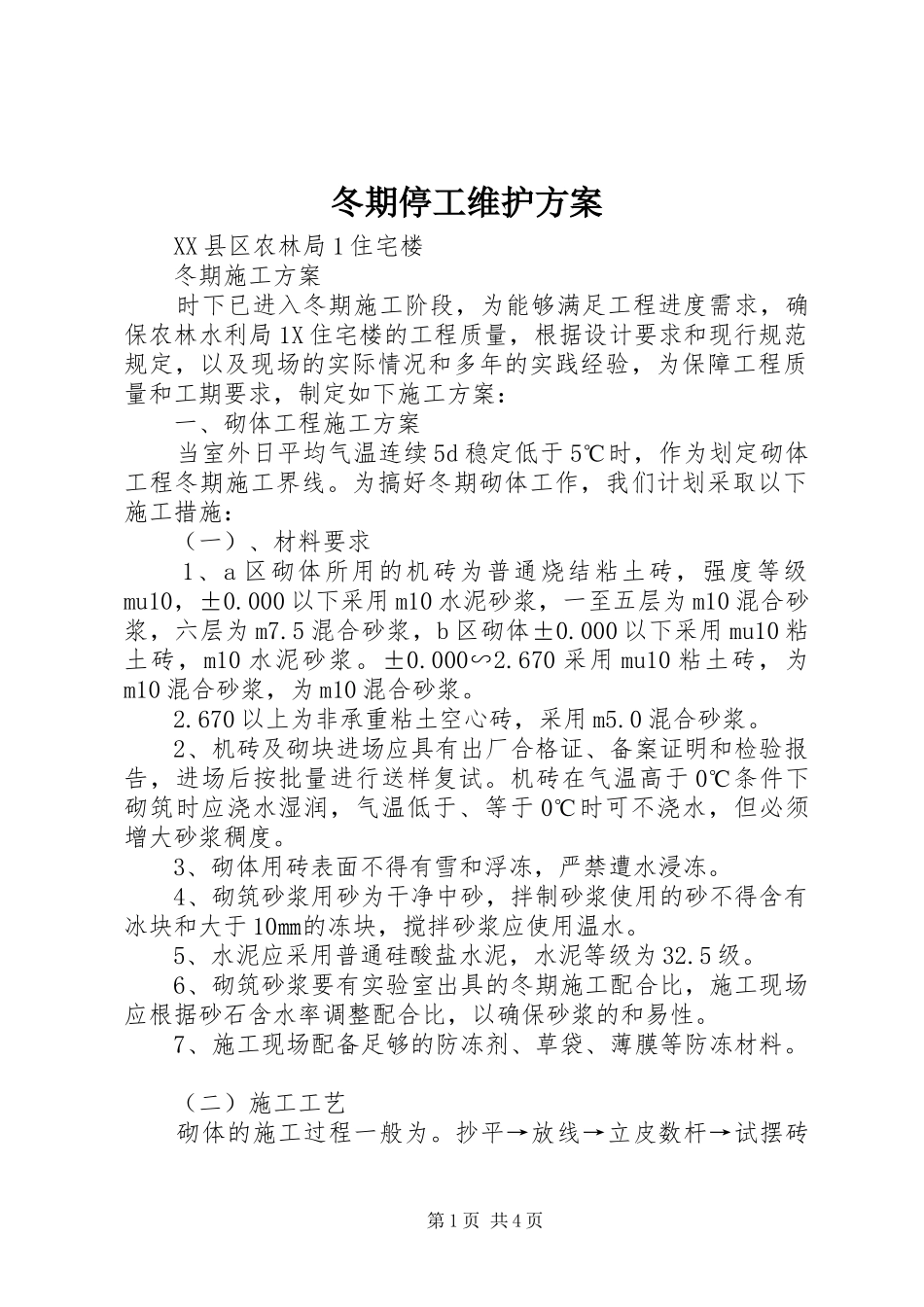

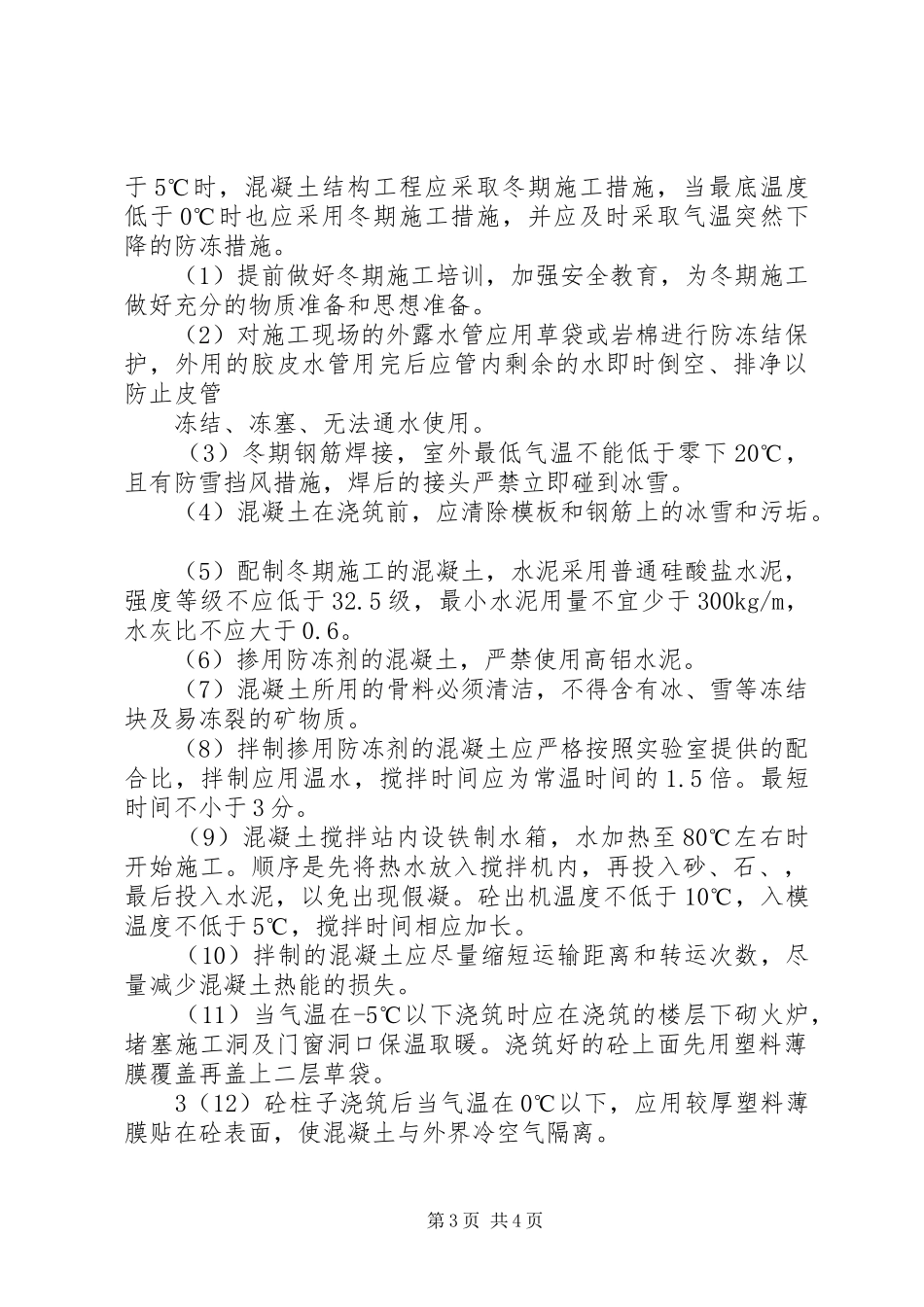

冬期停工维护方案XX县区农林局1住宅楼冬期施工方案时下已进入冬期施工阶段,为能够满足工程进度需求,确保农林水利局1X住宅楼的工程质量,根据设计要求和现行规范规定,以及现场的实际情况和多年的实践经验,为保障工程质量和工期要求,制定如下施工方案:一、砌体工程施工方案当室外日平均气温连续5d稳定低于5℃时,作为划定砌体工程冬期施工界线
为搞好冬期砌体工作,我们计划采取以下施工措施:(一)、材料要求1、a区砌体所用的机砖为普通烧结粘土砖,强度等级mu10,±0
000以下采用m10水泥砂浆,一至五层为m10混合砂浆,六层为m7
5混合砂浆,b区砌体±0
000以下采用mu10粘土砖,m10水泥砂浆
670采用mu10粘土砖,为m10混合砂浆,为m10混合砂浆
670以上为非承重粘土空心砖,采用m5
2、机砖及砌块进场应具有出厂合格证、备案证明和检验报告,进场后按批量进行送样复试
机砖在气温高于0℃条件下砌筑时应浇水湿润,气温低于、等于0℃时可不浇水,但必须增大砂浆稠度
3、砌体用砖表面不得有雪和浮冻,严禁遭水浸冻
4、砌筑砂浆用砂为干净中砂,拌制砂浆使用的砂不得含有冰块和大于10㎜的冻块,搅拌砂浆应使用温水
5、水泥应采用普通硅酸盐水泥,水泥等级为32
6、砌筑砂浆要有实验室出具的冬期施工配合比,施工现场应根据砂石含水率调整配合比,以确保砂浆的和易性
7、施工现场配备足够的防冻剂、草袋、薄膜等防冻材料
(二)施工工艺砌体的施工过程一般为
抄平→放线→立皮数杆→试摆砖第1页共4页→挂线→铺灰→砌筑
(三)施工方法1、砌体在冬期施工现场根据现场实际情况及以往年经验宜采用保温法施工
2、砂浆的配制必须按冬期施工配比执行,防冻剂的掺量根据使用说明书的掺量要求掺入或到实验室重新做冬期施工配合比,不得随意掺入防冻剂,以免降低强度等级或达不到防冻效果
