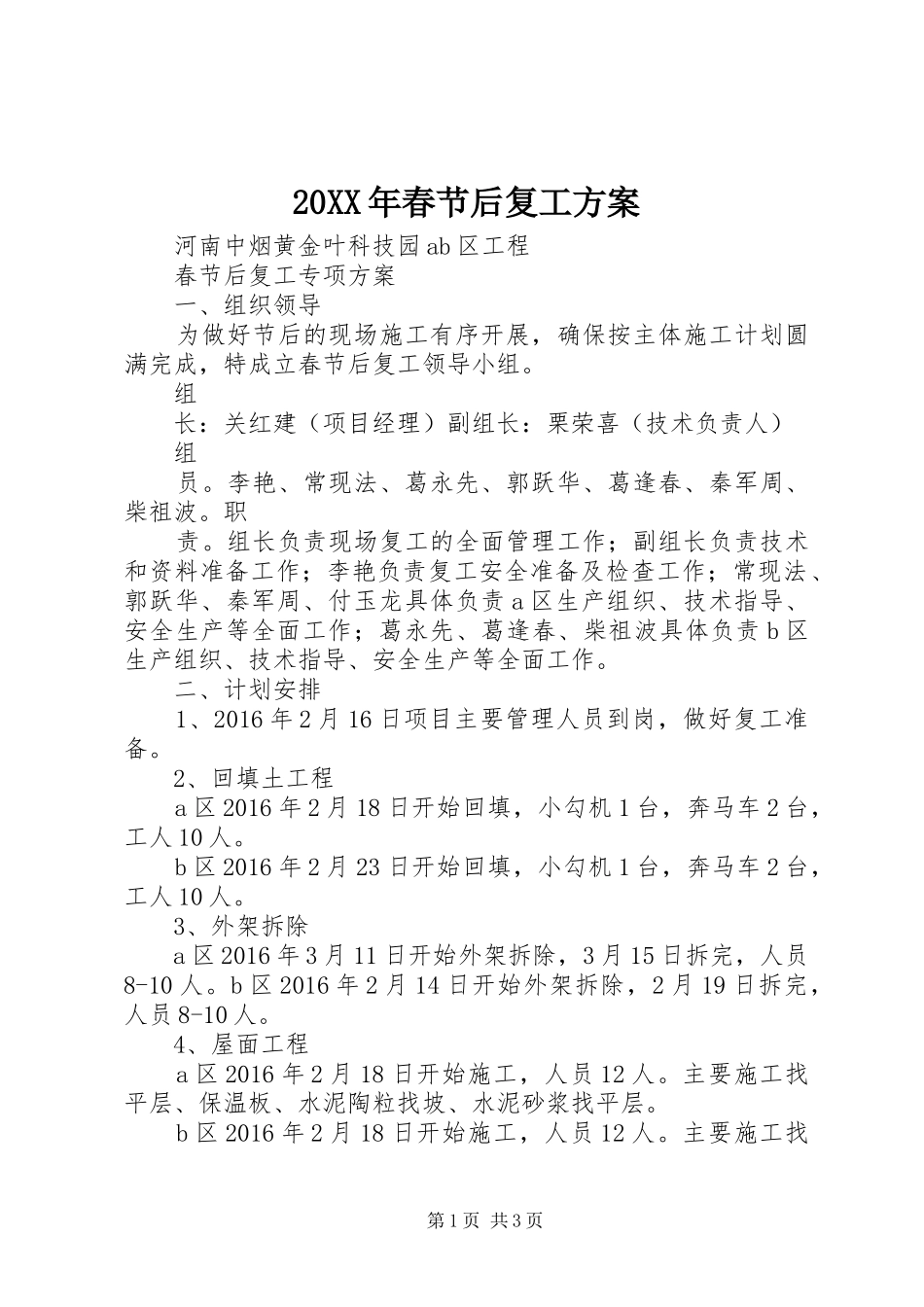

20XX年春节后复工方案河南中烟黄金叶科技园ab区工程春节后复工专项方案一、组织领导为做好节后的现场施工有序开展,确保按主体施工计划圆满完成,特成立春节后复工领导小组
组长:关红建(项目经理)副组长:栗荣喜(技术负责人)组员
李艳、常现法、葛永先、郭跃华、葛逢春、秦军周、柴祖波
组长负责现场复工的全面管理工作;副组长负责技术和资料准备工作;李艳负责复工安全准备及检查工作;常现法、郭跃华、秦军周、付玉龙具体负责a区生产组织、技术指导、安全生产等全面工作;葛永先、葛逢春、柴祖波具体负责b区生产组织、技术指导、安全生产等全面工作
二、计划安排1、2016年2月16日项目主要管理人员到岗,做好复工准备
2、回填土工程a区2016年2月18日开始回填,小勾机1台,奔马车2台,工人10人
b区2016年2月23日开始回填,小勾机1台,奔马车2台,工人10人
3、外架拆除a区2016年3月11日开始外架拆除,3月15日拆完,人员8-10人
b区2016年2月14日开始外架拆除,2月19日拆完,人员8-10人
4、屋面工程a区2016年2月18日开始施工,人员12人
主要施工找平层、保温板、水泥陶粒找坡、水泥砂浆找平层
b区2016年2月18日开始施工,人员12人

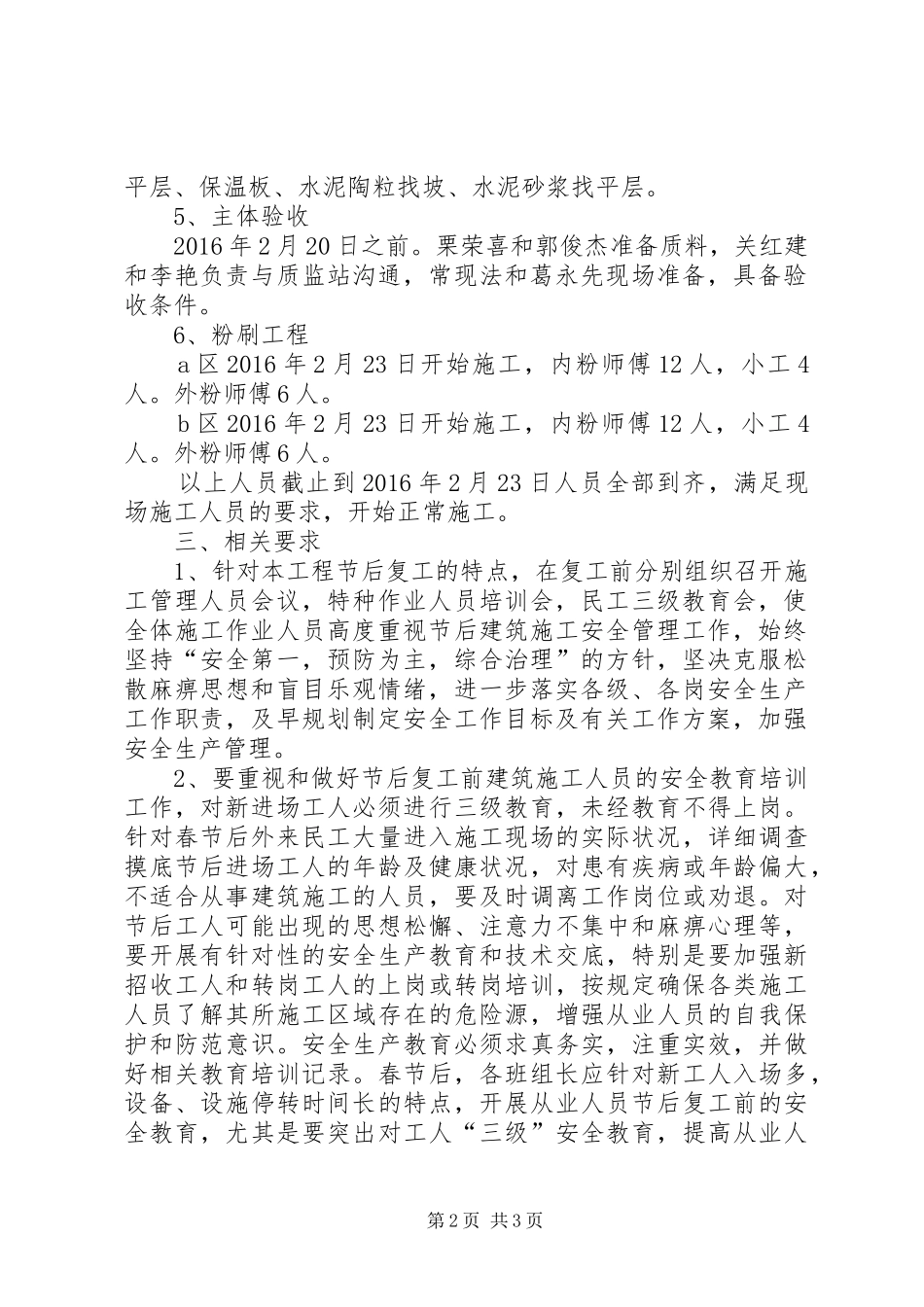

主要施工找第1页共3页平层、保温板、水泥陶粒找坡、水泥砂浆找平层
5、主体验收2016年2月20日之前
栗荣喜和郭俊杰准备质料,关红建和李艳负责与质监站沟通,常现法和葛永先现场准备,具备验收条件
6、粉刷工程a区2016年2月23日开始施工,内粉师傅12人,小工4人
外粉师傅6人
b区2016年2月23日开始施工,内粉师傅12人,小工4人
外粉师傅6人
以上人员截止到2016年2月23日人员全部到齐,满足现场施工人员的要求,开始正常施工
三、相关要求1、针对本工程节后复工的特点,在复工前分别组织召开施工管理人员会议,特种作
