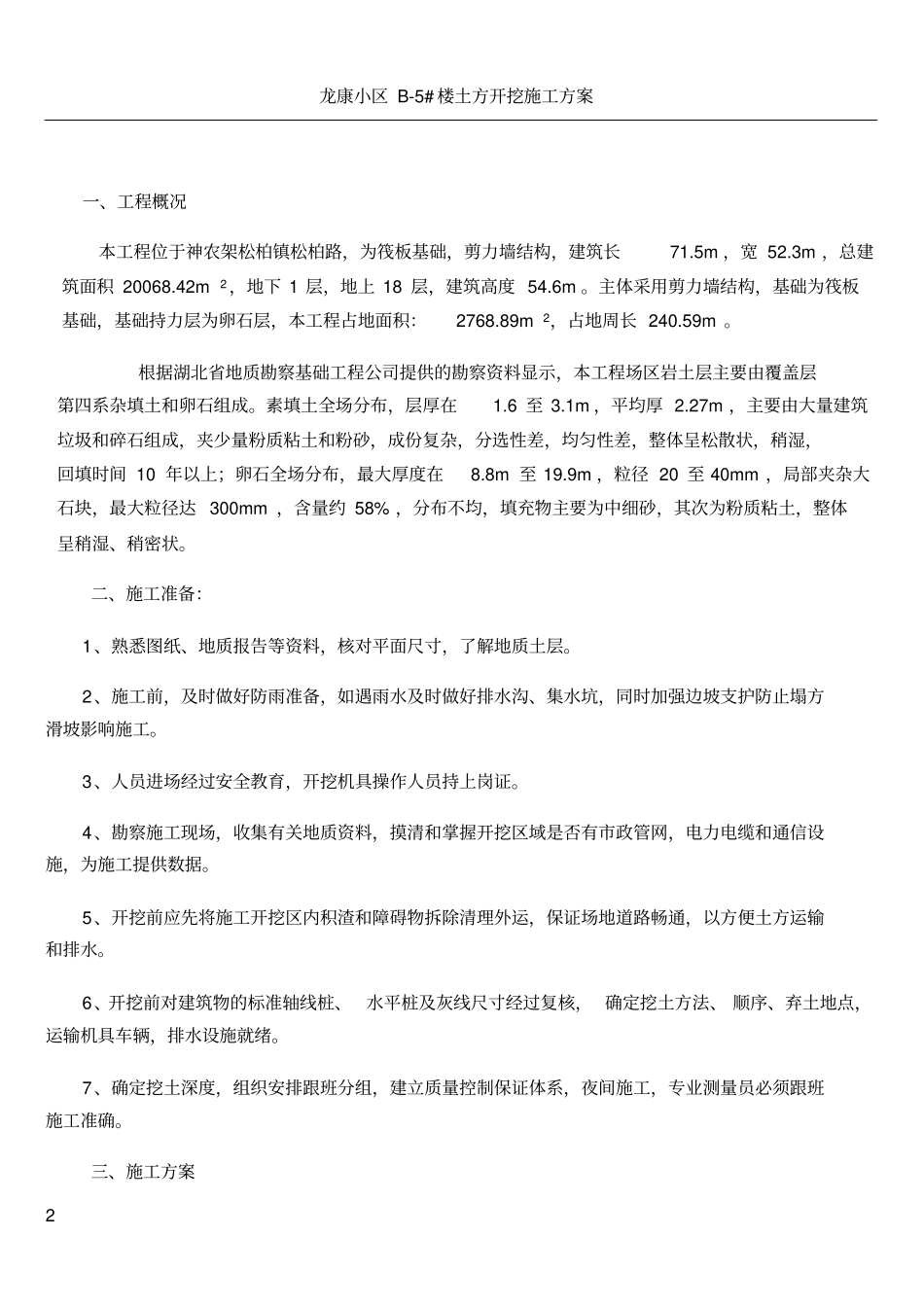

龙康小区B-5#楼土方开挖施工方案1松香苑住宅楼土方开挖施工方案编制人:审核人:施工单位:建筑工程有限责任公司2013年9月2日土方开挖施工方案龙康小区B-5#楼土方开挖施工方案2一、工程概况本工程位于神农架松柏镇松柏路,为筏板基础,剪力墙结构,建筑长71
5m,宽52
3m,总建筑面积20068
42m2,地下1层,地上18层,建筑高度54
主体采用剪力墙结构,基础为筏板基础,基础持力层为卵石层,本工程占地面积:2768
89m2,占地周长240
根据湖北省地质勘察基础工程公司提供的勘察资料显示,本工程场区岩土层主要由覆盖层第四系杂填土和卵石组成
素填土全场分布,层厚在1
1m,平均厚2
27m,主要由大量建筑垃圾和碎石组成,夹少量粉质粘土和粉砂,成份复杂,分选性差,均匀性差,整体呈松散状,稍湿,回填时间10年以上;卵石全场分布,最大厚度在8
9m,粒径20至40mm,局部夹杂大石块,最大粒径达300mm,含量约58%,分布不均,填充物主要为中细砂,其次为粉质粘土,整体呈稍湿、稍密状
二、施工准备:1、熟悉图纸、地质报告等资料,核对平面尺寸,了解地质土层
2、施工前,及时做好防雨准备,如遇雨水及时做好排水沟、集水坑,同时加强边坡支护防止塌方滑坡影响施工
3、人员进场经过安全教育,开挖机具操作人员持上岗证
4、勘察施工现场,收集有关地质资料,摸清和掌握开挖区域是否有市政管网,电力电缆和通信设施,为施工提供数据
5、开挖前应先将施工开挖区内积渣和障碍物拆除清理外运,保证场地道路畅通,以方便土方运输和排水
6、开挖前对建筑物的标准轴线桩、水平桩及灰线尺寸经过复核,确定挖土方法、顺序、弃土地点,运输机具车辆,排水设施就绪
7、确定挖土深度,组织安排跟班分组,建立质量控制保证体系,夜间施工,专业测量员必须跟班施工准确

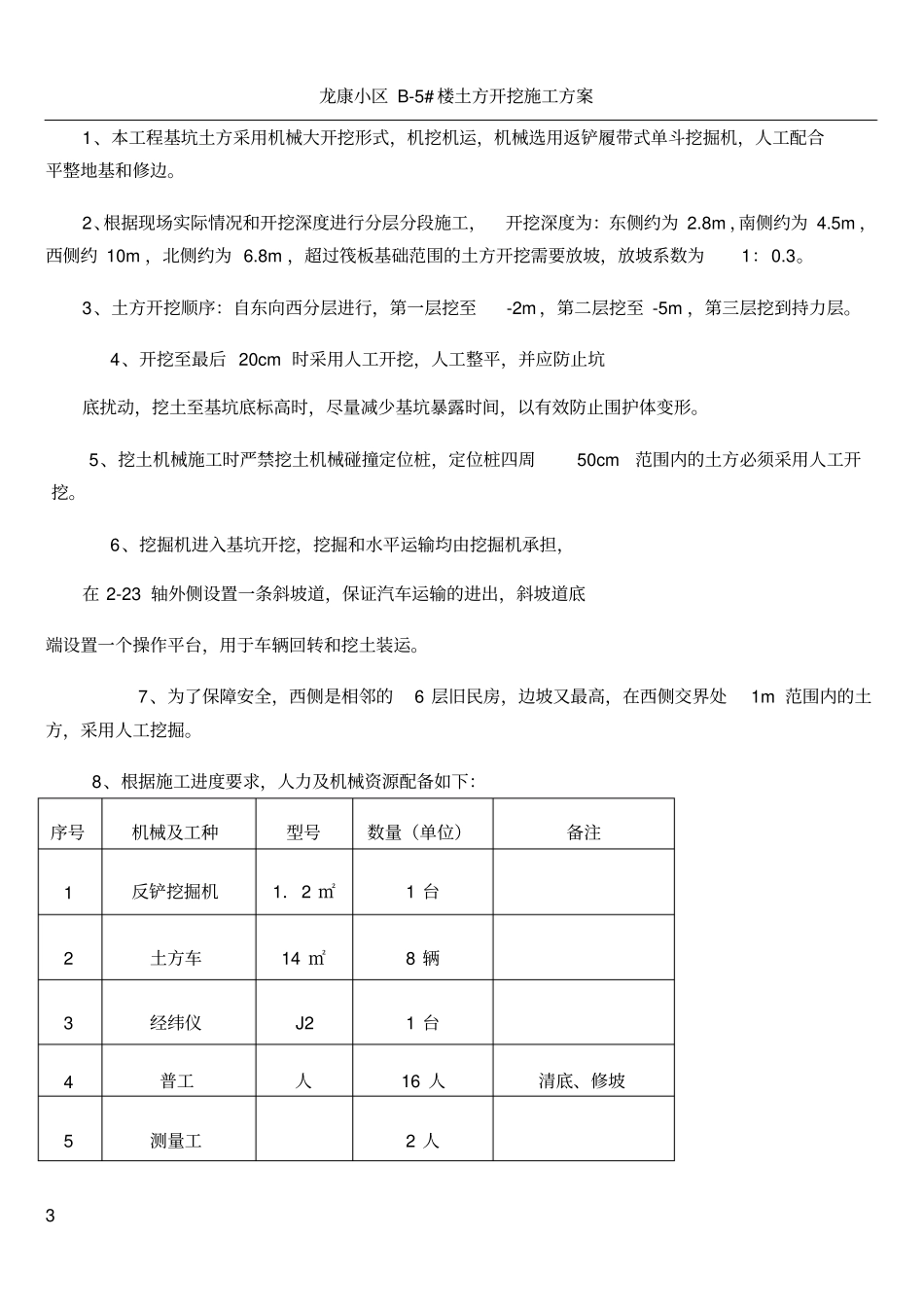

三、施工方案龙康小区B-5#楼
