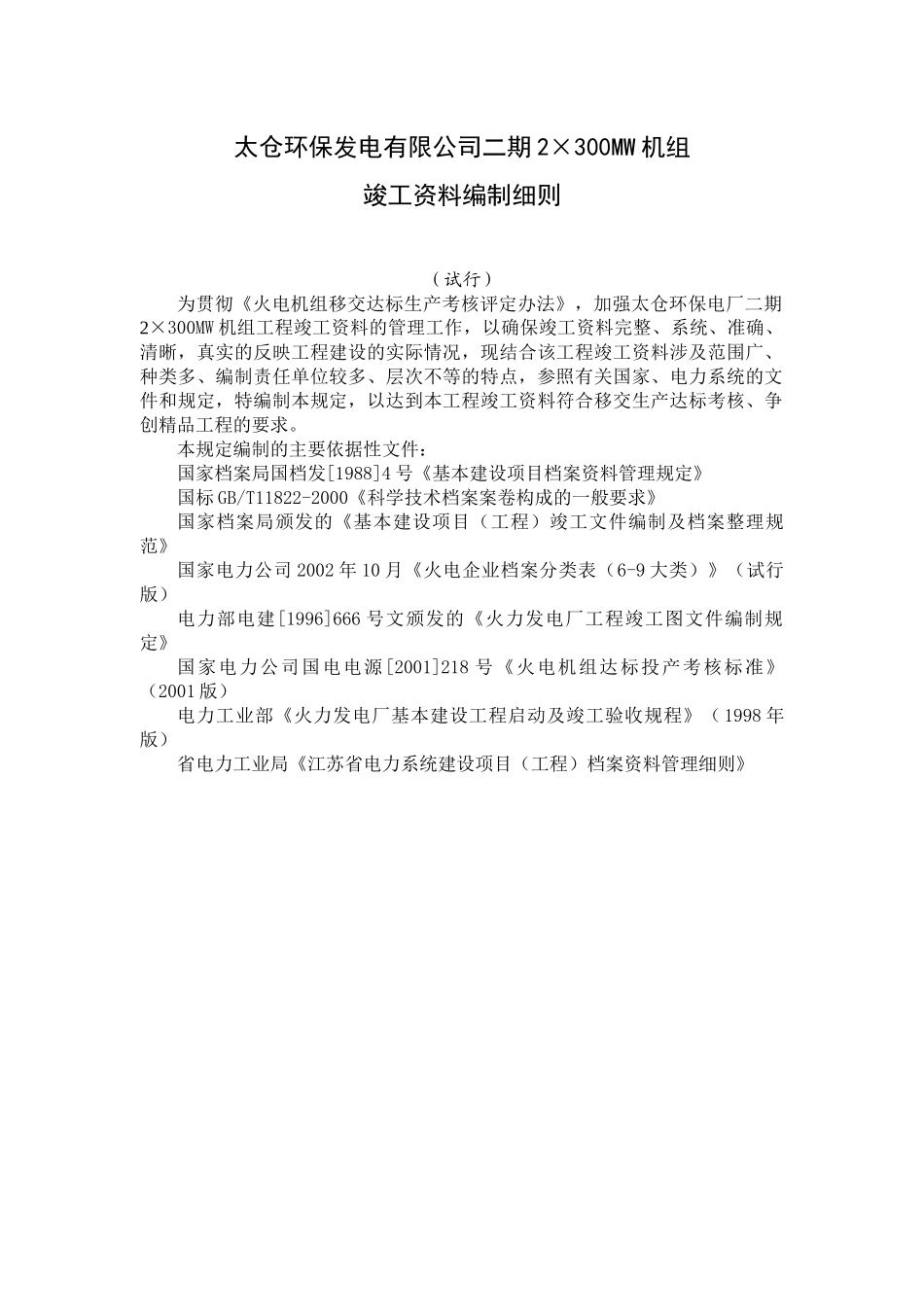

太仓环保发电有限公司2×300MW发电供热机组竣工资料编制细则(试行稿)批准:审核:编制:工程技术二部资料室编制单位:年月太仓环保发电有限公司二期2×300MW机组竣工资料编制细则(试行)为贯彻《火电机组移交达标生产考核评定办法》,加强太仓环保电厂二期2×300MW机组工程竣工资料的管理工作,以确保竣工资料完整、系统、准确、清晰,真实的反映工程建设的实际情况,现结合该工程竣工资料涉及范围广、种类多、编制责任单位较多、层次不等的特点,参照有关国家、电力系统的文件和规定,特编制本规定,以达到本工程竣工资料符合移交生产达标考核、争创精品工程的要求

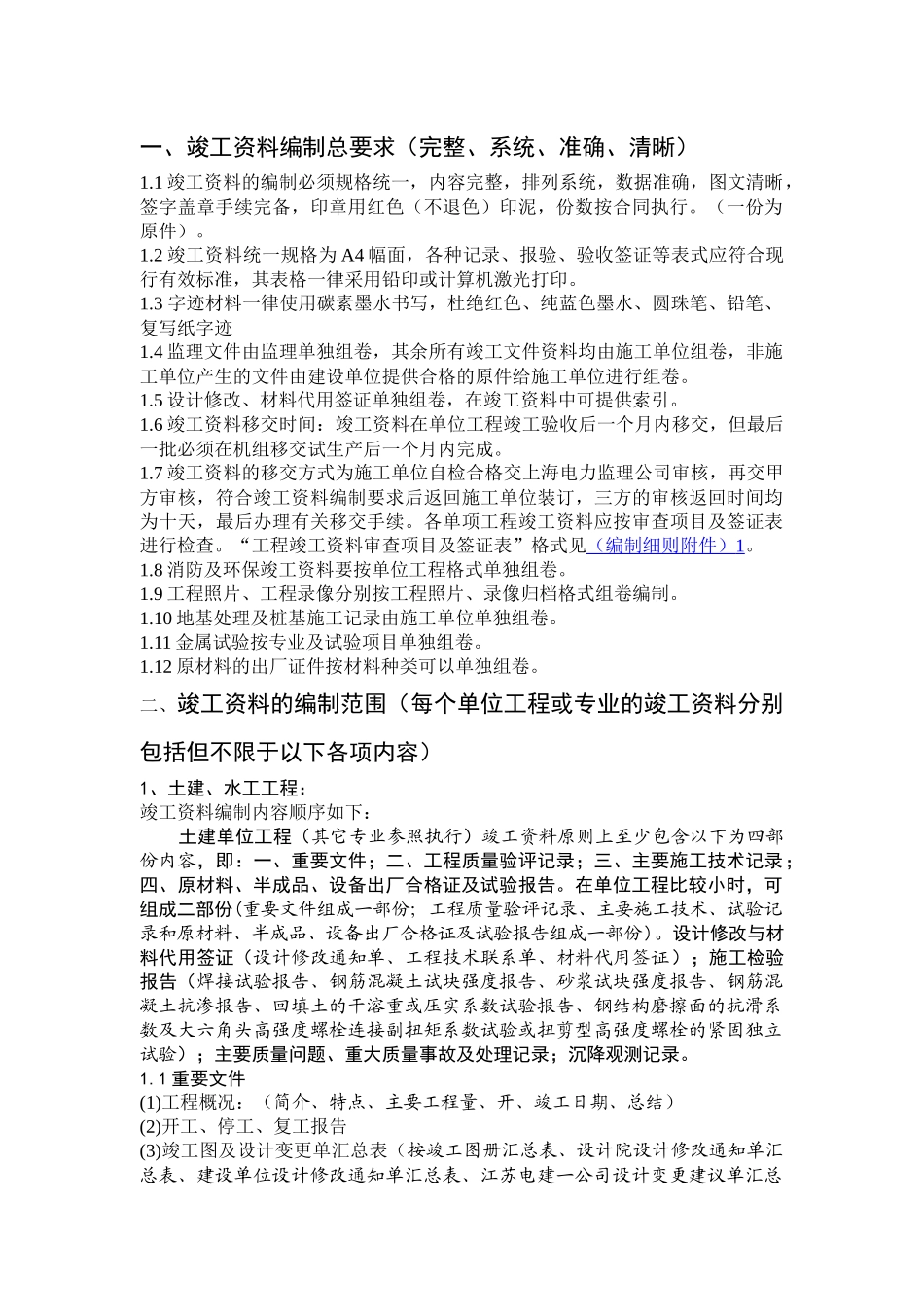

本规定编制的主要依据性文件:国家档案局国档发[1988]4号《基本建设项目档案资料管理规定》国标GB/T11822-2000《科学技术档案案卷构成的一般要求》国家档案局颁发的《基本建设项目(工程)竣工文件编制及档案整理规范》国家电力公司2002年10月《火电企业档案分类表(6-9大类)》(试行版)电力部电建[1996]666号文颁发的《火力发电厂工程竣工图文件编制规定》国家电力公司国电电源[2001]218号《火电机组达标投产考核标准》(2001版)电力工业部《火力发电厂基本建设工程启动及竣工验收规程》(1998年版)省电力工业局《江苏省电力系统建设项目(工程)档案资料管理细则》一、竣工资料编制总要求(完整、系统、准确、清晰)1
1竣工资料的编制必须规格统一,内容完整,排列系统,数据准确,图文清晰,签字盖章手续完备,印章用红色(不退色)印泥,份数按合同执行
(一份为原件)
2竣工资料统一规格为A4幅面,各种记录、报验、验收签证等表式应符合现行有效标准,其表格一律采用铅印或计算机激光打印
3字迹材料一律使用碳素墨水书写,杜绝红色、纯蓝色墨水、圆珠笔、铅笔、复写纸字迹1
4监理文件由监理单独组卷,其余所有竣工文件资料均由施工单位组卷
