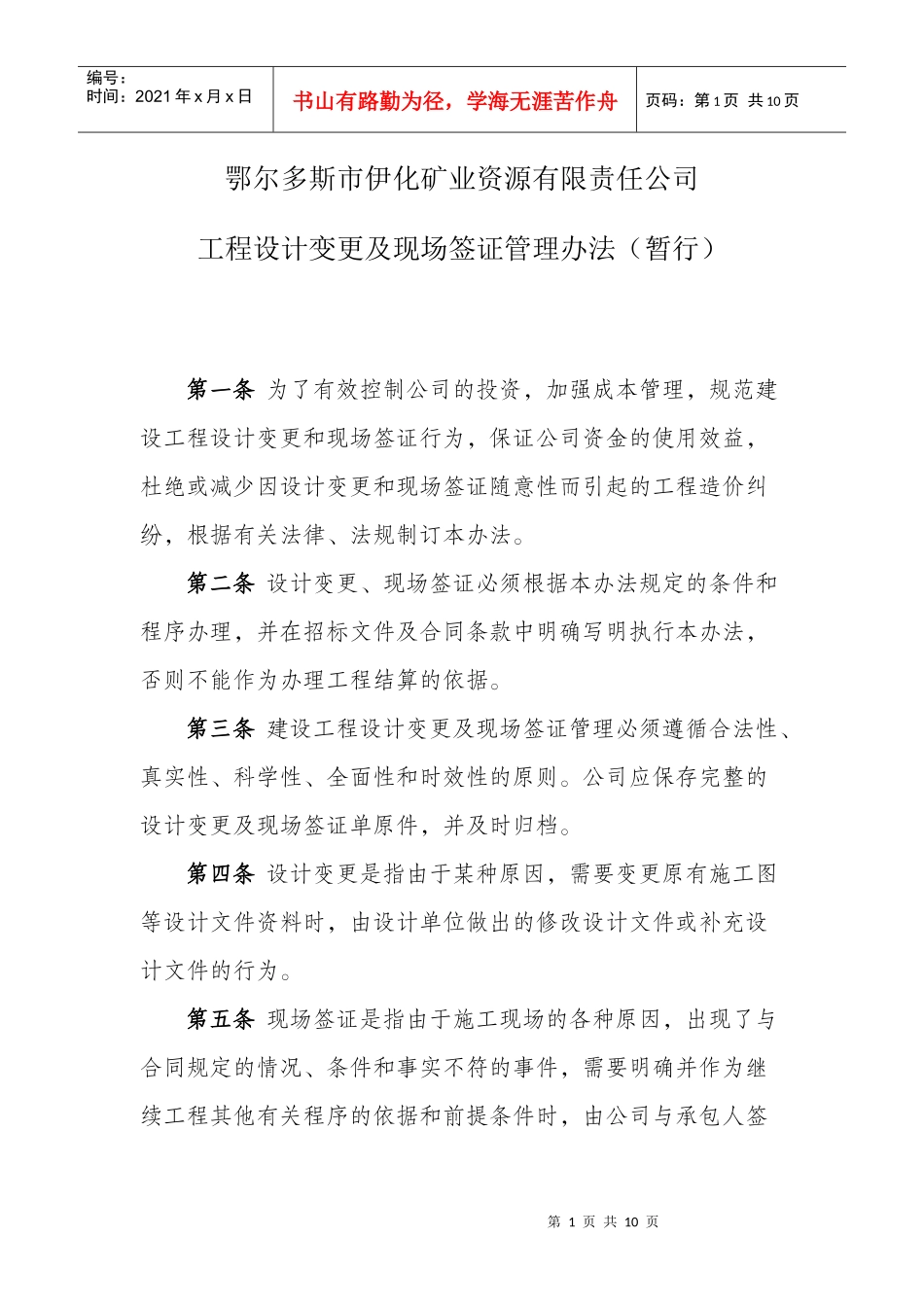

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页鄂尔多斯市伊化矿业资源有限责任公司工程设计变更及现场签证管理办法(暂行)第一条为了有效控制公司的投资,加强成本管理,规范建设工程设计变更和现场签证行为,保证公司资金的使用效益,杜绝或减少因设计变更和现场签证随意性而引起的工程造价纠纷,根据有关法律、法规制订本办法
第二条设计变更、现场签证必须根据本办法规定的条件和程序办理,并在招标文件及合同条款中明确写明执行本办法,否则不能作为办理工程结算的依据
第三条建设工程设计变更及现场签证管理必须遵循合法性、真实性、科学性、全面性和时效性的原则
公司应保存完整的设计变更及现场签证单原件,并及时归档
第四条设计变更是指由于某种原因,需要变更原有施工图等设计文件资料时,由设计单位做出的修改设计文件或补充设计文件的行为

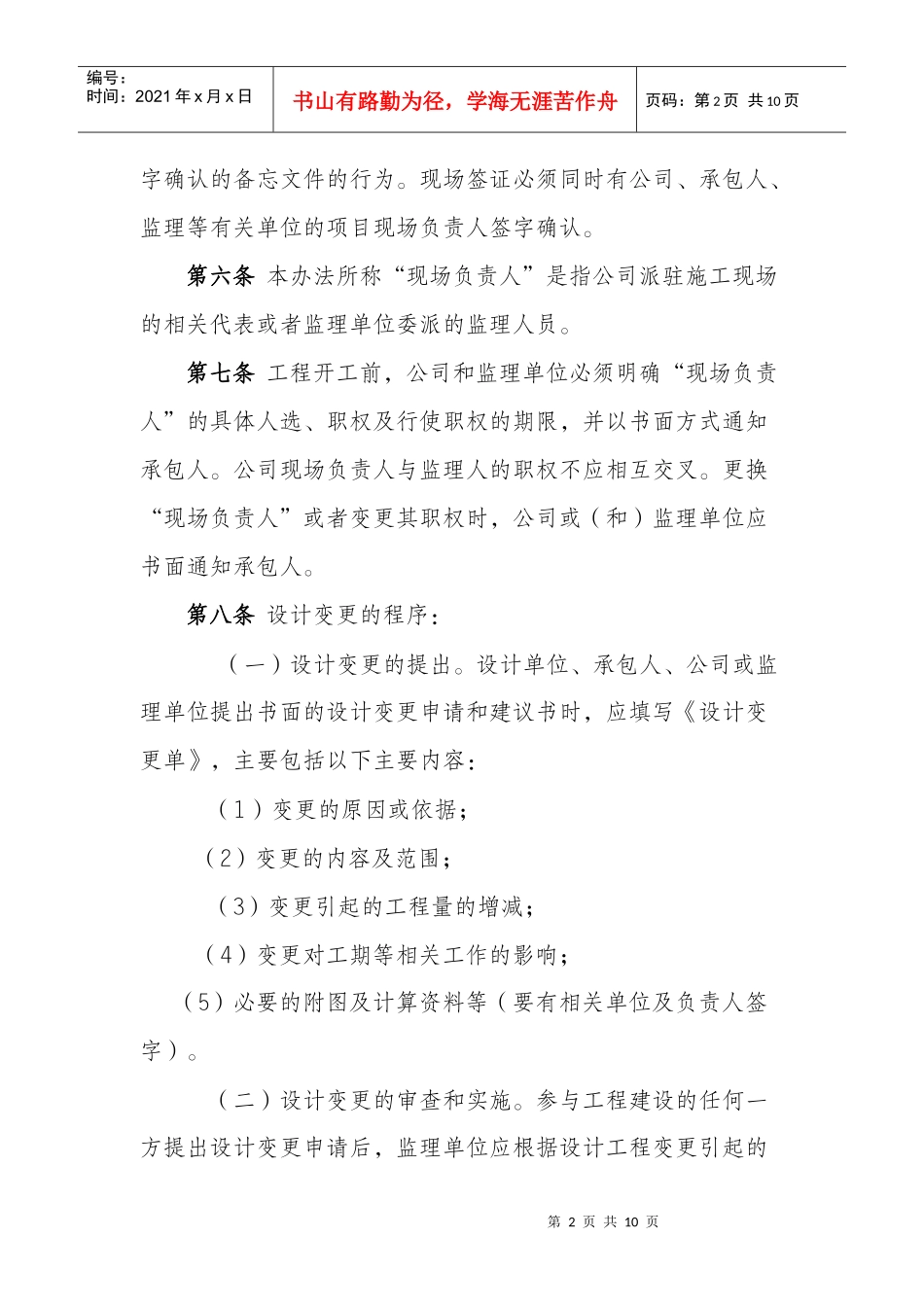

第五条现场签证是指由于施工现场的各种原因,出现了与合同规定的情况、条件和事实不符的事件,需要明确并作为继续工程其他有关程序的依据和前提条件时,由公司与承包人签第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页字确认的备忘文件的行为
现场签证必须同时有公司、承包人、监理等有关单位的项目现场负责人签字确认
第六条本办法所称“现场负责人”是指公司派驻施工现场的相关代表或者监理单位委派的监理人员
第七条工程开工前,公司和监理单位必须明确“现场负责人”的具体人选、职权及行使职权的期限,并以书面方式通知承包人
公司现场负责人与监理人的职权不应相互交叉
更换“现场负责人”或者变更其职权时,公司或(和)监理单位应书面通知承包人

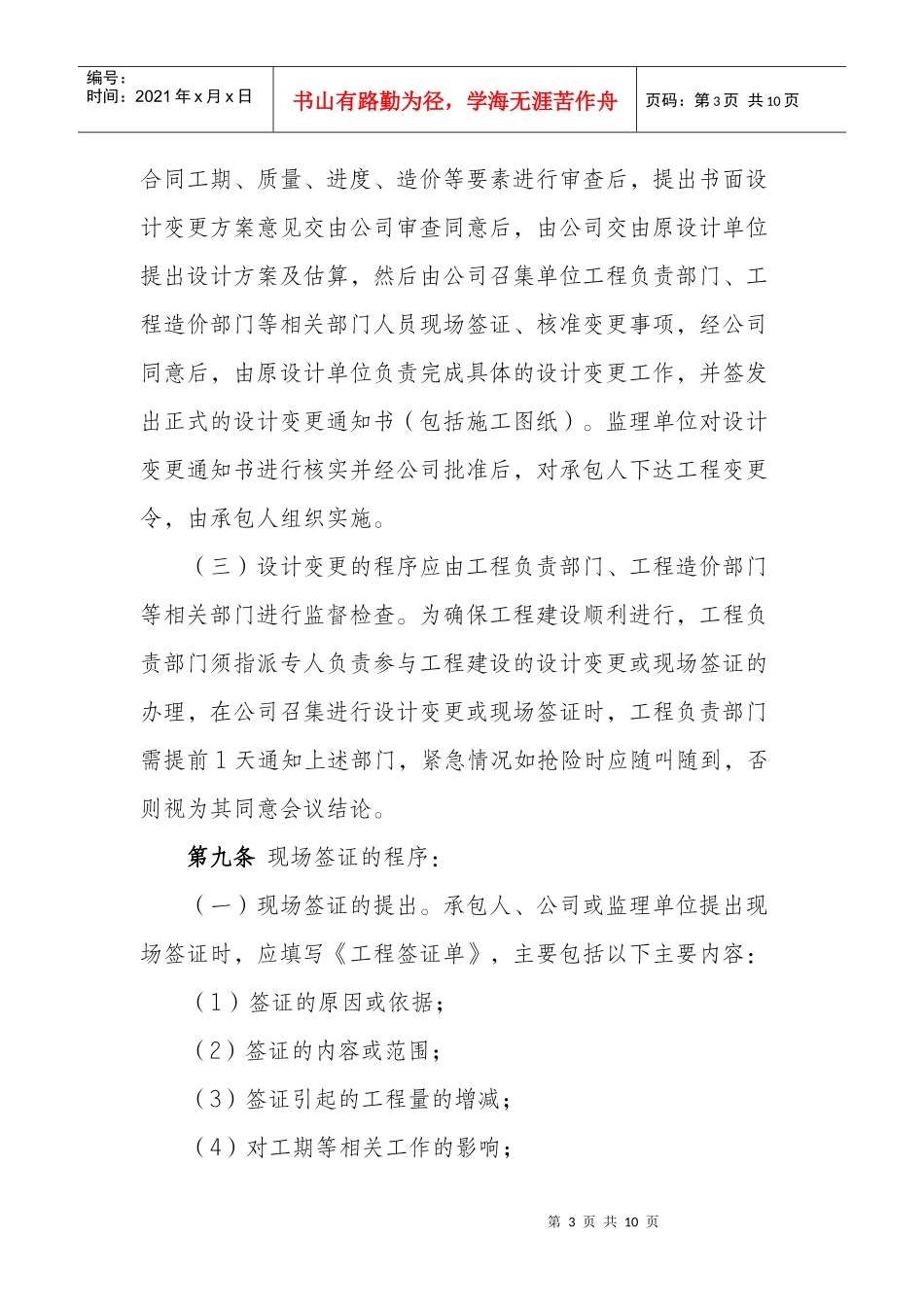

第八条设计变更的程序:(一)设计变更的提出
设计单位、承包人、公司或监理单位提出书面的设计变更申请和建议书时,应填写《设计变更单》,主要包括以下主要内容:(1)变更的
