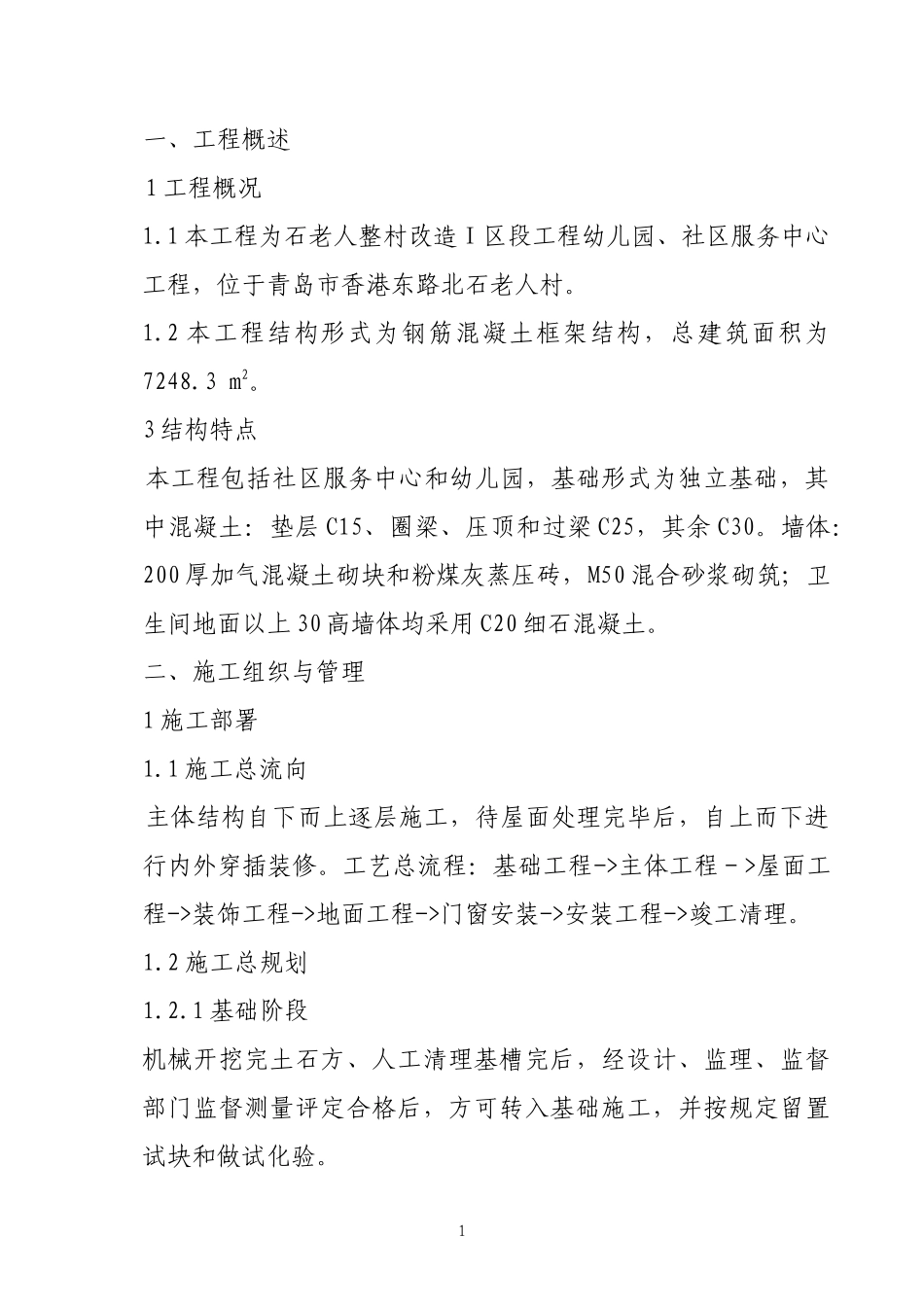

一、工程概述1工程概况1
1本工程为石老人整村改造Ⅰ区段工程幼儿园、社区服务中心工程,位于青岛市香港东路北石老人村
2本工程结构形式为钢筋混凝土框架结构,总建筑面积为7248
3结构特点本工程包括社区服务中心和幼儿园,基础形式为独立基础,其中混凝土:垫层C15、圈梁、压顶和过梁C25,其余C30
墙体:200厚加气混凝土砌块和粉煤灰蒸压砖,M50混合砂浆砌筑;卫生间地面以上30高墙体均采用C20细石混凝土
二、施工组织与管理1施工部署1
1施工总流向主体结构自下而上逐层施工,待屋面处理完毕后,自上而下进行内外穿插装修
工艺总流程:基础工程->主体工程->屋面工程->装饰工程->地面工程->门窗安装->安装工程->竣工清理
2施工总规划1
1基础阶段机械开挖完土石方、人工清理基槽完后,经设计、监理、监督部门监督测量评定合格后,方可转入基础施工,并按规定留置试块和做试化验
2主体阶段基础完成后,及时转入主体浇筑,现浇混凝土施工期间严格抓好混凝土、砂浆配合比计量养护工作,确保构件浇筑质量
施工中应按规范留足同条件试块备查
主体结束前,及时报建设单位,以便设计、监督等有关部门进行结构验收和质量评定
3装饰阶段当主体完成后,钢筋、模板组迅速撤离工地,同时调入抹灰工等装饰工种转入内装饰施工,室内抹灰完成1/2时,可插入楼地面装饰施工
依次类推,合理安排工序穿插与衔接,有效提高劳动效率,确保实现工期目标
4安装阶段管道工、电工在预留、预埋、铺设管路及安装设备调试时,没有单独的工期,应跟随工程的进度穿插认真完成
3工程施工目标控制依据招标文件制定总工期目标,按时竣工,质量目标达到合格,安全文明目标达到优良
4施工流水段划分本工程主要划分为2个流水施工段
流水段交叉施工,平行流水作业
5主要项目施工方法1
1基础土石方拟采用机械开
