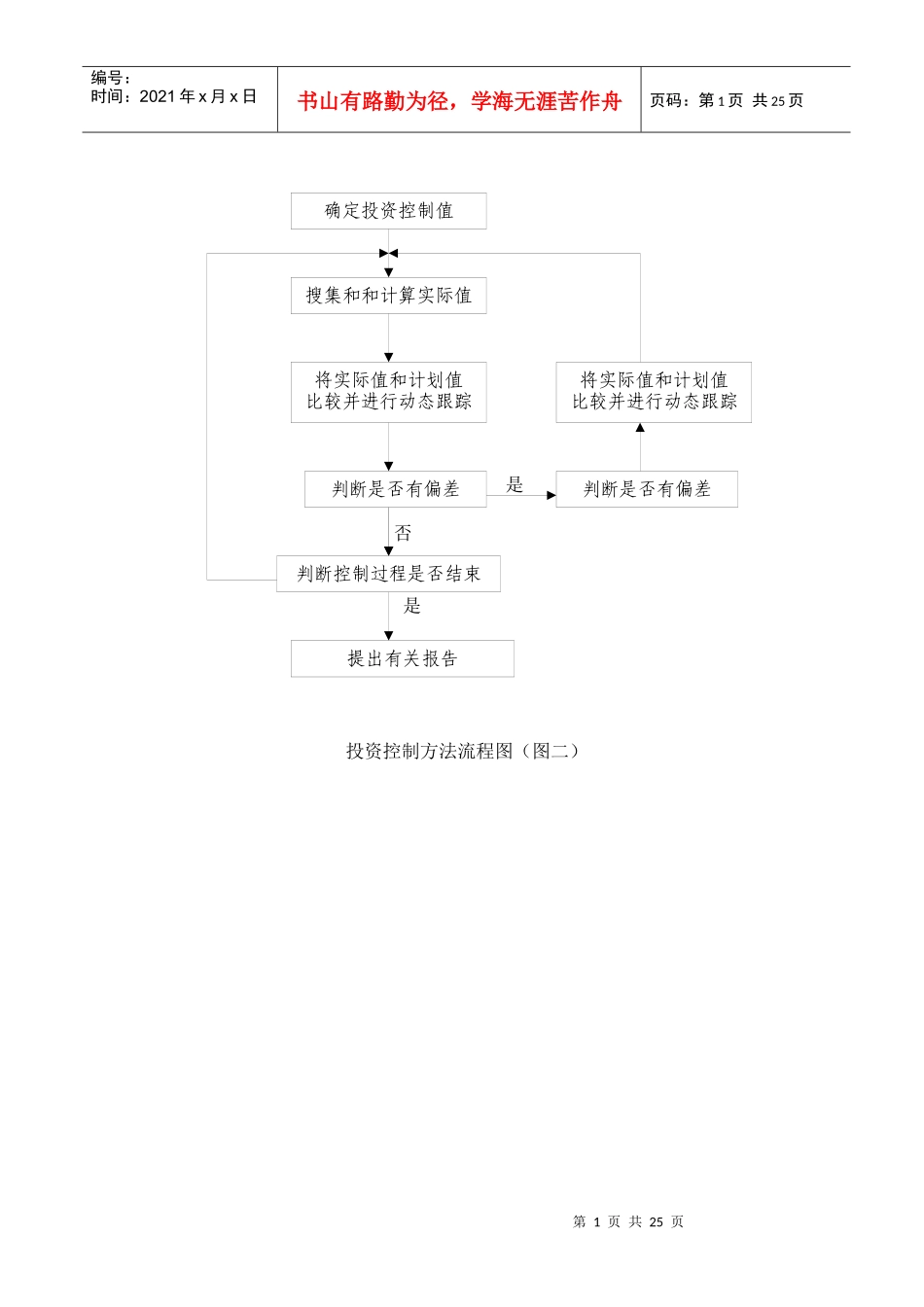

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页是否是投资控制方法流程图(图二)确定投资控制值搜集和和计算实际值将实际值和计划值比较并进行动态跟踪判断控制过程是否结束判断是否有偏差提出有关报告将实际值和计划值比较并进行动态跟踪判断是否有偏差第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页不同意同意计量支付工作流程图(图三)承包单位统计经专业监理工程师质检合格的工程量承包单位按施工合同约定填报工程量清单和工程款支付申请表专业监理工程师(造价工程师)现场计量专业监理工程师按施工合同约定审核工程量清单和工程款支付申请表总监理工程师审定报业主审批、支付总监理工程师签署工程款支付证书第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页不一致竣工结算工作流程图(图四)承包单位按施工合同规定填报竣工结算报表专业监理工程师(造价工程师)审核监理工程师审定总监理工程师与业主、承包协商协商签发竣工结算文件和最终的工程款支付证书报业主审批通过争议调解第4页共25页第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共25页不同意不符合业主与承包商签订施工承包合同承包商编制施工总进度、或根据批准的施工总进度计划编制阶段性的(年度、月度和单项关键工程)的施工进度计划上报总监理工程师审查批准、实施承包商按(周)月编制实际工程进度情况报告及下月计划上报总专业监理工程师进行计划进度与实际进度完成值的检查两者对比继续执行计划直到工程竣工内容应附有:1、主要劳动力计划2、主要材料进场计划3、主要机械设备进退场计划4、施工准备工作计划5、临时设施、临时占地计划6、现金流量计划7、工程施工工期8、施工方案和方法1、当(周
