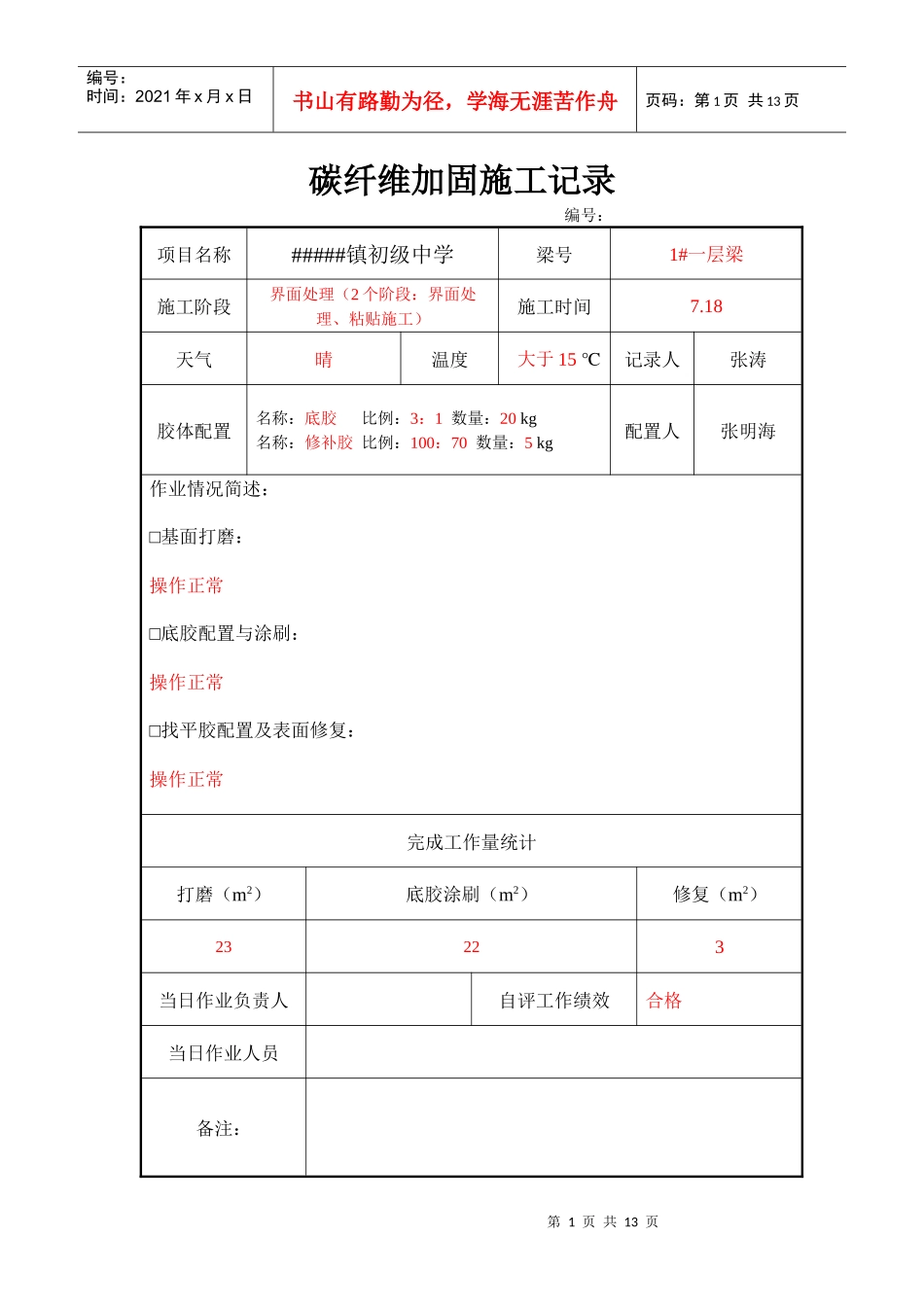

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页碳纤维加固施工记录编号:项目名称#####镇初级中学梁号1#一层梁施工阶段界面处理(2个阶段:界面处理、粘贴施工)施工时间7

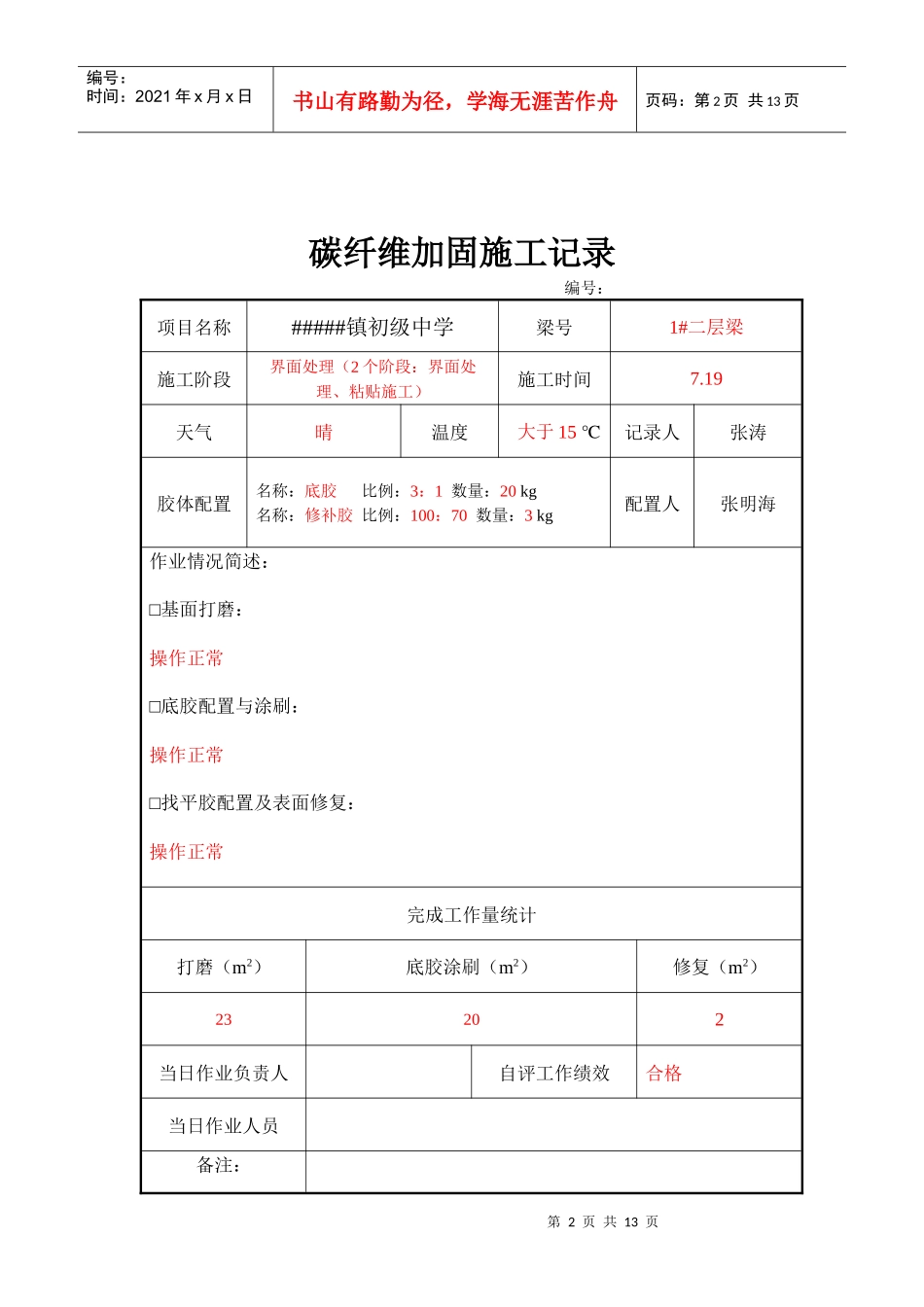

18天气晴温度大于15℃记录人张涛胶体配置名称:底胶比例:3:1数量:20kg名称:修补胶比例:100:70数量:5kg配置人张明海作业情况简述:□基面打磨:操作正常□底胶配置与涂刷:操作正常□找平胶配置及表面修复:操作正常完成工作量统计打磨(m2)底胶涂刷(m2)修复(m2)23223当日作业负责人自评工作绩效合格当日作业人员备注:第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页碳纤维加固施工记录编号:项目名称#####镇初级中学梁号1#二层梁施工阶段界面处理(2个阶段:界面处理、粘贴施工)施工时间7

19天气晴温度大于15℃记录人张涛胶体配置名称:底胶比例:3:1数量:20kg名称:修补胶比例:100:70数量:3kg配置人张明海作业情况简述:□基面打磨:操作正常□底胶配置与涂刷:操作正常□找平胶配置及表面修复:操作正常完成工作量统计打磨(m2)底胶涂刷(m2)修复(m2)23202当日作业负责人自评工作绩效合格当日作业人员备注:第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页碳纤维加固施工记录编号:项目名称#####镇初级中学梁号1#三层梁施工阶段界面处理(2个阶段:界面处理、粘贴施工)施工时间7
20天气晴温度大于15℃记录人张涛胶体配置名称:底胶比例:3:1数量:20kg名称:修补胶比例:100:70数量:2kg配置人张明海作业情况简述:□基面打磨:操作正常□底胶配置与涂刷:操作正常□找平胶配置及表面修复:操作正常完成工作量统计打
