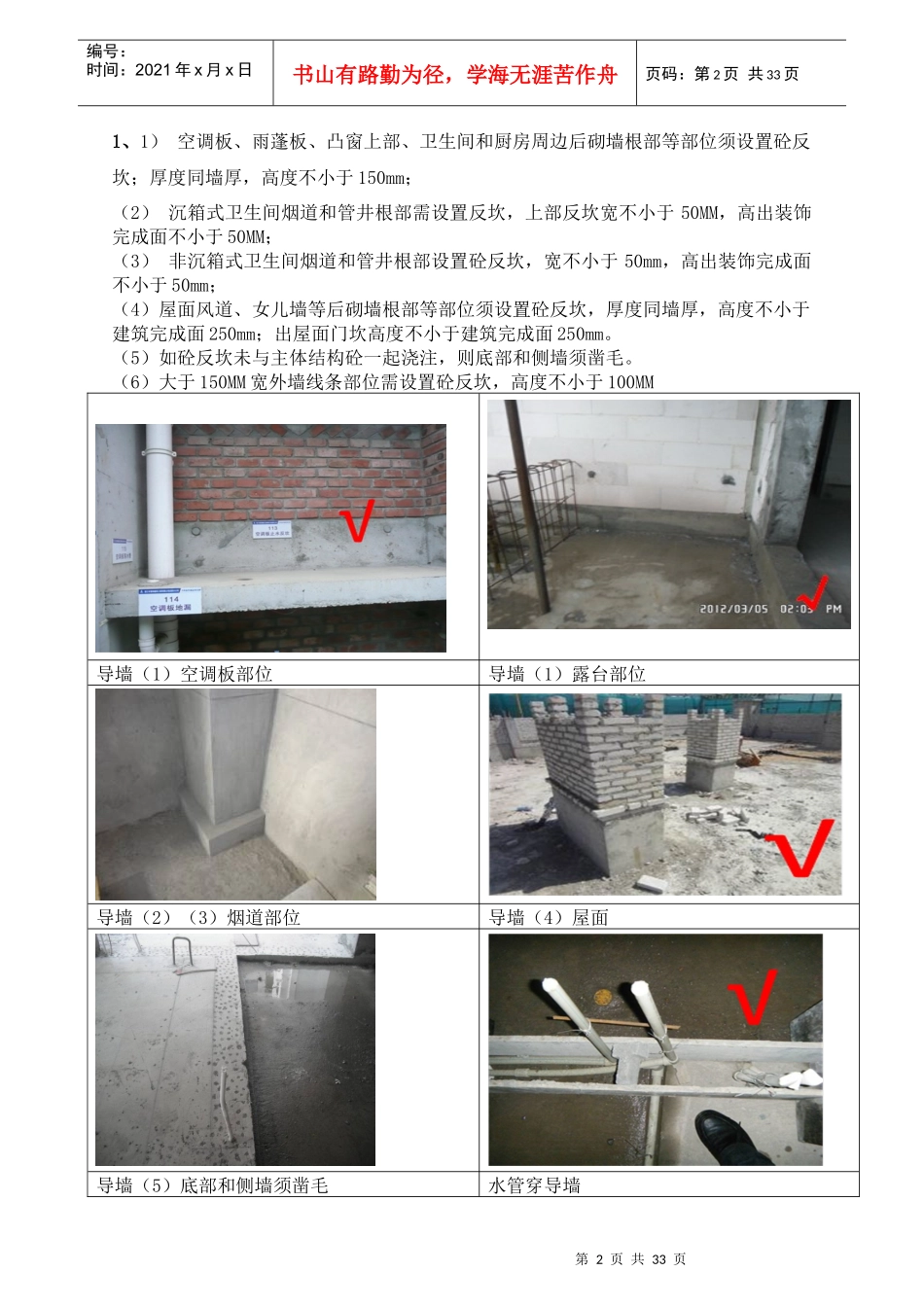

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页一、构造做法砌筑工程工作指引编制日期_________审核日期_________批准日期_________第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页1、1)空调板、雨蓬板、凸窗上部、卫生间和厨房周边后砌墙根部等部位须设置砼反坎;厚度同墙厚,高度不小于150mm;(2)沉箱式卫生间烟道和管井根部需设置反坎,上部反坎宽不小于50MM,高出装饰完成面不小于50MM;(3)非沉箱式卫生间烟道和管井根部设置砼反坎,宽不小于50mm,高出装饰完成面不小于50mm;(4)屋面风道、女儿墙等后砌墙根部等部位须设置砼反坎,厚度同墙厚,高度不小于建筑完成面250mm;出屋面门坎高度不小于建筑完成面250mm
(5)如砼反坎未与主体结构砼一起浇注,则底部和侧墙须凿毛
(6)大于150MM宽外墙线条部位需设置砼反坎,高度不小于100MM导墙(1)空调板部位导墙(1)露台部位导墙(2)(3)烟道部位导墙(4)屋面导墙(5)底部和侧墙须凿毛水管穿导墙第3页共33页第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共33页2、过梁洞口宽度小于600mm大于300mm时,可采用30mm厚M10水泥砂浆内设2Φ8的钢筋过梁,钢筋应埋入砂浆中,锚入洞口两边砌体不小于250mm
洞口宽度大于600mm时(包括临时施工洞口),应设置钢筋混凝土过梁,过梁的截面尺寸、配筋、支座长度应根据洞口宽度按设计要求采用
当采用预制钢筋混凝土过梁时,支座处砌体顶部应找平,安装时应坐砌砂浆
洞口过梁搭接长度不小于250mm
当受平面限制不能满足要求时,可采用现浇的方式与临近的过梁或构造柱相结合一次浇筑成形;部分门洞顶部离上层结构梁底距离小
