盘锦至海城(含营口连接线)高速公路工程12合同段施工组织设计第1页表Ⅶ-1-a施工组织设计文字说明1.设备、人员、材料动员设备、人员的动员及在该工程中服务时间是根据投标书中所安排的各项分部工程进度、总进度和工程特点,结合本单位实际情况确定的
1提前做好设备动员本工程机械设备主要来源于湖北省宜昌
我公司承建的江苏连云港核电站二期土石方施工高峰已过,部份土石方机械正在整修保养,集结待令

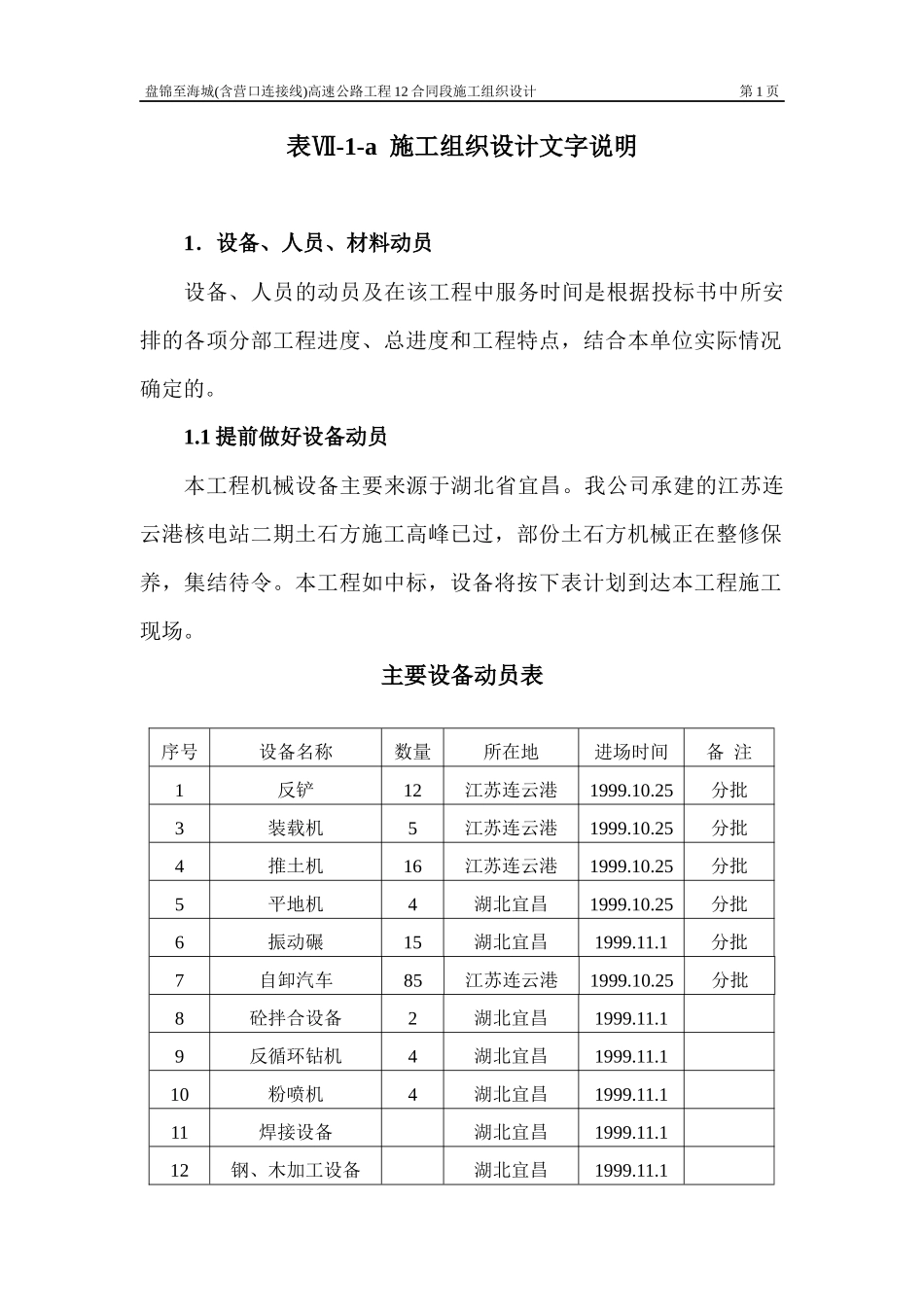

本工程如中标,设备将按下表计划到达本工程施工现场
主要设备动员表序号设备名称数量所在地进场时间备注1反铲12江苏连云港1999
25分批3装载机5江苏连云港1999
25分批4推土机16江苏连云港1999
25分批5平地机4湖北宜昌1999
25分批6振动碾15湖北宜昌1999
1分批7自卸汽车85江苏连云港1999
25分批8砼拌合设备2湖北宜昌1999
19反循环钻机4湖北宜昌1999
110粉喷机4湖北宜昌1999
111焊接设备湖北宜昌1999
112钢、木加工设备湖北宜昌1999
1盘锦至海城(含营口连接线)高速公路工程12合同段施工组织设计第2页13其它湖北宜昌1999

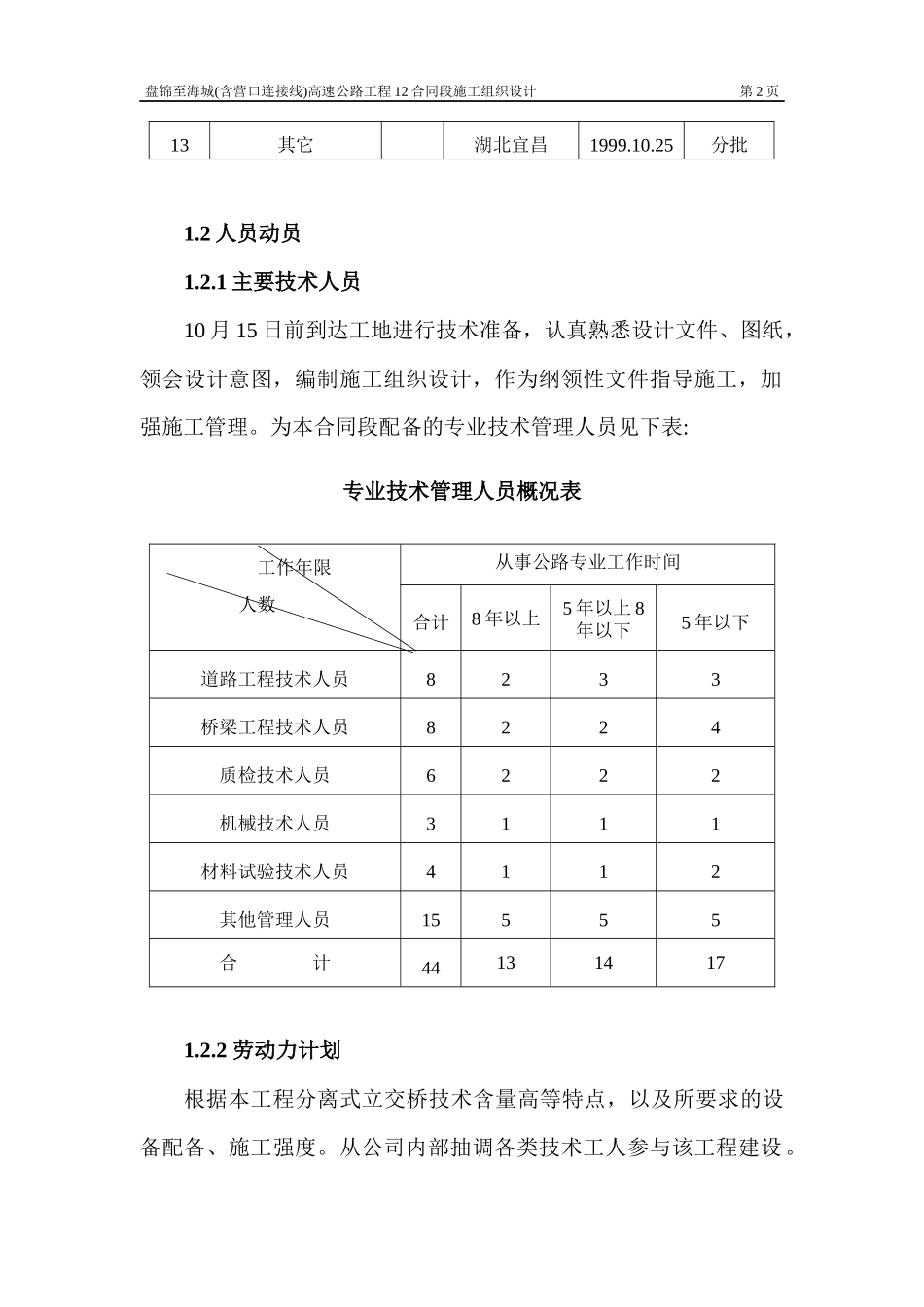

2人员动员1
1主要技术人员10月15日前到达工地进行技术准备,认真熟悉设计文件、图纸,领会设计意图,编制施工组织设计,作为纲领性文件指导施工,加强施工管理
为本合同段配备的专业技术管理人员见下表:专业技术管理人员概况表工作年限人数专业从事公路专业工作时间合计8年以上5年以上8年以下5年以下道路工程技术人员8233桥梁工程技术人员8224质检技术人员6222机械技术人员3111材料试验技术人员4112其他管理人员15555合计441314171

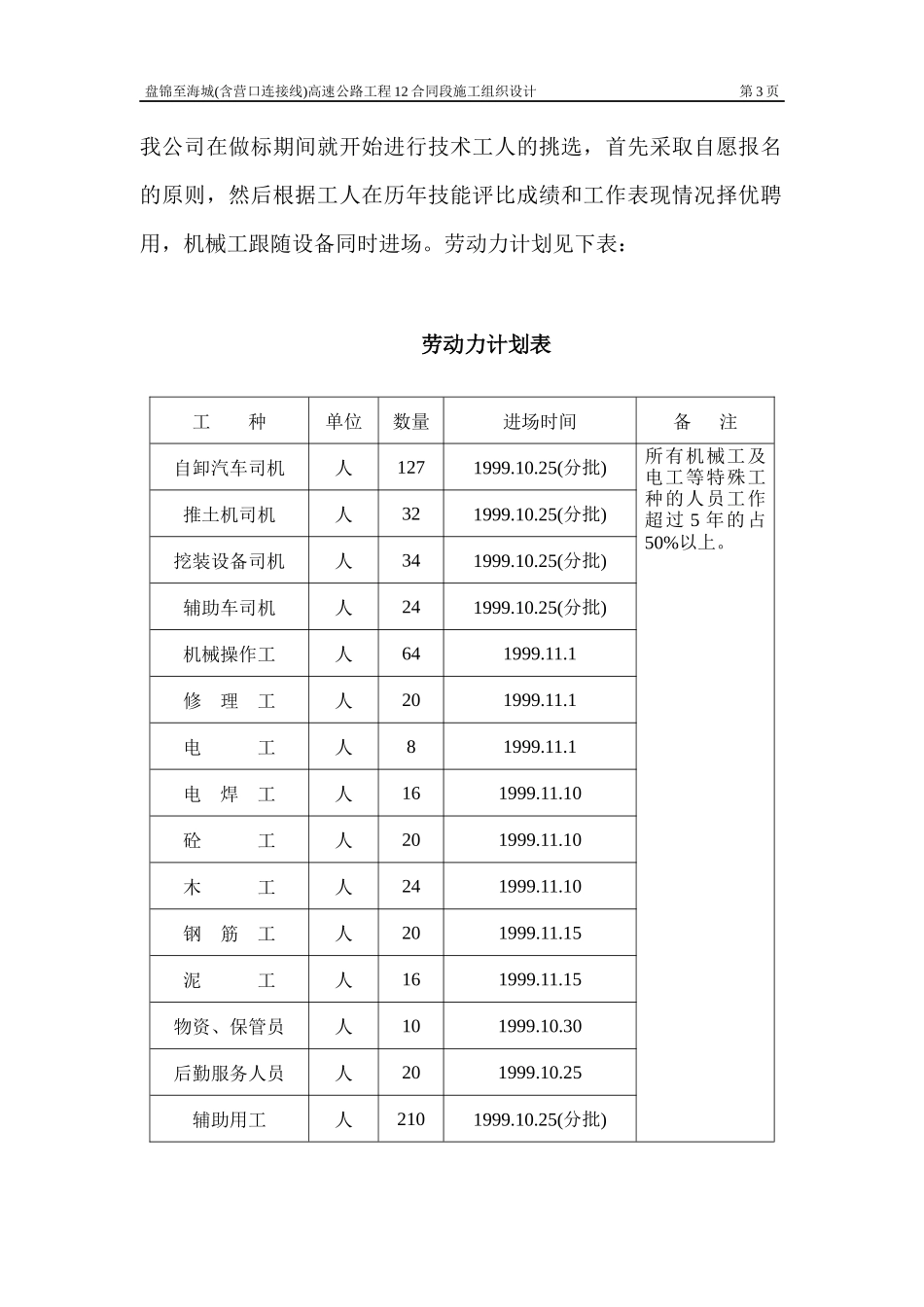

2劳动力计划根据本工程分离式立交桥技术含量高等特点,以及所要求的设备配备、施工
