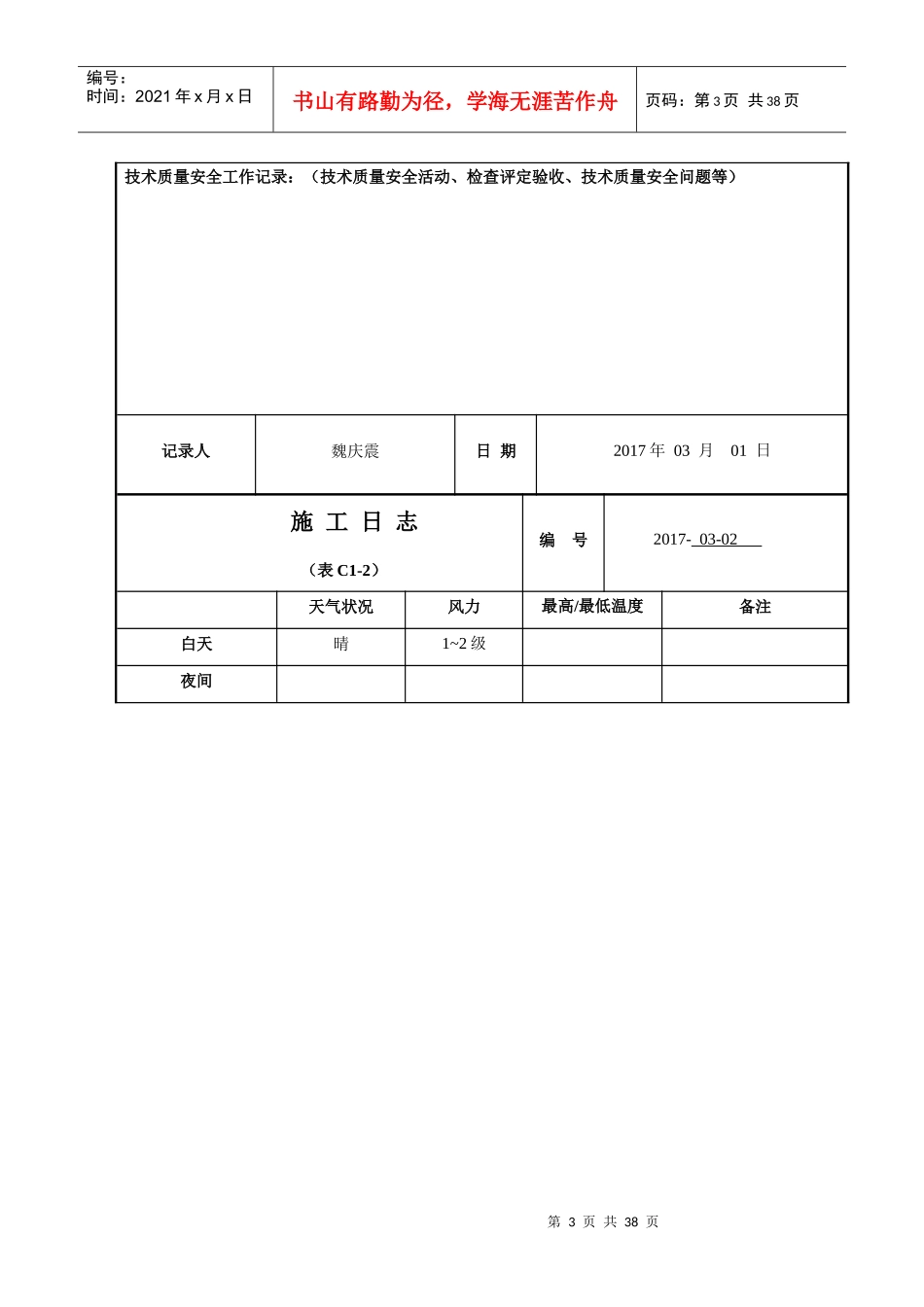

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页施工日志突厥斯坦奶粉厂项目2017-3第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页沙汗HC有限责任公司施工日志(表C1-2)编号2017-03-01天气状况风力最高/最低温度备注白天小雨2~3级夜间生产情况记录:(施工部位、施工内容、机械作业、班组施工、生产存在问题等)全天19人:挖机3台:2台厂房基础开挖,到晚上以开挖完毕。1台办公楼基础换填大戈壁石。30铲车1辆:仓库材料转运,办公楼大戈壁石换填。木工5人:仓库材料转运,仓库承台放大角支模。钢筋工4人:仓库材料转运。基础底板和柱安装。中午3人加班卸钢筋1小时。测量3人:仓库基础定位放线。厂房,办公楼基础降水2人,办公楼换大戈壁石指挥1人。厂房基础放坡,找补平整,带挖机指挥1人。现场管理1人,办公室1人,后勤1人。今天厂房基础钢筋到场25吨。共62吨。还差37吨。钢筋到场了需要13个钢筋工预制2700平方的厂房基础钢筋。第3页共38页第2页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共38页技术质量安全工作记录:(技术质量安全活动、检查评定验收、技术质量安全问题等)记录人魏庆震日期2017年03月01日施工日志(表C1-2)编号2017-03-02天气状况风力最高/最低温度备注白天晴1~2级夜间第4页共38页第3页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共38页生产情况记录:(施工部位、施工内容、机械作业、班组施工、生产存在问题等)全天18人:挖机1台:办公楼戈壁石换填。30铲车1辆:仓库材料转运,道路平整。50铲车1辆:厂房基础戈壁石回填。压路机1台:办公楼,厂房基础第1层50cm压实。钢筋工4人:仓库基础柱安装已完成工程量的一半。中午钢筋工4人加班卸车今天钢筋来了25吨木工4人:仓库基础放大角模板安装,已完成工程量的一半。仓库测量放线2人:办公楼厂房戈壁石换填2人。厂房,办公楼降水1人,现场管理1人。晚上2人加班降水1小时。库管1人现场收料。仓库材料转运道路平整1人。办公室1人,后勤1人。钢筋到场了需要13个钢筋工预制2700平方的厂房基础钢筋。技术质量安全工作记录:(技术质量安全活动、检查评定验收、技术质量安全问题等)记录人魏庆震日期2017年03月02日施工日志(表C1-2)编号2017-03-03天气状况风力最高/最低温度备注白天晴1~2级第5页共38页第4页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共38页夜间生产情况记录:(施工部位、施工内容、机械作业、班组施工、生产存在问题等)全天19人:30铲车1辆:仓库材料转运,打仓库放大角砼。50铲车1辆:厂房基础戈壁石换填。压路机1台:办公楼,厂房基础压实。钢筋工4人:仓库基础柱安装。中午钢筋工4人加班打砼,晚上加班打砼1.5小时。木工4人:上午3人切割钢管,11:30分开始浇仓库基础砼,中午加班,晚上加班1.5小时打砼。仓库办公楼,厂房测量标高2人。办公楼厂房戈壁石换填压实3人。厂房,办公楼降水2人,晚上加班1小时。现场管理1人。现场戈壁石收料1人,中午,晚上加班3小时。办公室1人,后勤1人。晚上2人仓库砼放坡找平加班一夜。今天仓库基础浇27方砼。技术质量安全工作记录:(技术质量安全活动、检查评定验收、技术质量安全问题等)钢筋到场了需要13个钢筋工预制2700平方的厂房基础钢筋。安装螺栓用的水平尺还没到,急用。记录人魏庆震日期2017年03月03日施工日志(表C1-2)编号2017-03-04天气状况风力最高/最低温度备注第6页共38页第5页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共38页白天晴3~4级夜间生产情况记录:(施工部位、施工内容、机械作业、班组施工、生产存在问题等)全天18人:铲车2辆:30铲车仓库材料转运,道路平整。50铲车厂房戈壁石回填,已回填好50cm.压路机1台:厂房戈壁石压实,办公楼戈壁石压实。钢筋工4人:上午仓库基础柱安装完毕,下午2人仓库打砼,2人仓库转运地梁。木工3人:拆东边基础模板到东边支模,到下午2:30分安装5个基础模板,接着打砼。基础...
