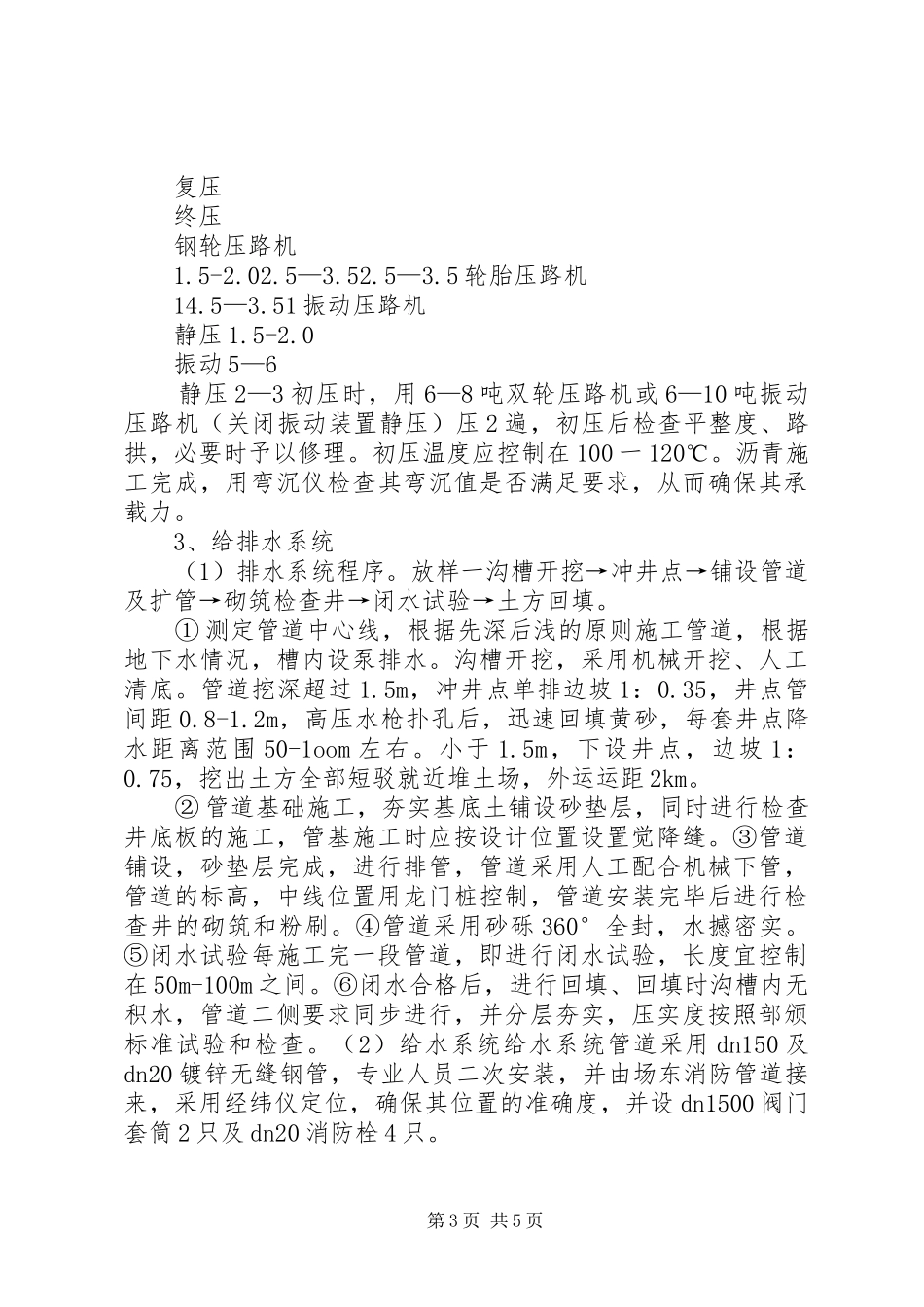

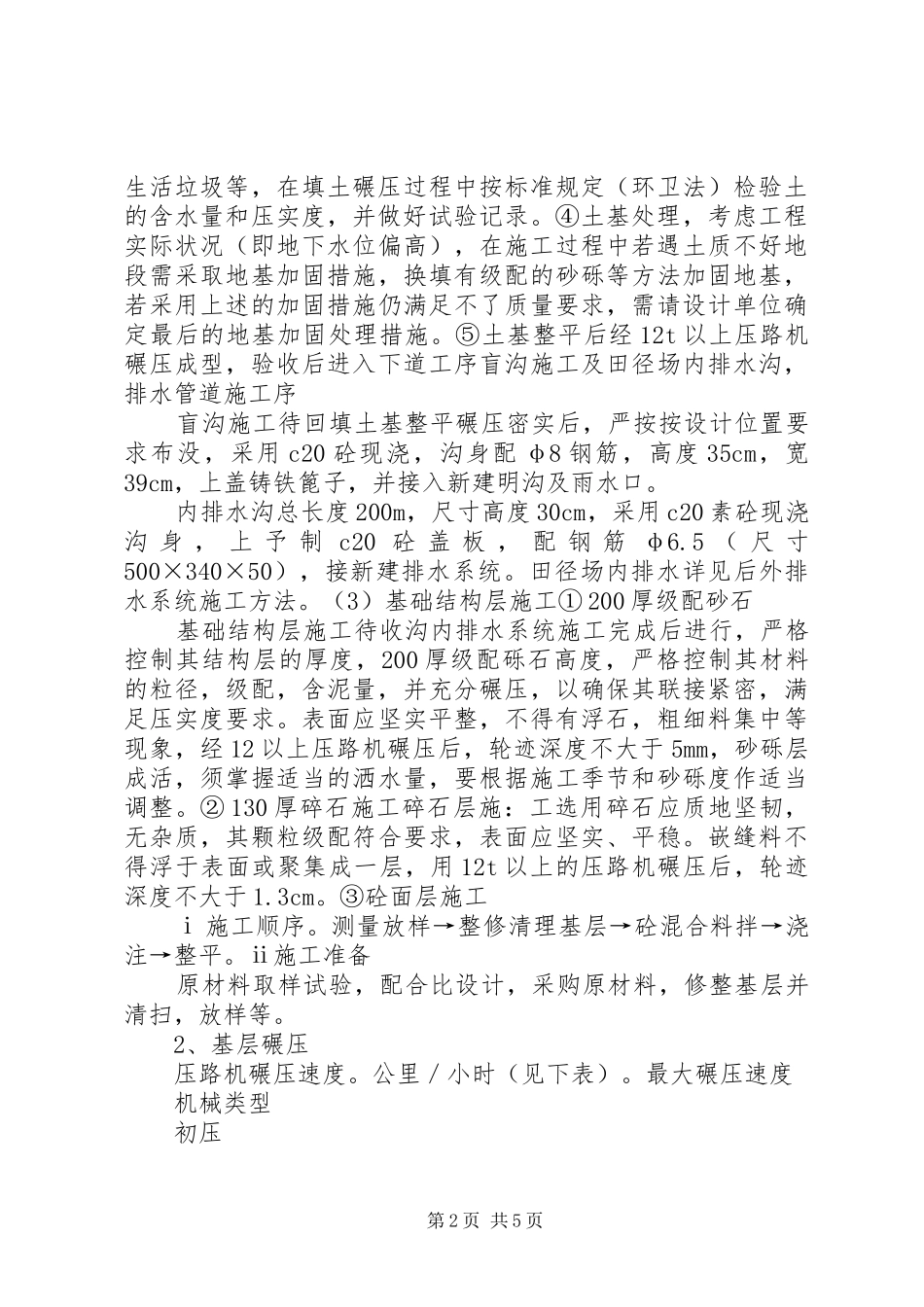

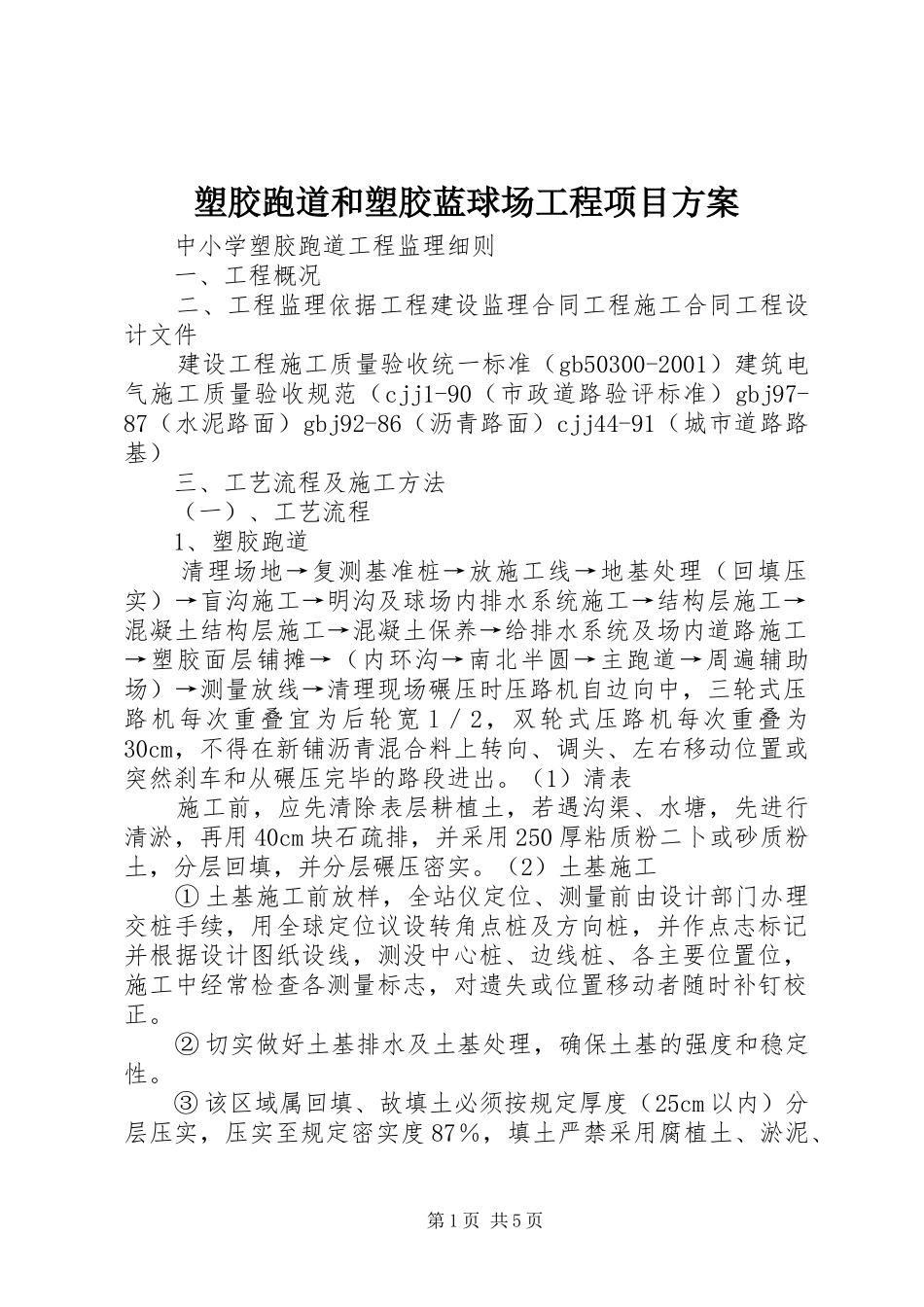

塑胶跑道和塑胶蓝球场工程项目方案中小学塑胶跑道工程监理细则一、工程概况二、工程监理依据工程建设监理合同工程施工合同工程设计文件建设工程施工质量验收统一标准(gb50300-2001)建筑电气施工质量验收规范(cjj1-90(市政道路验评标准)gbj97-87(水泥路面)gbj92-86(沥青路面)cjj44-91(城市道路路基)三、工艺流程及施工方法(一)、工艺流程1、塑胶跑道清理场地→复测基准桩→放施工线→地基处理(回填压实)→盲沟施工→明沟及球场内排水系统施工→结构层施工→混凝土结构层施工→混凝土保养→给排水系统及场内道路施工→塑胶面层铺摊→(内环沟→南北半圆→主跑道→周遍辅助场)→测量放线→清理现场碾压时压路机自边向中,三轮式压路机每次重叠宜为后轮宽l/2,双轮式压路机每次重叠为30cm,不得在新铺沥青混合料上转向、调头、左右移动位置或突然刹车和从碾压完毕的路段进出
(1)清表施工前,应先清除表层耕植土,若遇沟渠、水塘,先进行清淤,再用40cm块石疏排,并采用250厚粘质粉二卜或砂质粉土,分层回填,并分层碾压密实
(2)土基施工①土基施工前放样,全站仪定位、测量前由设计部门办理交桩手续,用全球定位议设转角点桩及方向桩,并作点志标记并根据设计图纸设线,测没中心桩、边线桩、各主要位置位,施工中经常检查各测量标志,对遗失或位置移动者随时补钉校正
②切实做好土基排水及土基处理,确保土基的强度和稳定性
③该区域属回填、故填土必须按规定厚度(25cm以内)分层压实,压实至规定密实度87%,填土严禁采用腐植土、淤泥、第1页共5页生活垃圾等,在填土碾压过程中按标准规定(环卫法)检验土的含水量和压实度,并做好试验记录
④土基处理,考虑工程实际状况(即地下水位偏高),在施工过程中若遇土质不好地段需采取地基加固措施,换填有级配的砂砾等方法加固地基,若采用上述的加固措施仍满足不了质量要求,需
