第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页精装样板区及展示区品质控制管理流程为加强集团精装样板区及展示区开发管理,实现快速开发的需要,全面提高工程质量、工期,规范管理流程,主要从人员配备、设计措施、成本措施、品质把控四个方面控制,以确保工期、质量达到逾期要求
一、人员配备由于项目精装样板区及展示区工期紧、品质要求高,所以需专门配备专职项目部,指导现场施工,合理把控现场施工质量及施工进度,提出设计优化,各甲分包及甲供材料下单及进场安排

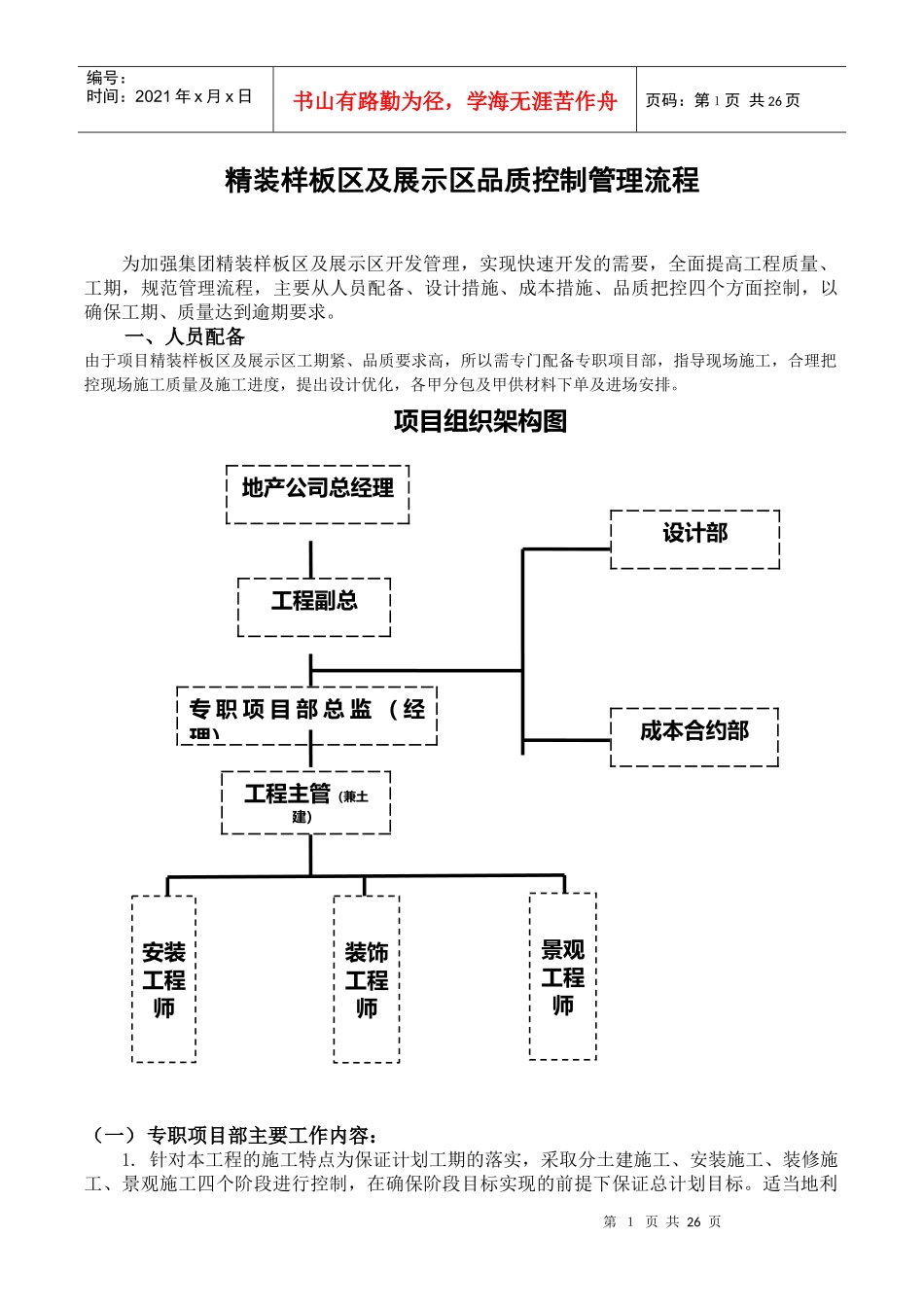

项目组织架构图(一)专职项目部主要工作内容:1
针对本工程的施工特点为保证计划工期的落实,采取分土建施工、安装施工、装修施工、景观施工四个阶段进行控制,在确保阶段目标实现的前提下保证总计划目标
适当地利设计部工程主管(兼土建)景观工程师安装工程师装饰工程师专职项目部总监(经理)成本合约部工程副总地产公司总经理第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页用行政方法,通过发布进度指令,利用激励手段(奖、惩、表扬、批评等考评措施)、监督、督促等方式进行控制
项目部成立工期预控小组,全面负责工程施工进度安排与协调,同时根据施工组织安排,抓住关键控制工序,在劳动力、机具设备、周转材料上实行统一周密的内部调配,使各阶段分部工期目标始终处于受控状态
项目部制定工程施工全过程的生产劳动竞赛制度,采取施工前动员、施工中鼓励、结束后总结的方法,按周、旬、月下达施工生产计划,采取质量、工期双验收
3.与集团内部协调推进工作及整个工程的协调工作,充分利用企业各种资源,采取各种切实可行的措施与方法来保证工程如期竣工
工序管理保证措施:为最大限度地挖掘关键线路的潜力,各工序的穿插要紧凑,工序施工时间尽量压缩
结构施工阶段安装预埋随时插入,不占用主导工
