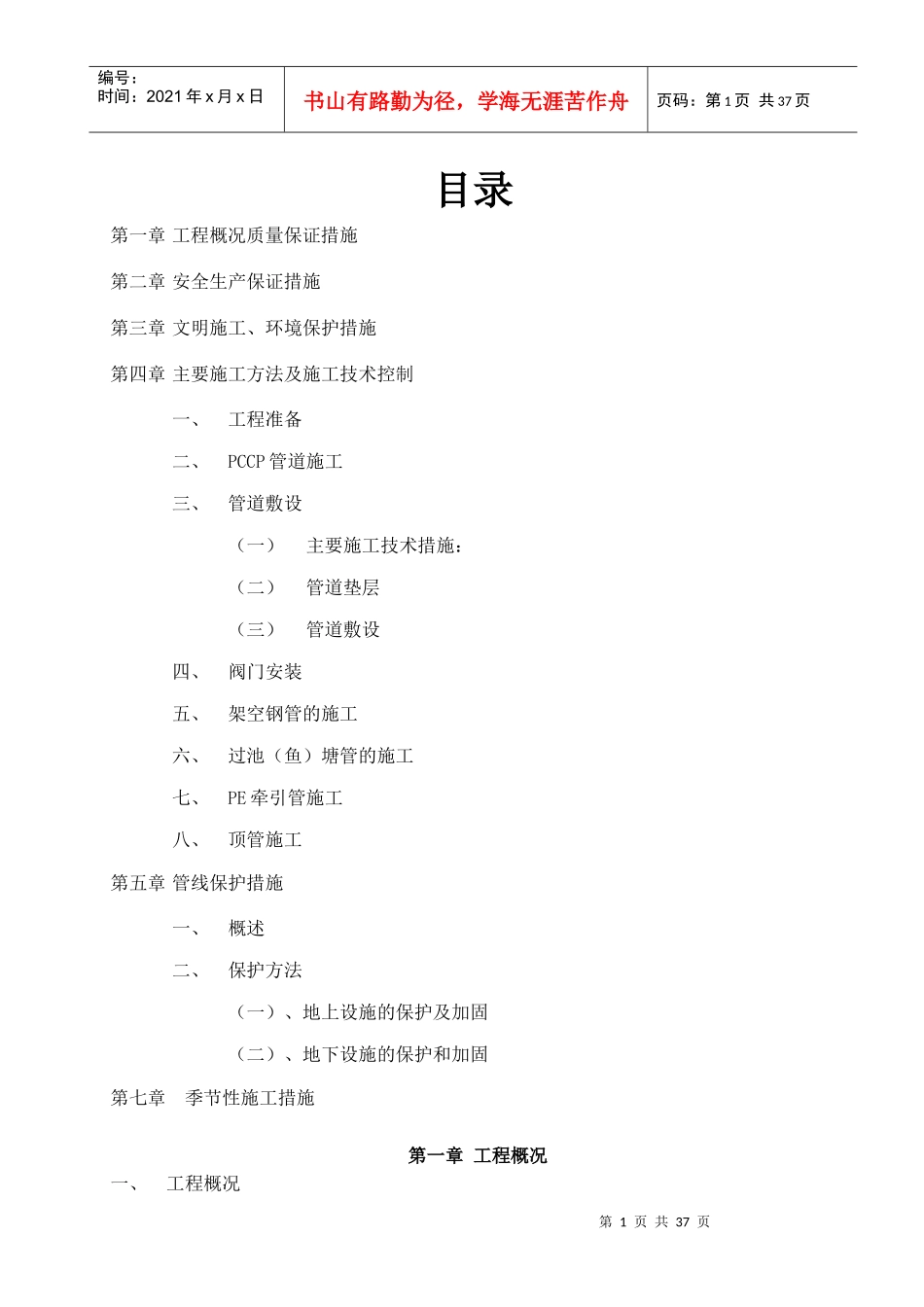

第0页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共37页XXXX大学学生毕业论文论文题目:钢管引水管道工程施工组织设计学生姓名:学生学号:院(系):专业年级:指导教师:评审教师:完成时间:第1页共37页第0页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页目录第一章工程概况质量保证措施第二章安全生产保证措施第三章文明施工、环境保护措施第四章主要施工方法及施工技术控制一、工程准备二、PCCP管道施工三、管道敷设(一)主要施工技术措施:(二)管道垫层(三)管道敷设四、阀门安装五、架空钢管的施工六、过池(鱼)塘管的施工七、PE牵引管施工八、顶管施工第五章管线保护措施一、概述二、保护方法(一)、地上设施的保护及加固(二)、地下设施的保护和加固第七章季节性施工措施第一章工程概况一、工程概况第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页本施工方案为水厂原水管道工程第一、第四标段投标阶段编制,其中,第一标段自J1至J22,长约4860m,管径为DN1600的钢管和PCCP管;第四标段自J51至J62,长约3532m,管径为DN1200的钢管和PCCP管
1、管道位置:管道位置详见图纸
2、架空钢管和顶管钢管壁厚为20mm、埋地钢管壁厚为18mm
3、钢管防腐处理:(1)除锈必须达到GB8923—88的Sa2
5级技术标准要求
(2)钢管内防腐:内防腐采用1:1
5水泥砂浆衬里
(3)埋地管外防腐采用环氧煤沥青漆缠包玻璃布,五油二布
(4)架空桥管外防腐采用氯化橡胶做防腐,依次为:铁红环氧防锈漆+环氧漂白沥青原浆型防锈面漆+氯化橡胶面漆
4、管道施工需全段放线确认无误后方可进行
5、管道施工、安装验收按照GB50268—97标准执行
6、管道放空时,管
