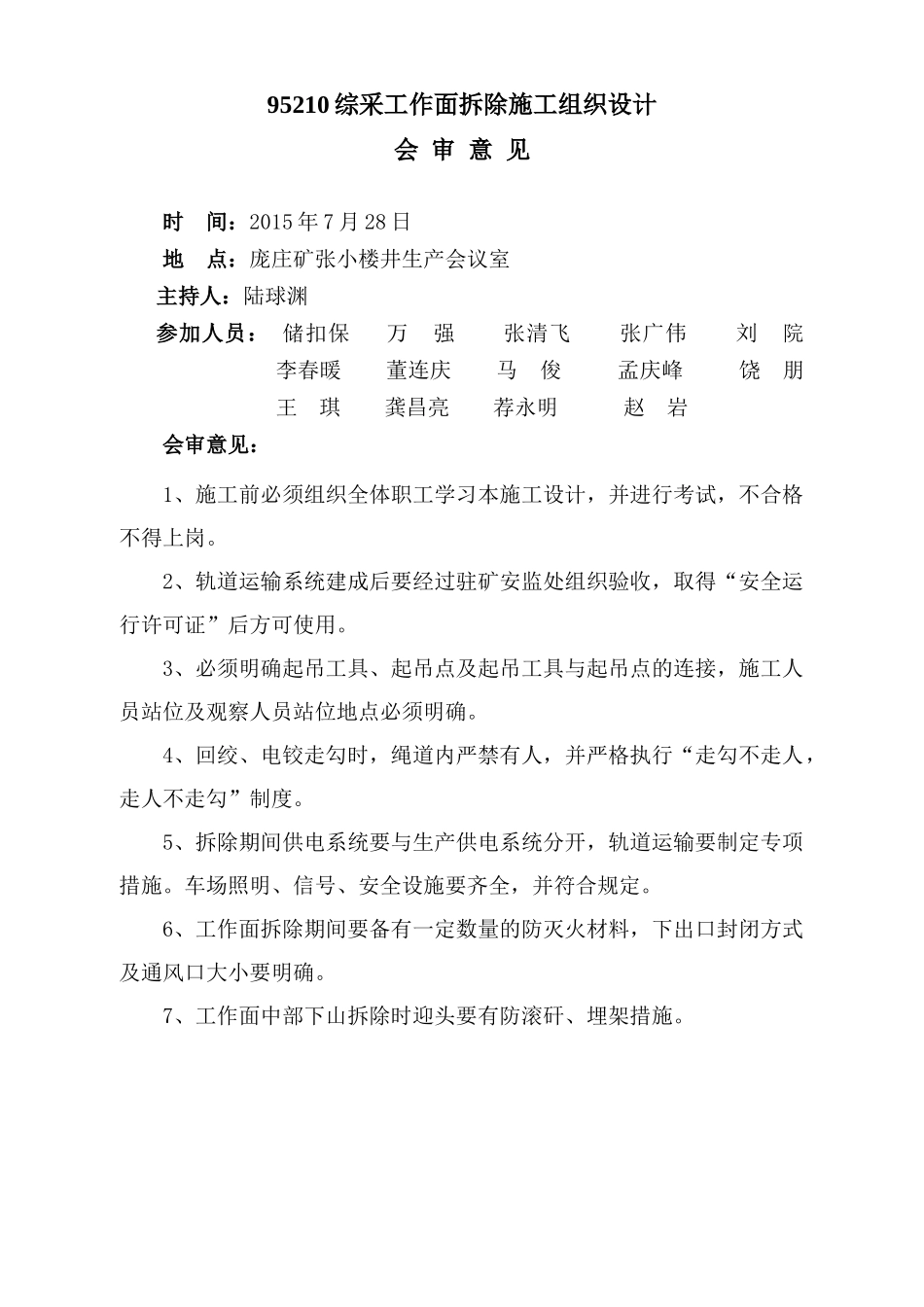

95210综采工作面拆除施工组织设计施工单位:预备队编制人:饶朋施工负责人:孙智执行日期:二〇一五年八月六日95210综采工作面拆除施工组织设计会审意见时间:2015年7月28日地点:庞庄矿张小楼井生产会议室主持人:陆球渊参加人员:储扣保万强张清飞张广伟刘院李春暖董连庆马俊孟庆峰饶朋王琪龚昌亮荐永明赵岩会审意见:1、施工前必须组织全体职工学习本施工设计,并进行考试,不合格不得上岗
2、轨道运输系统建成后要经过驻矿安监处组织验收,取得“安全运行许可证”后方可使用
3、必须明确起吊工具、起吊点及起吊工具与起吊点的连接,施工人员站位及观察人员站位地点必须明确
4、回绞、电铰走勾时,绳道内严禁有人,并严格执行“走勾不走人,走人不走勾”制度
5、拆除期间供电系统要与生产供电系统分开,轨道运输要制定专项措施
车场照明、信号、安全设施要齐全,并符合规定
6、工作面拆除期间要备有一定数量的防灭火材料,下出口封闭方式及通风口大小要明确
7、工作面中部下山拆除时迎头要有防滚矸、埋架措施
目录第一章工作面拆除概况1
1地质资料简介1
2矿压简介1
3拆除期间的工作面支护1
4拆除方案概述第二章通风通防系统设计2
1通风系统2
2防尘管理2
3瓦斯管理2
4监测监控管理2
5防火管理2
6通风系统、监测监控系统及瓦斯、煤尘爆炸、火灾事故避灾路线示意图第三章工作面拆除供电设计3
1供电设计说明3
2负荷计算3
3变压器选择3
4低压开关选择3
5工作面供电系统图(见附图)3
6低压供电线路计算第四章工作面拆除期间运输系统设计4
1设备运输路线4
2设备运输方式4
3运输绞车的选型及计算4
4、运输绞车与轨道的管理第五章工作面设备拆除5
1拆除前准备工作5
2运、稳滑板及回绞5
3设备装车及外运5
4拆除煤机5
5拆除运输机、转载机5
6拆除支架5
7开关列车回收第六章“特种”车辆运输技术安全措施第七
