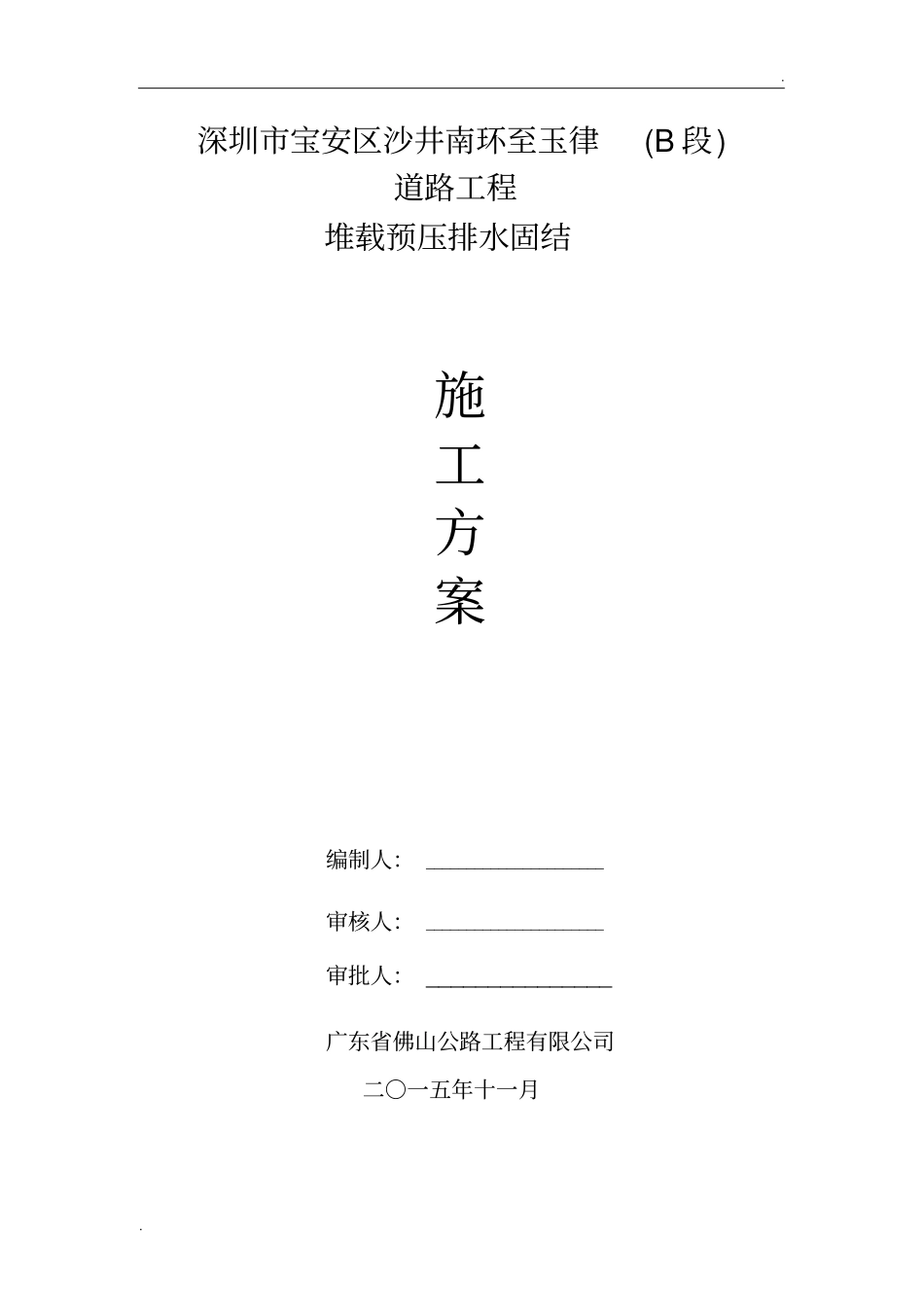

深圳市宝安区沙井南环至玉律(B段)道路工程堆载预压排水固结施工方案编制人:______________________审核人:______________________审批人:_______________广东省佛山公路工程有限公司二○一五年十一月
堆载预压排水固结施工技术方案一、编制依据1、沙井南环至玉律第一合同段工程施工合同
2、沙井南环至玉律第一合同段工程施工招标文件
3、国家及交通部现行路基施工技术规范及验收标准等
4、沙井南环至玉律第一合同段施工图
二、概述沙井南环至玉律第一合同段区间桩号为K0+678~K1+078,路线全长0
4公里,设计行车速度50公里/小时,城市主干路Ⅱ级,路基标准宽为70米
本路段路基范围内的软基分布在K0+678~K1+020,面积32039m2,分三种方法处理:K0+678~K0+988
5段塑料插板+堆载预压处理;K0+985
5~K1+008
5段采用水泥搅拌桩处
