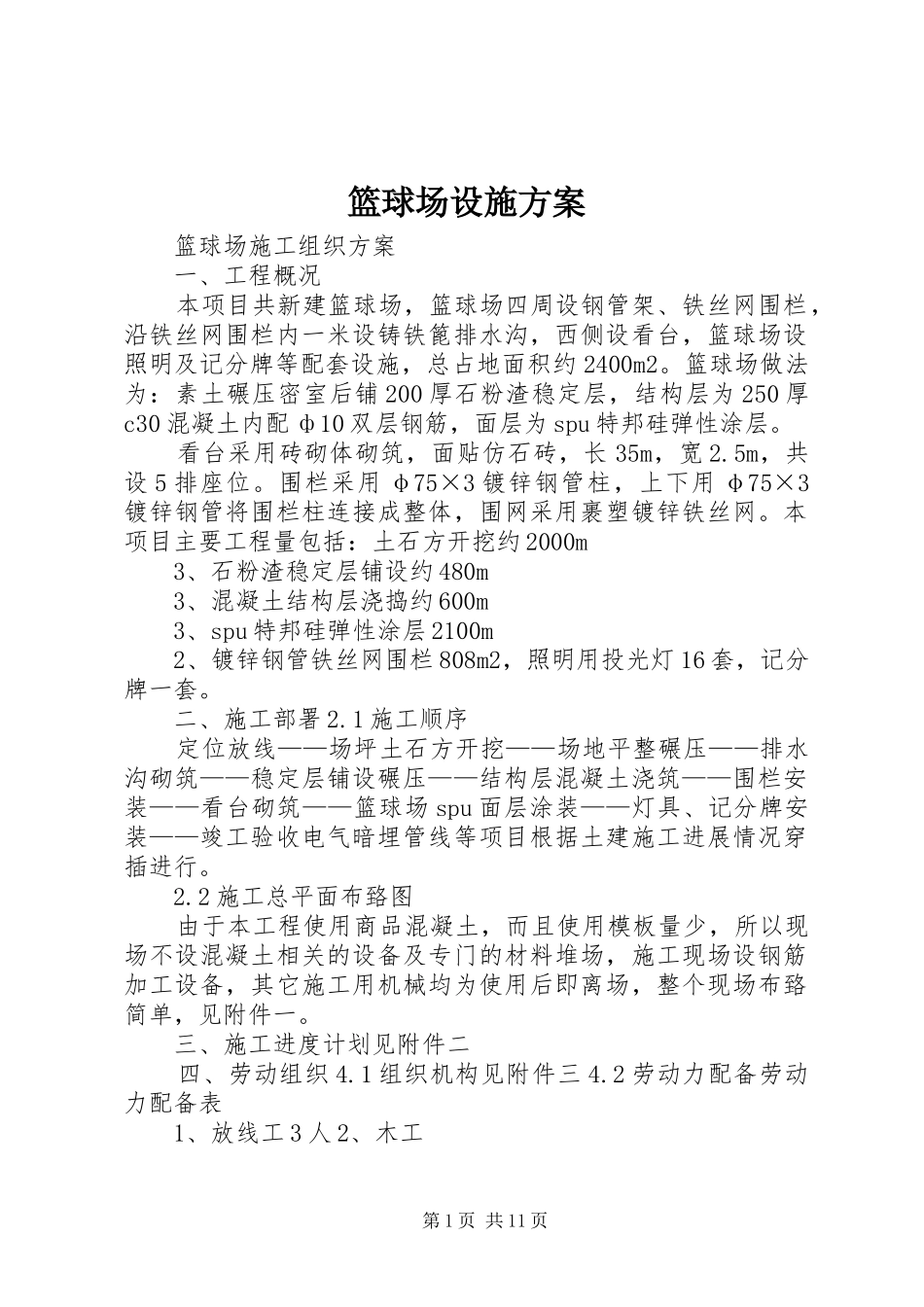

篮球场设施方案篮球场施工组织方案一、工程概况本项目共新建篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏内一米设铸铁篦排水沟,西侧设看台,篮球场设照明及记分牌等配套设施,总占地面积约2400m2
篮球场做法为:素土碾压密室后铺200厚石粉渣稳定层,结构层为250厚c30混凝土内配ф10双层钢筋,面层为spu特邦硅弹性涂层
看台采用砖砌体砌筑,面贴仿石砖,长35m,宽2
5m,共设5排座位
围栏采用φ75×3镀锌钢管柱,上下用φ75×3镀锌钢管将围栏柱连接成整体,围网采用裹塑镀锌铁丝网
本项目主要工程量包括:土石方开挖约2000m3、石粉渣稳定层铺设约480m3、混凝土结构层浇捣约600m3、spu特邦硅弹性涂层2100m2、镀锌钢管铁丝网围栏808m2,照明用投光灯16套,记分牌一套
二、施工部署2
1施工顺序定位放线——场坪土石方开挖——场地平整碾压——排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑——围栏安装——看台砌筑——篮球场spu面层涂装——灯具、记分牌安装——竣工验收电气暗埋管线等项目根据土建施工进展情况穿插进行

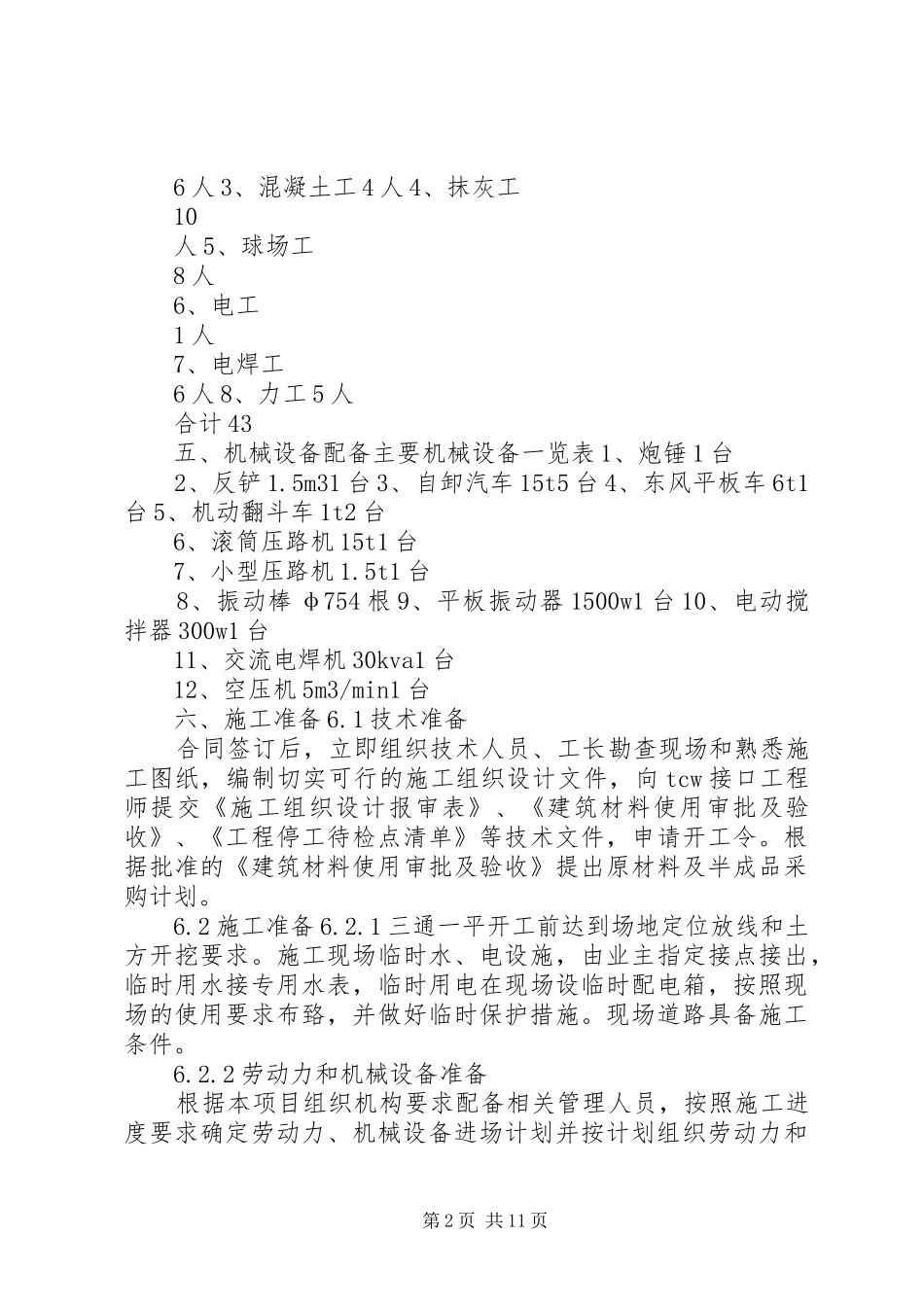

2施工总平面布臵图由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布臵简单,见附件一
三、施工进度计划见附件二四、劳动组织4
1组织机构见附件三4
2劳动力配备劳动力配备表1、放线工3人2、木工第1页共11页6人3、混凝土工4人4、抹灰工10人5、球场工8人6、电工1人7、电焊工6人8、力工5人合计43五、机械设备配备主要机械设备一览表1、炮锤1台2、反铲1
5m31台3、自卸汽车15t5台4、东风平板车6t1台5、机动翻斗车1t2台6、滚筒压路机15t1台7、小型压路机1
5t1台8、振动棒φ754根9、平板振动器1500w1台10、电
