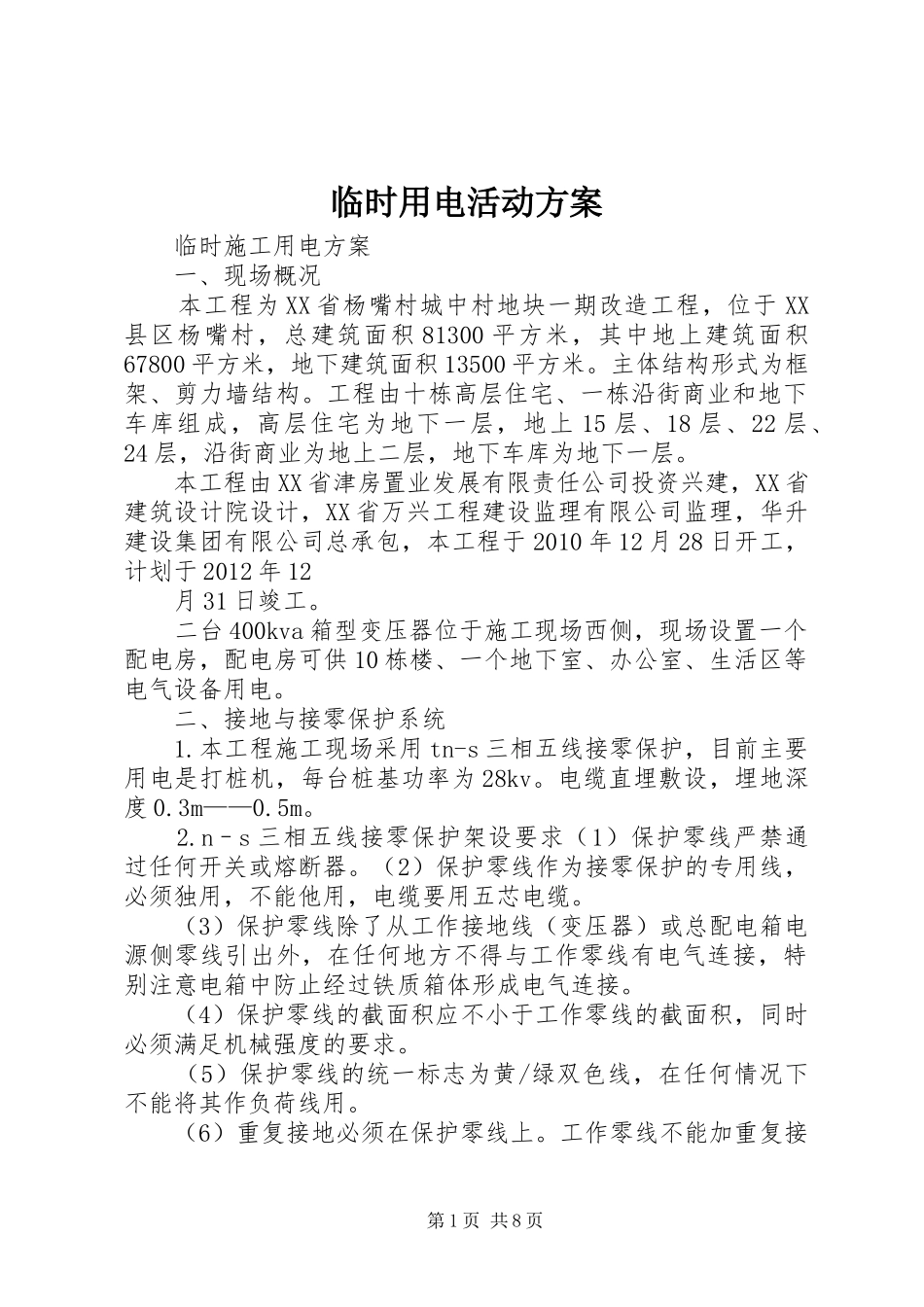

临时用电活动方案临时施工用电方案一、现场概况本工程为XX省杨嘴村城中村地块一期改造工程,位于XX县区杨嘴村,总建筑面积81300平方米,其中地上建筑面积67800平方米,地下建筑面积13500平方米
主体结构形式为框架、剪力墙结构
工程由十栋高层住宅、一栋沿街商业和地下车库组成,高层住宅为地下一层,地上15层、18层、22层、24层,沿街商业为地上二层,地下车库为地下一层
本工程由XX省津房置业发展有限责任公司投资兴建,XX省建筑设计院设计,XX省万兴工程建设监理有限公司监理,华升建设集团有限公司总承包,本工程于2010年12月28日开工,计划于2012年12月31日竣工
二台400kva箱型变压器位于施工现场西侧,现场设置一个配电房,配电房可供10栋楼、一个地下室、办公室、生活区等电气设备用电
二、接地与接零保护系统1
本工程施工现场采用tn-s三相五线接零保护,目前主要用电是打桩机,每台桩基功率为28kv
电缆直埋敷设,埋地深度0
n–s三相五线接零保护架设要求(1)保护零线严禁通过任何开关或熔断器
(2)保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用五芯电缆
(3)保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形成电气连接
(4)保护零线的截面积应不小于工作零线的截面积,同时必须满足机械强度的要求
(5)保护零线的统一标志为黄/绿双色线,在任何情况下不能将其作负荷线用
(6)重复接地必须在保护零线上
工作零线不能加重复接第1页共8页地(因工作零线加了重复接地,漏电保护器就无法使用)
(7)保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处及末端做重复接地,配电线路越长,重复接地的作用越明显,为了接地电阻更小,可适当多打接地桩重复接地
