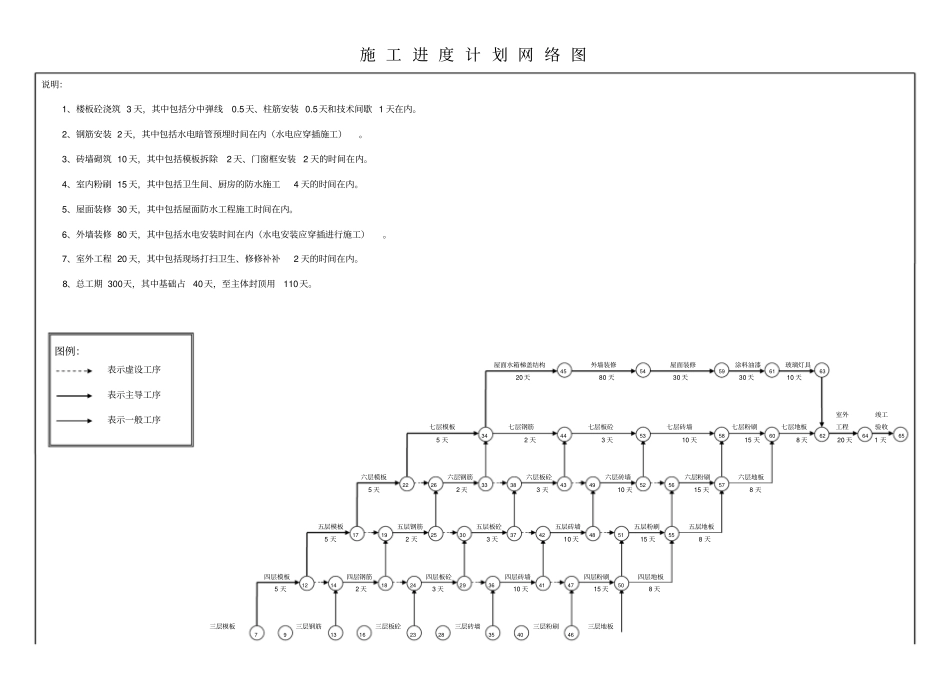

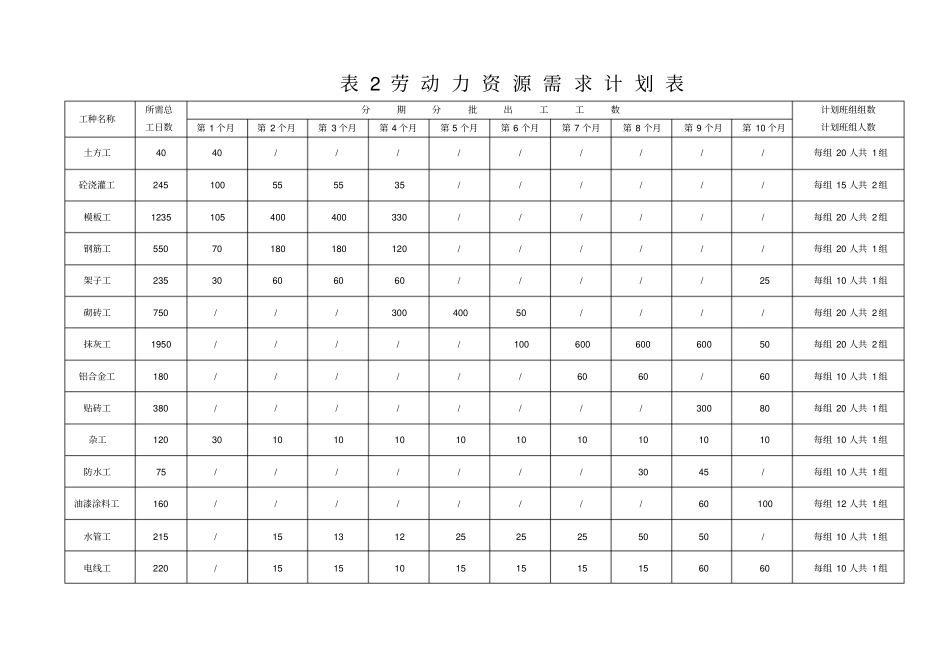

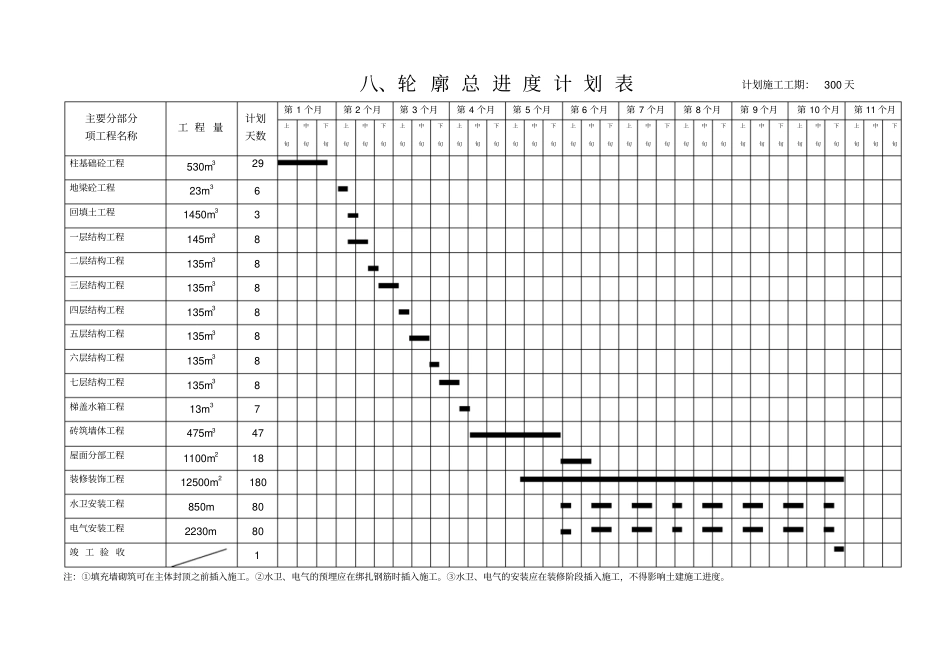

表2劳动力资源需求计划表工种名称所需总工日数分期分批出工工数计划班组组数计划班组人数第1个月第2个月第3个月第4个月第5个月第6个月第7个月第8个月第9个月第10个月土方工4040/////////每组20人共1组砼浇灌工245100555535//////每组15人共2组模板工1235105400400330//////每组20人共2组钢筋工55070180180120//////每组20人共1组架子工23530606060/////25每组10人共1组砌砖工750///30040050////每组20人共2组抹灰工1950/////10060060060050每组20人共2组铝合金工180//////6060/60每组10人共1组贴砖工380////////30080每组20人共1组杂工12030101010101010101010每组10人共1组防水工75///////3045/每组10人共1组油漆涂料工160////////60100每组12人共1组水管工215/1513122525255050/每组10人共1组电线工220/151510151515156060每组10人共1组八、轮廓总进度计划表计划施工工期:300天主要分部分项工程名称工程量计划天数第1个月第2个月第3个月第4个月第5个月第6个月第7个月第8个月第9个月第10个月第11个月上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬柱基础砼工程530m329地梁砼工程23m36回填土工程1450m33一层结构工程145m38二层结构工程135m38三层结构工程135m38四层结构工程135m38五层结构工程135m38六层结构工程135m38七层结构工程135m38梯盖水箱工程13m37砖筑墙体工程475m347屋面分部工程1
