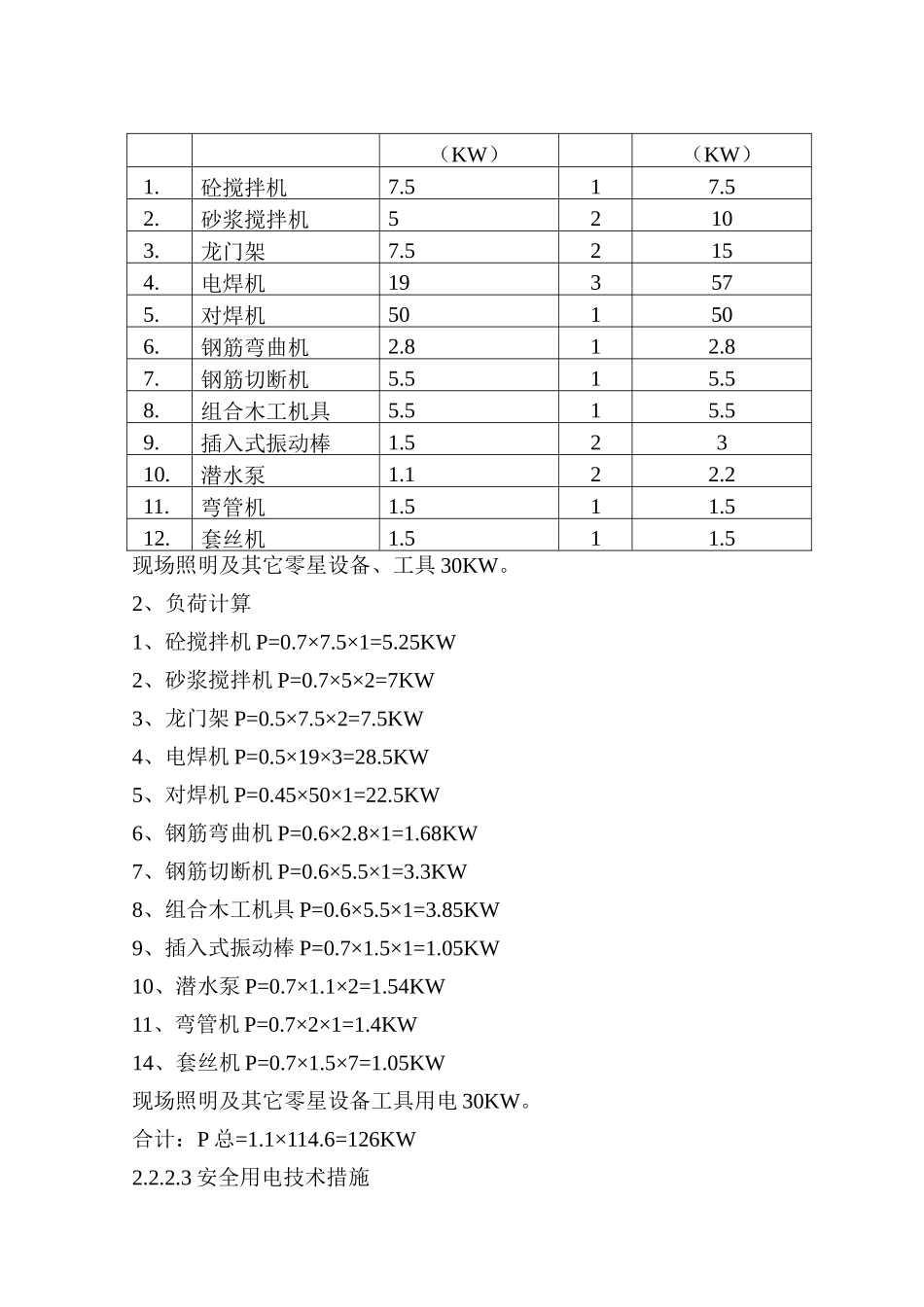

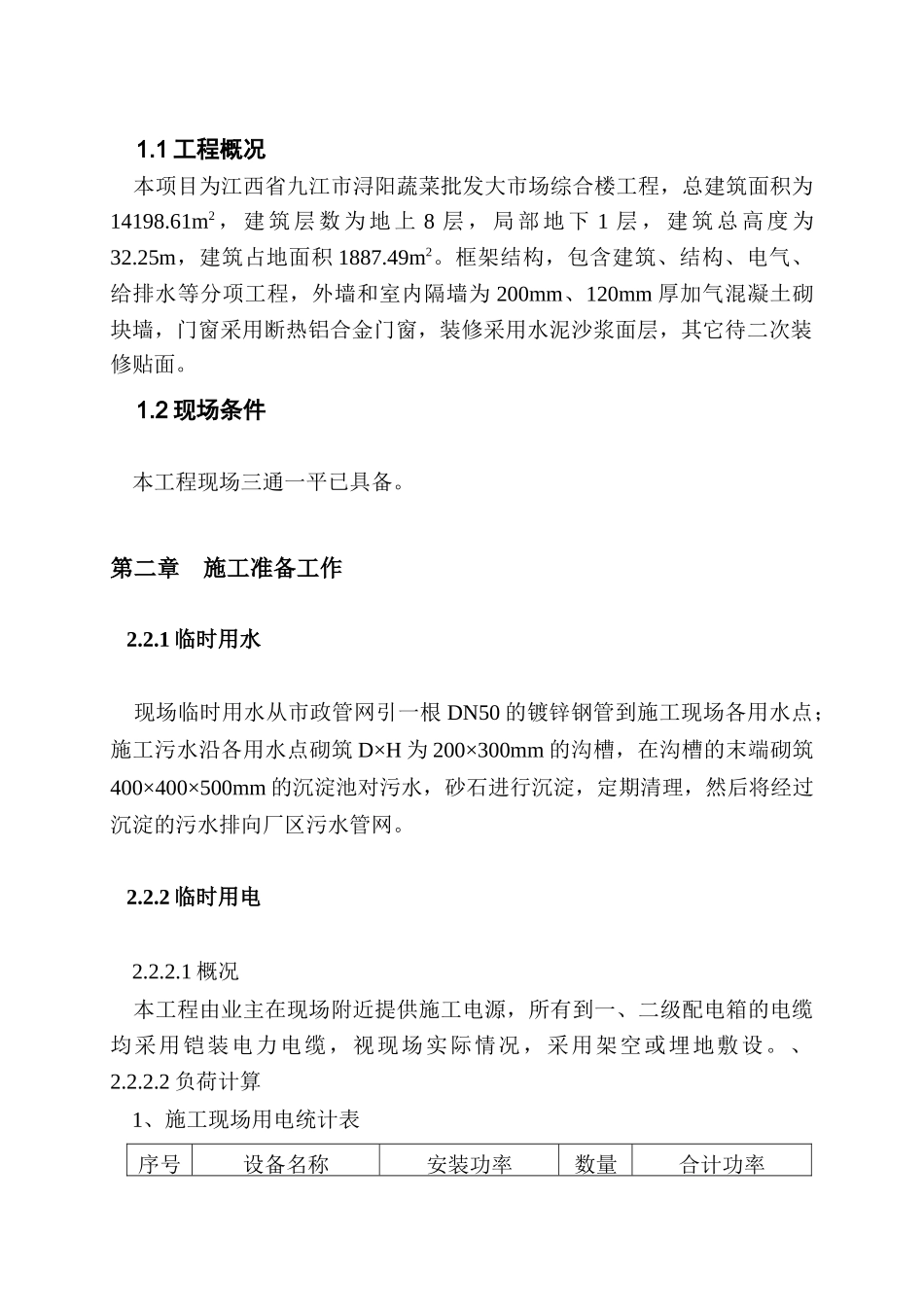

九江市浔阳蔬菜批发大市场综合楼工程施工组织设计二○一○年一月十一日第一章工程概况1.1工程概况本项目为江西省九江市浔阳蔬菜批发大市场综合楼工程,总建筑面积为14198.61m2,建筑层数为地上8层,局部地下1层,建筑总高度为32.25m,建筑占地面积1887.49m2。框架结构,包含建筑、结构、电气、给排水等分项工程,外墙和室内隔墙为200mm、120mm厚加气混凝土砌块墙,门窗采用断热铝合金门窗,装修采用水泥沙浆面层,其它待二次装修贴面。1.2现场条件本工程现场三通一平已具备。第二章施工准备工作2.2.1临时用水现场临时用水从市政管网引一根DN50的镀锌钢管到施工现场各用水点;施工污水沿各用水点砌筑D×H为200×300mm的沟槽,在沟槽的末端砌筑400×400×500mm的沉淀池对污水,砂石进行沉淀,定期清理,然后将经过沉淀的污水排向厂区污水管网。2.2.2临时用电2.2.2.1概况本工程由业主在现场附近提供施工电源,所有到一、二级配电箱的电缆均采用铠装电力电缆,视现场实际情况,采用架空或埋地敷设。、2.2.2.2负荷计算1、施工现场用电统计表序号设备名称安装功率数量合计功率(KW)(KW)1.砼搅拌机7.517.52.砂浆搅拌机52103.龙门架7.52154.电焊机193575.对焊机501506.钢筋弯曲机2.812.87.钢筋切断机5.515.58.组合木工机具5.515.59.插入式振动棒1.52310.潜水泵1.122.211.弯管机1.511.512.套丝机1.511.5现场照明及其它零星设备、工具30KW。2、负荷计算1、砼搅拌机P=0.7×7.5×1=5.25KW2、砂浆搅拌机P=0.7×5×2=7KW3、龙门架P=0.5×7.5×2=7.5KW4、电焊机P=0.5×19×3=28.5KW5、对焊机P=0.45×50×1=22.5KW6、钢筋弯曲机P=0.6×2.8×1=1.68KW7、钢筋切断机P=0.6×5.5×1=3.3KW8、组合木工机具P=0.6×5.5×1=3.85KW9、插入式振动棒P=0.7×1.5×1=1.05KW10、潜水泵P=0.7×1.1×2=1.54KW11、弯管机P=0.7×2×1=1.4KW14、套丝机P=0.7×1.5×7=1.05KW现场照明及其它零星设备工具用电30KW。合计:P总=1.1×114.6=126KW2.2.2.3安全用电技术措施1、有高温、导电灰尘或灯具离地面高度低于2.4m等场所的照明,电源电压不大于36V;2、在潮湿和易触及带电体场所的照明电源电压不得大于24V;3、在特别潮湿的场所,导电良好的地面、锅炉或金属容器内工作的照明电源电压不得大于12V。4、电气设备的设置应符合下列要求:a.配电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配电箱,实行分级配电;b.动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置,照明线路接线宜接在动力开关的上侧。c.开关箱应由末级分配电箱配电。开关箱内应一机一闸。每台用电设备应有自己的开关箱,严禁用一个开关电器直接控制两台及以上的用电设备。d.总配电箱应设在靠近电源的地方,分配电箱应装设在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离不得超过30米,开关箱与其控制的固定式用电设备的水平距离不宜超过3米;5、电气设备的操作与维修人员必须符合以下要求:a.施工现场内临时用电的施工和维修必须由经过培训后取得上岗证书的专业电工完成,电工的等级应同工程的难易程度和技术复杂性相适应,初级电工不允许进行中、高级电工的作业。b.各类用电人员应做到:(1)掌握安全用电基本知识和所用设备的性能;(2)使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好。严禁设备带“病”运转;(3)停用的设备必须拉闸断电,锁好开关箱;(4)负责保护所有设备的负荷线、保护零线和开关箱,发现问题,及时报告解决;(5)搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。2.3机具准备根据施工要求,安排专人负责机械,三大工具进场工作,根据施工总进度计划编制机械工具使用计划,并会同物资租赁公司及采购部提前作好准备工作,详见:《主要施工机械设备一览表》。2.4其它准备工作2.4.1技术准备组织技术人员认真熟悉图纸,充分领会设计意图并会同业主、设计院、监理公司做好图纸会审工作,了解施工程序,编制好分部分项工程施工方案及施工进度计划网络图,做好主要分部分项的技术交底工作。建立测量控制网,认真做好...
