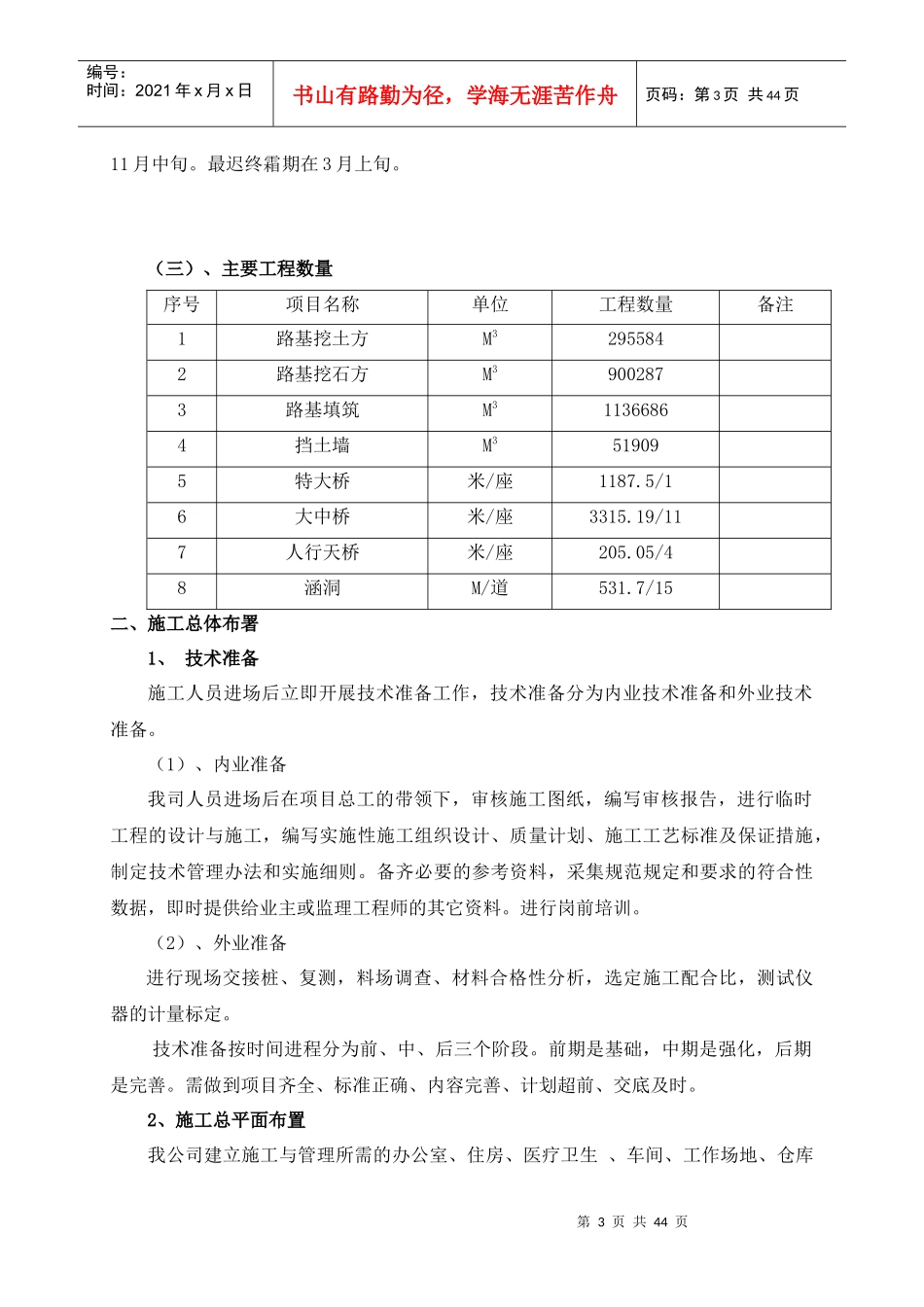

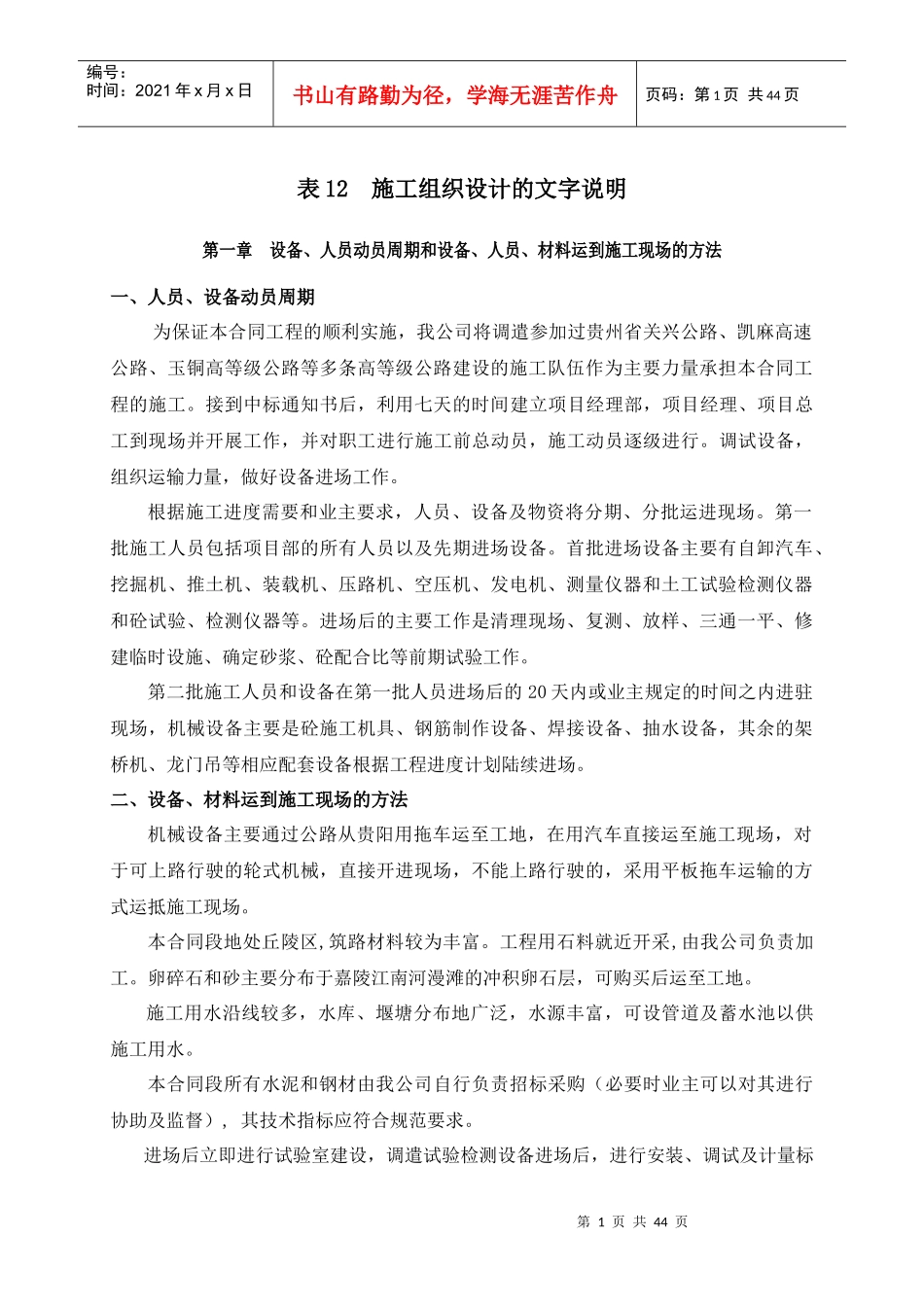

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页表12施工组织设计的文字说明第一章设备、人员动员周期和设备、人员、材料运到施工现场的方法一、人员、设备动员周期为保证本合同工程的顺利实施,我公司将调遣参加过贵州省关兴公路、凯麻高速公路、玉铜高等级公路等多条高等级公路建设的施工队伍作为主要力量承担本合同工程的施工
接到中标通知书后,利用七天的时间建立项目经理部,项目经理、项目总工到现场并开展工作,并对职工进行施工前总动员,施工动员逐级进行
调试设备,组织运输力量,做好设备进场工作
根据施工进度需要和业主要求,人员、设备及物资将分期、分批运进现场
第一批施工人员包括项目部的所有人员以及先期进场设备
首批进场设备主要有自卸汽车、挖掘机、推土机、装载机、压路机、空压机、发电机、测量仪器和土工试验检测仪器和砼试验、检测仪器等
进场后的主要工作是清理现场、复测、放样、三通一平、修建临时设施、确定砂浆、砼配合比等前期试验工作
第二批施工人员和设备在第一批人员进场后的20天内或业主规定的时间之内进驻现场,机械设备主要是砼施工机具、钢筋制作设备、焊接设备、抽水设备,其余的架桥机、龙门吊等相应配套设备根据工程进度计划陆续进场
二、设备、材料运到施工现场的方法机械设备主要通过公路从贵阳用拖车运至工地,在用汽车直接运至施工现场,对于可上路行驶的轮式机械,直接开进现场,不能上路行驶的,采用平板拖车运输的方式运抵施工现场
本合同段地处丘陵区,筑路材料较为丰富
工程用石料就近开采,由我公司负责加工
卵碎石和砂主要分布于嘉陵江南河漫滩的冲积卵石层,可购买后运至工地
施工用水沿线较多,水库、堰塘分布地广泛,水源丰富,可设管道及蓄水池以供施工用水
本合同段所有水泥和钢材由我公司自行负责招标采购(必要时业主可以对其进行协助及监督),其技术指标应符合规范要求
