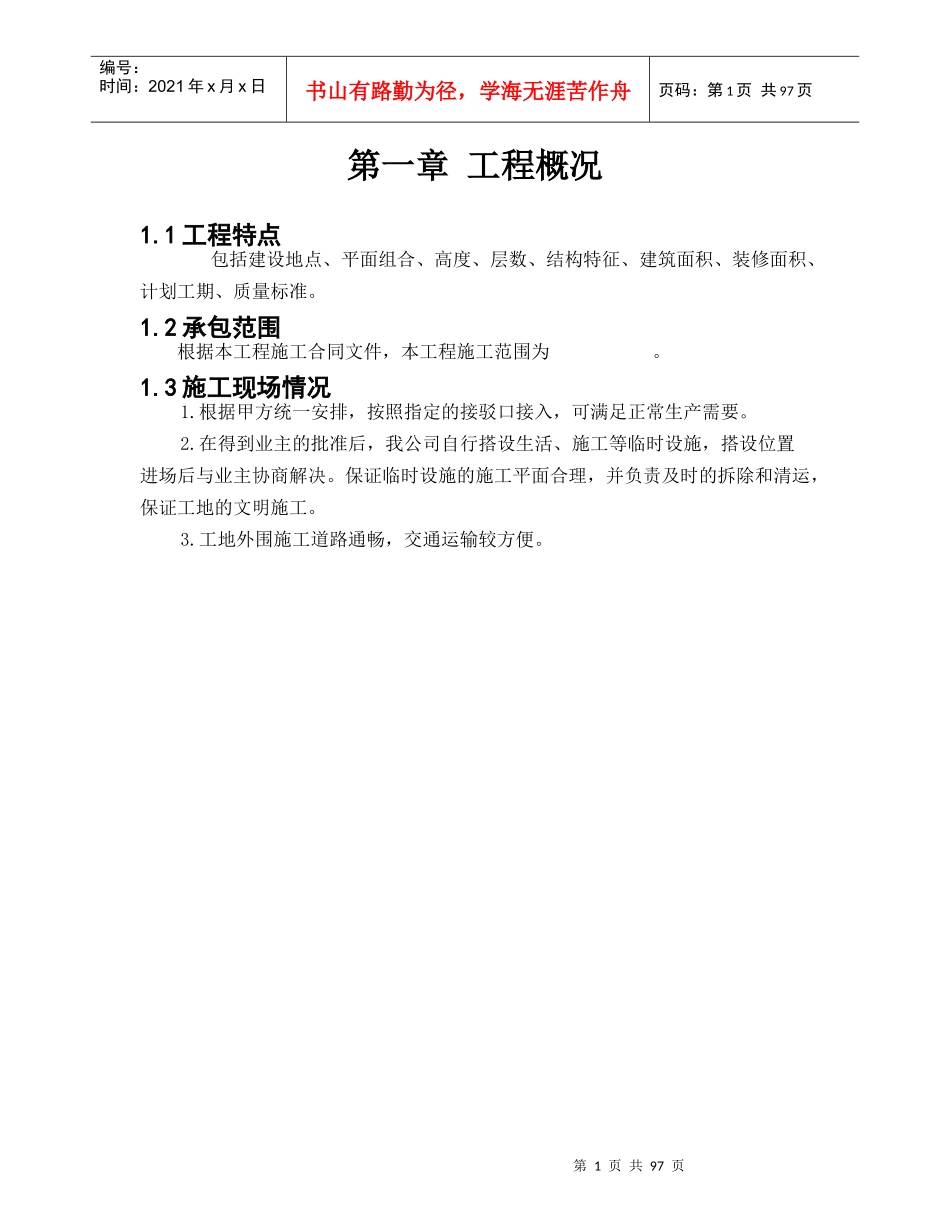

第1页共97页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共97页第一章工程概况1
1工程特点包括建设地点、平面组合、高度、层数、结构特征、建筑面积、装修面积、计划工期、质量标准
2承包范围根据本工程施工合同文件,本工程施工范围为
3施工现场情况1
根据甲方统一安排,按照指定的接驳口接入,可满足正常生产需要
在得到业主的批准后,我公司自行搭设生活、施工等临时设施,搭设位置进场后与业主协商解决
保证临时设施的施工平面合理,并负责及时的拆除和清运,保证工地的文明施工
工地外围施工道路通畅,交通运输较方便

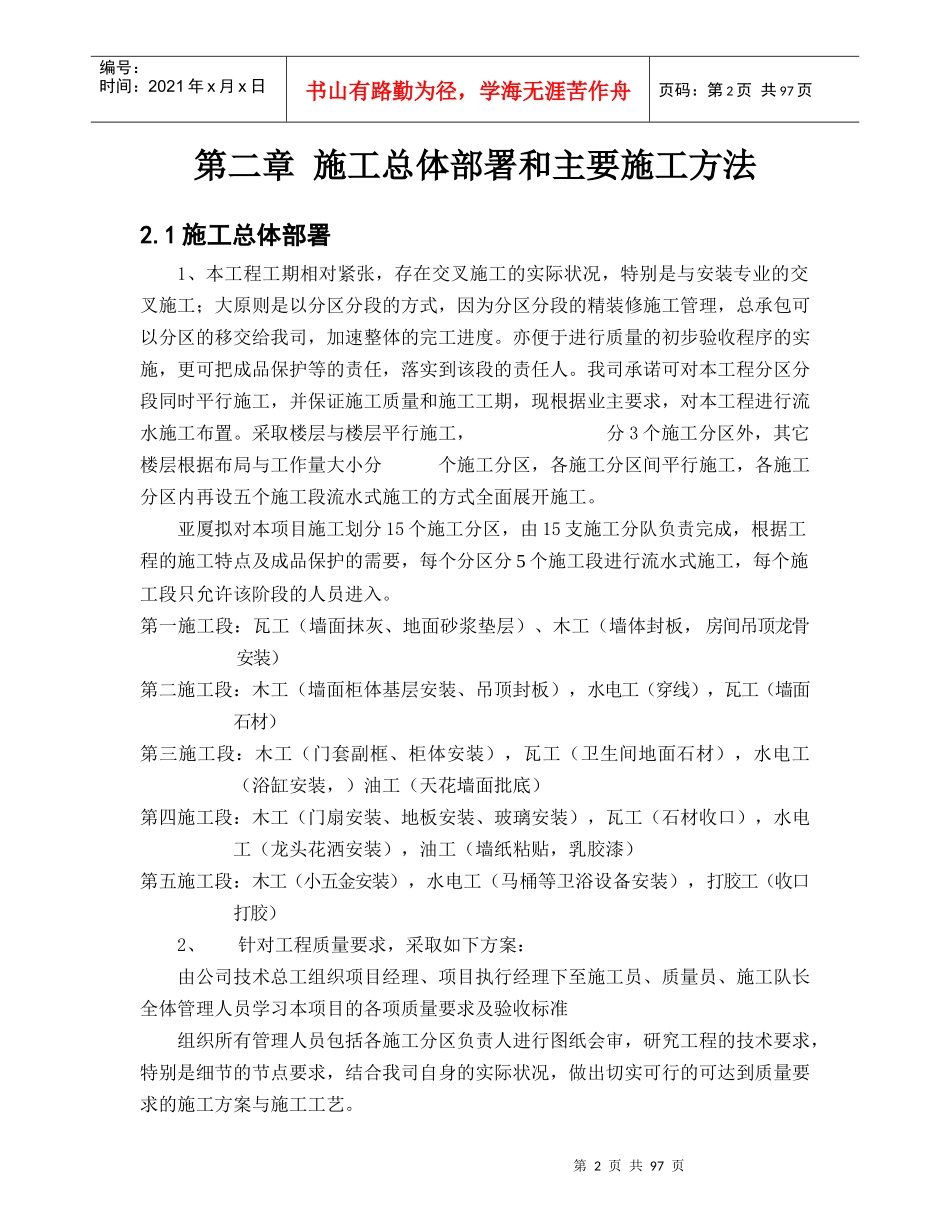

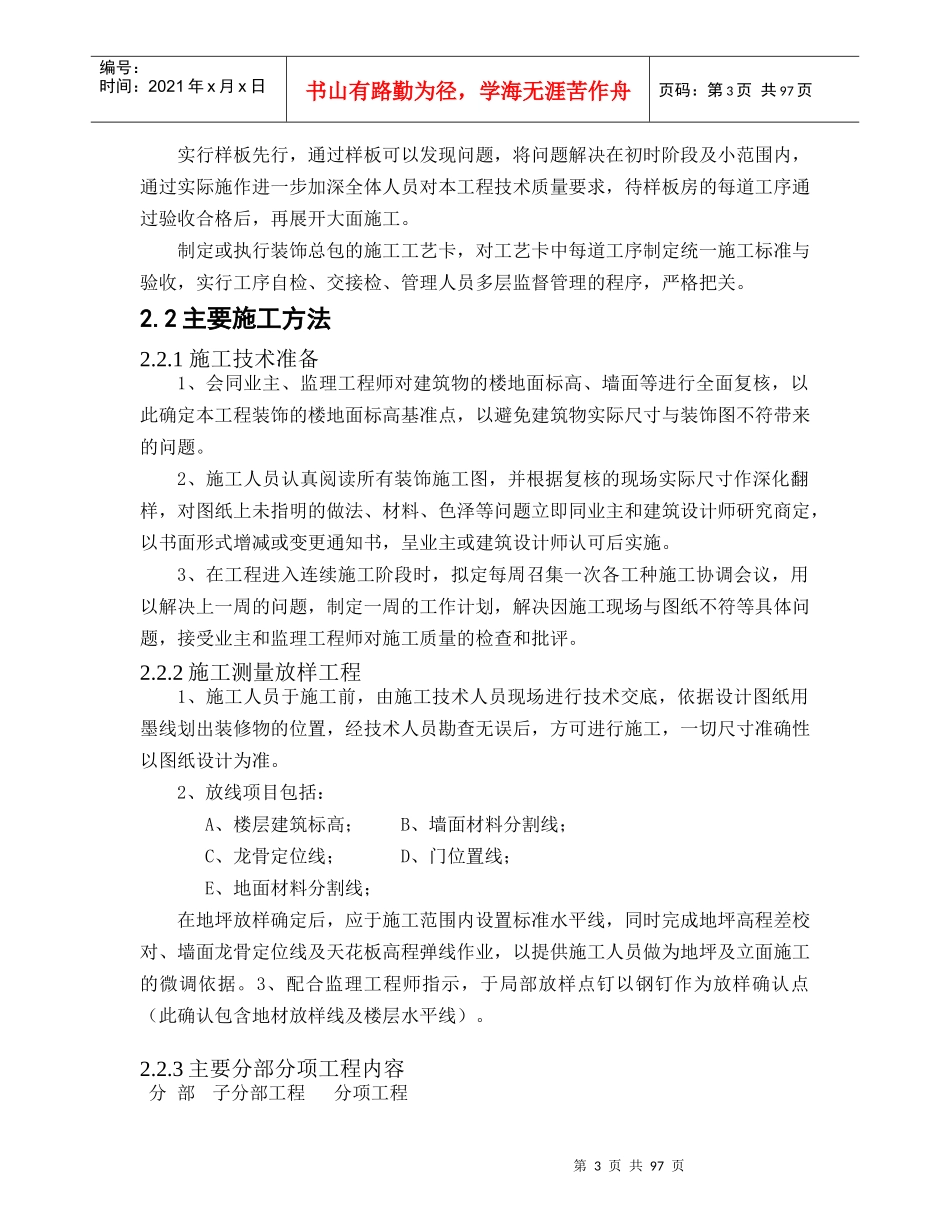

第2页共97页第1页共97页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共97页第二章施工总体部署和主要施工方法2
1施工总体部署1、本工程工期相对紧张,存在交叉施工的实际状况,特别是与安装专业的交叉施工;大原则是以分区分段的方式,因为分区分段的精装修施工管理,总承包可以分区的移交给我司,加速整体的完工进度
亦便于进行质量的初步验收程序的实施,更可把成品保护等的责任,落实到该段的责任人
我司承诺可对本工程分区分段同时平行施工,并保证施工质量和施工工期,现根据业主要求,对本工程进行流水施工布置
采取楼层与楼层平行施工,分3个施工分区外,其它楼层根据布局与工作量大小分个施工分区,各施工分区间平行施工,各施工分区内再设五个施工段流水式施工的方式全面展开施工
亚厦拟对本项目施工划分15个施工分区,由15支施工分队负责完成,根据工程的施工特点及成品保护的需要,每个分区分5个施工段进行流水式施工,每个施工段只允许该阶段的人员进入
第一施工段:瓦工(墙面抹灰、地面砂浆垫层)、木工(墙体封板,房间吊顶龙骨安装)第二施工段:木工(墙面柜体基层安装、吊顶封板),水电工(穿线),瓦工(墙面石材)第三施工段:木工(门套副框、柜体安
