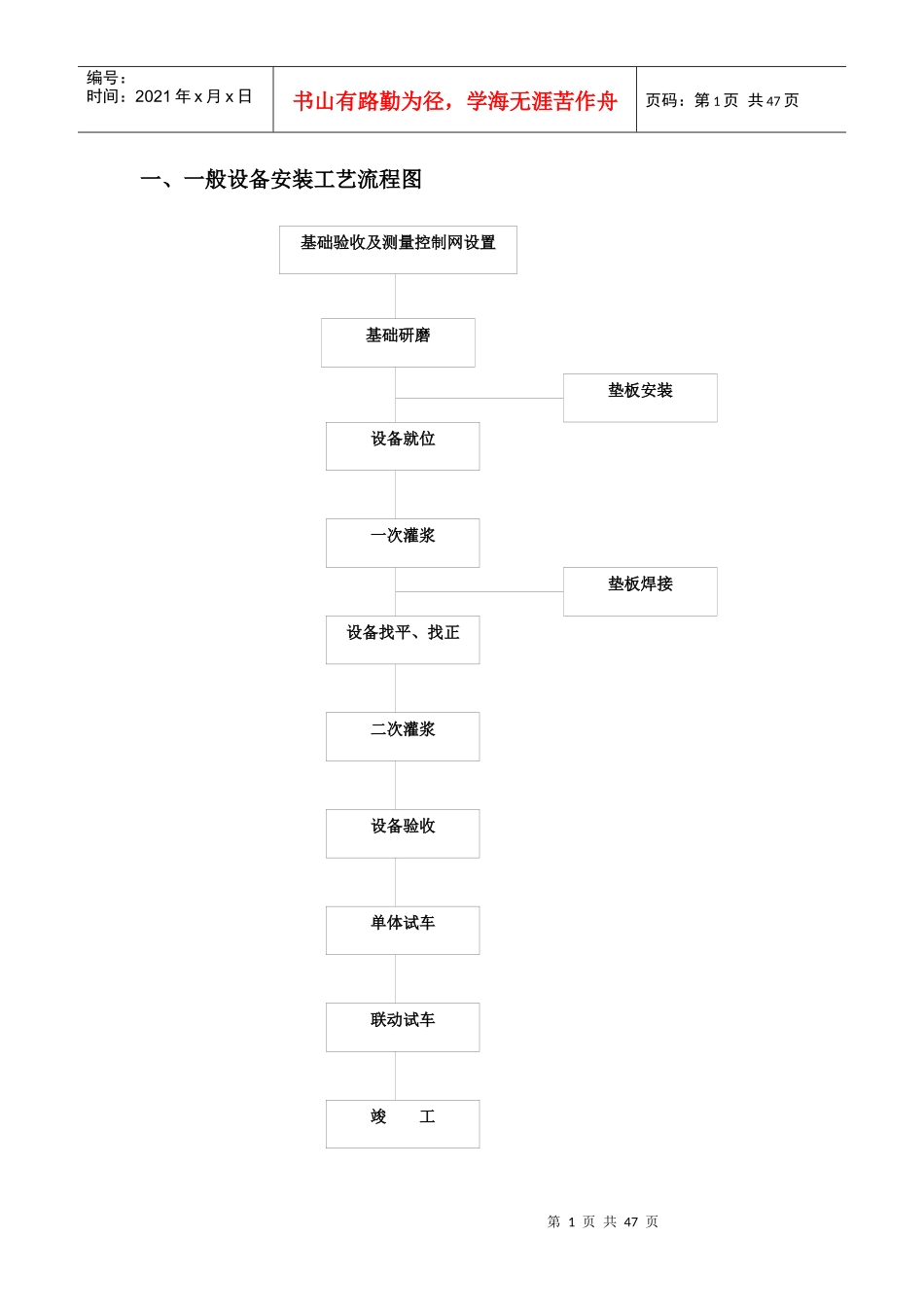

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页一、一般设备安装工艺流程图基础验收及测量控制网设置基础研磨设备就位一次灌浆设备找平、找正二次灌浆设备验收单体试车联动试车竣工垫板安装垫板焊接第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页二、连铸线主要设备安装工艺流程图1、中间罐车安装工艺流程图轨道检查组装车架及行走机构组装升降机构组装防护蓬组装车上平台机上配管施工拖链及走行开关安装称量装置安装第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页2、钢水罐回转台安装工艺流程油缸安装地脚螺栓框架预埋基础验收回转支撑台及门型框架安装回转驱动安装回转轴承安装底座安装锁紧装置安装大包回转臂安装加盖机安装单体试车平台钢结构安装各种管道安装隔热保护装置安装安装基准线确定其它设施安装第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共47页中心线基准点埋设基础检查验收基础研磨支座(一)(二)安装扇形段支座(二)安装扇形段支座(一)(三)安装支座(三)(四)(五)安装香蕉支座吊装8#扇形段安装1#-7#、9#-13#扇形段安装传动轴与扇形段连接二冷密闭室构件吊入操作平台封顶引锭杆系统安装结晶器、零号段安装更换导轨安装扇形段更换试验扇形段传动装置安装8#扇形段对中其余扇形段对中结晶器定心零号段对中结晶器零号段对中3、连铸主机安装工艺流程图振动装置基础框架安装振动装置安装第5页共47页第4页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共47页连铸机辊列总体定心单体试车对中台上作业设备验收检查扇形段存放台上解体扇形段倾翻台上倾翻扇形段对中台上对中扇形段油
